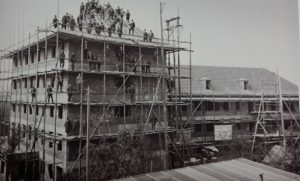

Der Neubau des Mutterhauses wird von der stark angewachsenen Gemeinschaft bezogen.

1936

Das Gut Betha-Haus und das St. Franziskushaus werden fertiggestellt.

1950

Die Klostergebäude können u.a. nach Besetzung durch die SS und der Nutzung als Lager für Umsiedler renoviert und wieder in Betrieb genommen werden.

1982

Eröffnung des neu erbauten Bildungshauses Maximilian Kolbe.

2000

Gründung der St. Elisabeth-Stiftung. Die Einrichtungen des Ordens werden in die Stiftung eingebracht.

2016

Beginn des Zukunfts- und Visionsprozesses zur Entwicklung eines Gesamtnutzungskonzepts für das Kloster.

2020

Vorstellung des Klosterbergprojekts "Klosterberg Reute - einfach offen und nah", mit dem ein umfassender Plan für die Weiterentwicklung des gesamtes Klosterareals vorgelegt wird.

2023
2023

175 Jahre Zukunft - am 2. Juli 2023 feiert die Gemeinschaft ein großes Fest zum 175-jährigen Jubiläum der Gründung.

Wir haben Großes vor

Wir wollen auf dem Klosterberg auch in Zukunft franziskanischem Leben Raum geben. Dabei tragen wir den Bedürfnissen unserer kleiner werdenden Gemeinschaft Rechnung. Der Klosterberg soll barrierefrei  werden. Er wird eine neue, offene Mitte erhalten. Wir bewahren Historisches und wagen Neues. Der Klosterberg wird auch in Zukunft ein Ort sein, der weit in die Umgebung hinaus strahlt:

  • Wir wollen unsere Klosterpforte öffnen
  • Wir wollen Orientierung und Klarheit geben
  • Wir wollen mit den Menschen die Mitte finden
  • Wir wollen Raum geben für das Leben
  • Wir wollen Neuanfang ermöglichen
  • Wir wollen mitbeten und mitmachen lassen
  • Wir wollen aktiv und gestaltend in die Zukunft gehen
  • Wir wollen zu einem verantwortlichen Lebensstil ermutigen
  • Wir wollen unseren Wohnraum teilen und zur Verfügung stellen
einfach neues wagen

Um unsere Vision zu verwirklichen, haben wir das Klosterbergprojekt Reute ins Leben gerufen. Zum Klosterbergprojekt gehören drei Kernvorhaben.

  • Die Klostersanierung: Wir werden in den kommenden Jahren unser Kloster sanieren und umbauen und den Klosterberg umgestalten.
  • Das Klosternahe Wohnen: Wir werden nicht mehr benötigten Raum in unserem Mutterhaus in gemeinschaftlichen Wohnraum umwandeln.
  • Das Quartiersprojekt: Wir schaffen an zwei Standorten am Klosterberg ein generationenübergreifendes und generationengerechtes Wohnquartier.
einfach offen und nah

Mit dem Klosterbergprojekt  öffnen wir unser Kloster für die Menschen in der Ortschaft und der Region – einfach offen und nah. Hier können Sie zukünftig franziskanisches Leben auf dem Klosterberg erfahren.

Previous slide
Next slide
einfach offen und nah

Mit dem Klosterbergprojekt  öffnen wir unser Kloster für die Menschen in der Ortschaft und der Region – einfach offen und nah. Hier können Sie zukünftig franziskanisches Leben auf dem Klosterberg erfahren:

einfach nachhaltig

Bauen und Wirtschaften in franziskanischem Geist bedeutet, verantwortungsvoll mit Ressourcen und der Schöpfung umzugehen. So setzen wir das in unserem Klosterbergprojekt um…

  • Verwendung von natürlichen, nachwachsenden und langlebigen Materialien
  • Regionaler Bezug und regionale Handwerker, Reduzierung von Transport- und Anfahrtswegen
  • Wiederverwendung und Aufarbeitung von vorhandenen Materialien
  • Energetische Optimierung im denkmalgeschützten Bestand
  • Verringerung des Flächenverbrauchs pro Person
  • Schaffen und Nutzen von Gemeinschaftsräumen und -flächen
  • Senkung des Ressourcenverbrauchs
  • Verdoppelung der Regenwassererfassung und Einbau eines Wassernetzes für die Nutzung von Regenwasser im Mutterhaus und im Garten
  • Biodiverse Gestaltung und Bewirtschaftung der Außenanlagen
  • Biobewirtschaftung unserer Anbauflächen
  • Vermeidung von Verschwendung
Reels zum Klosterbergprojekt

Mit den Kurzvideos können Sie sich einen kompakten und schnellen Überblock über die Teilprojekte des Klosterbergprojekts verschaffen.

Hinweis: Mit dem Anklicken der Videosymbole stellen Sie eine Verbindung zu YouTube her. Dabei werden persönliche Daten zum Plattformbetreiber übermittelt.

Unser Quartiersprojekt am Klosterberg – wir ermöglichen bezahlbaren Wohnraum in einem generationengerechten Quartierskonzept. Mehr zum Quartier finden Sie hier.

Wir sind unterwegs

Nach sechs Jahren intensiver Beschäftigung mit unserer Zukunftsvision, Planen, Vorbereiten und Entscheiden haben wir im September 2022 mit der Umsetzung begonnen. Im November 2023 konnten wir als ersten Bauabschnitt unseren neu gestalteten Klosterfriedhof einweihen.

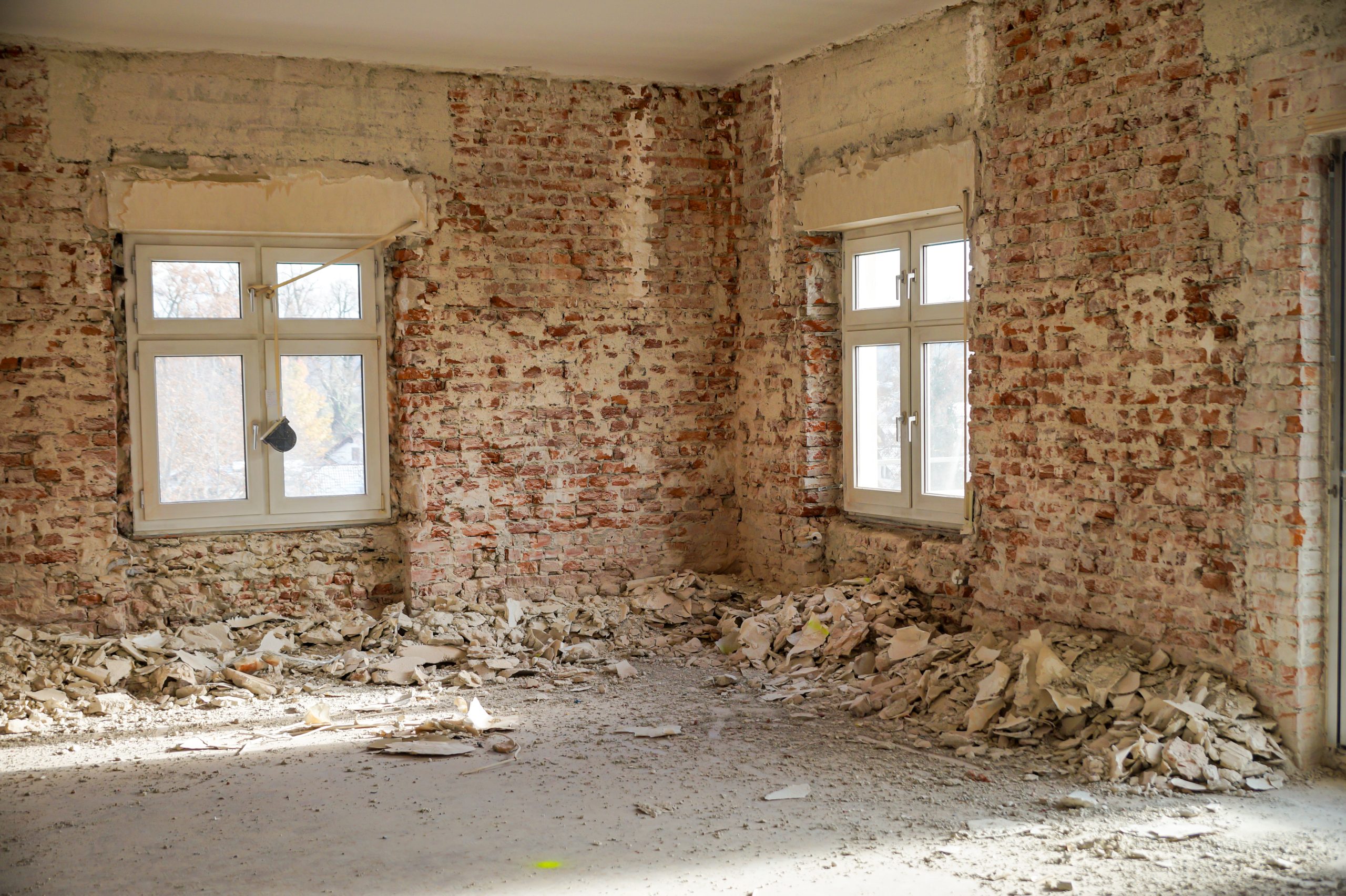

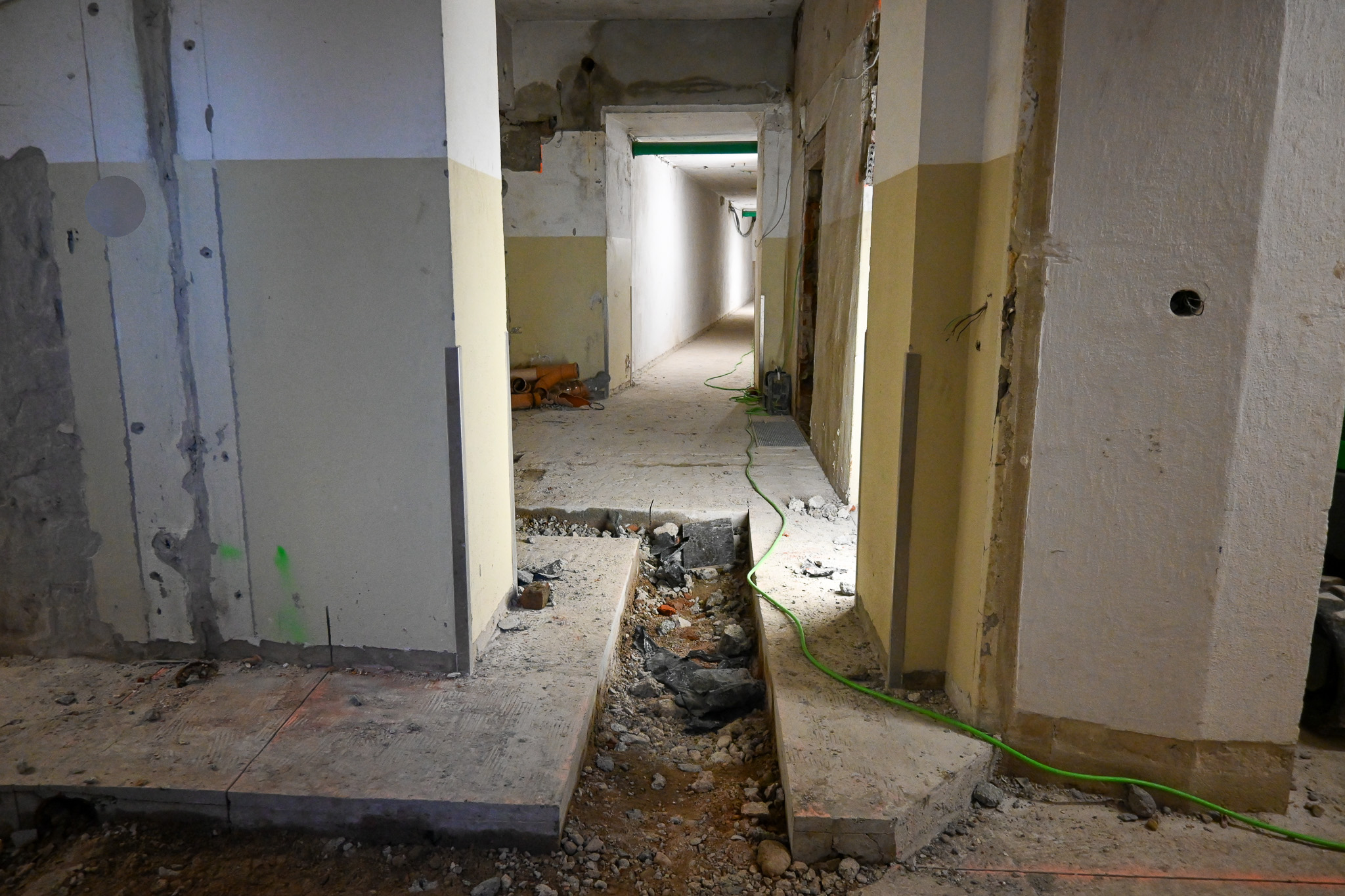

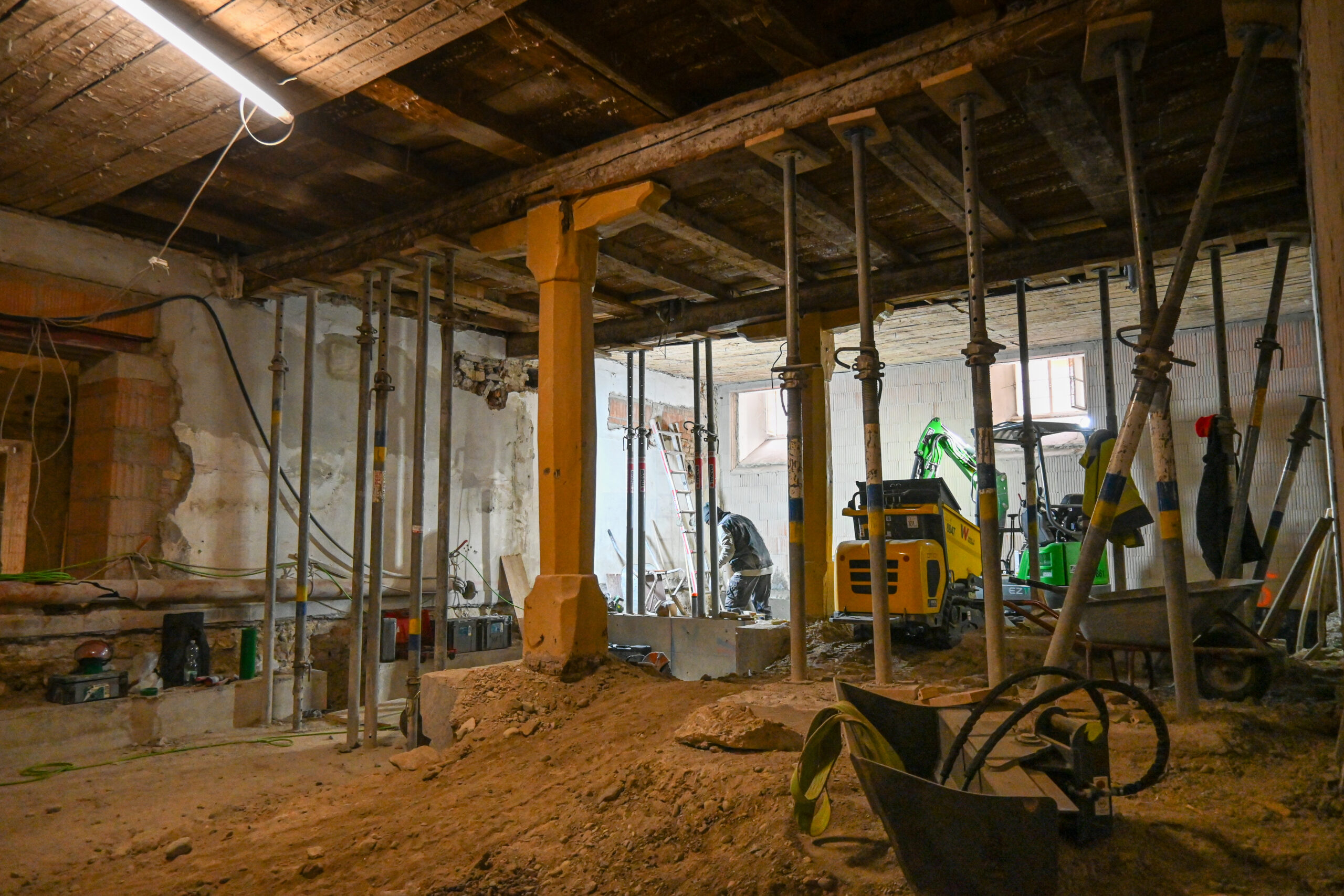

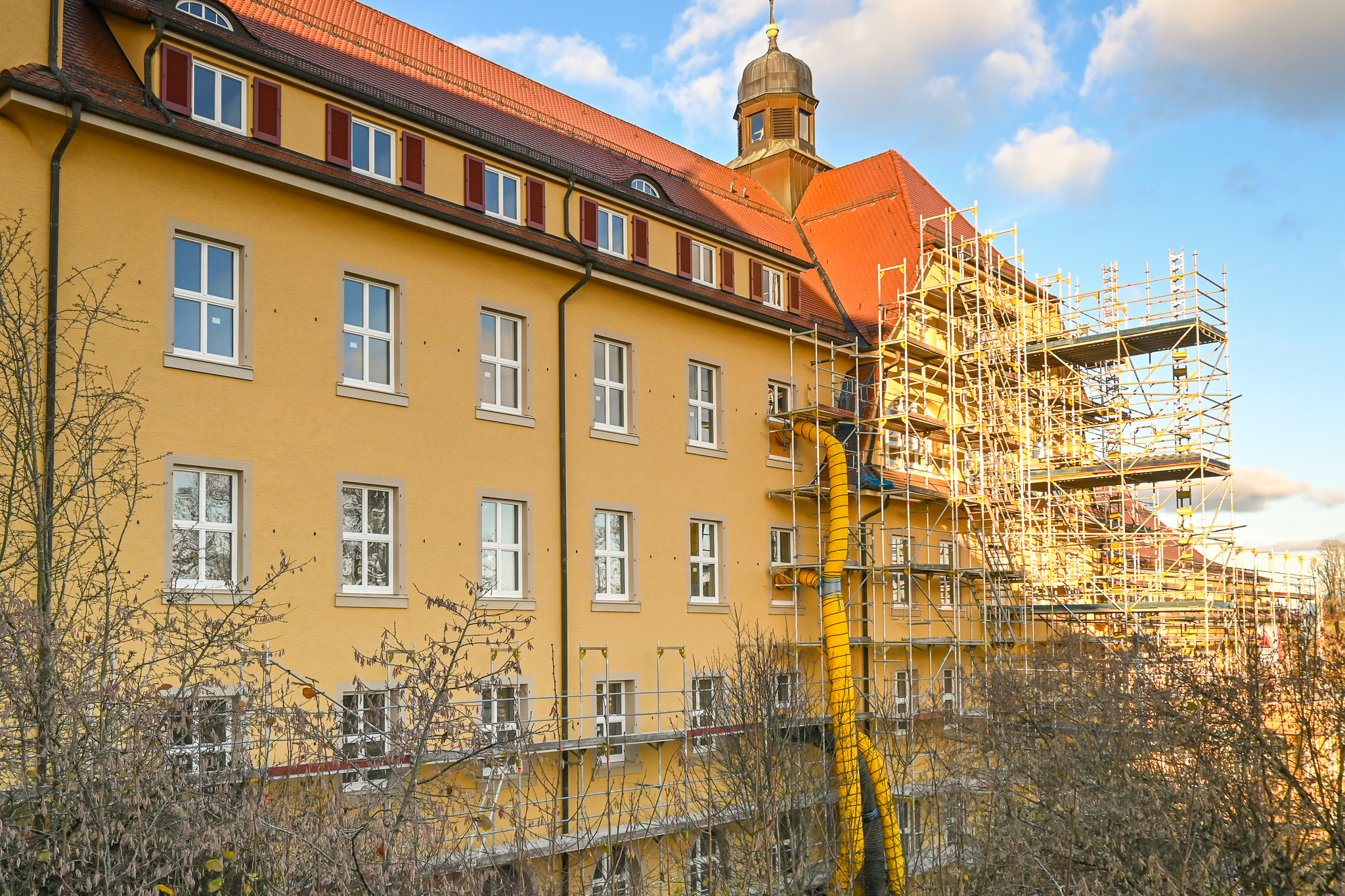

Im Oktober 2023 haben die Arbeiten im Mutterhaus begonnen. Insgesamt sind vier Bauabschnitte geplant.

2020
Planungsphase
Konzeption und Planung

In einer intensiven Planungsphase wurden die konzeptionellen Grundlagen geschaffen und das Klosterbergprojekt bis zur Einreichung der Baugenehmigung vorangebracht.

Der Prozess der Planung wurde von einer breit angelegten öffentlichen Kommunikation begleitet.

2022
Bauabschnitt 1

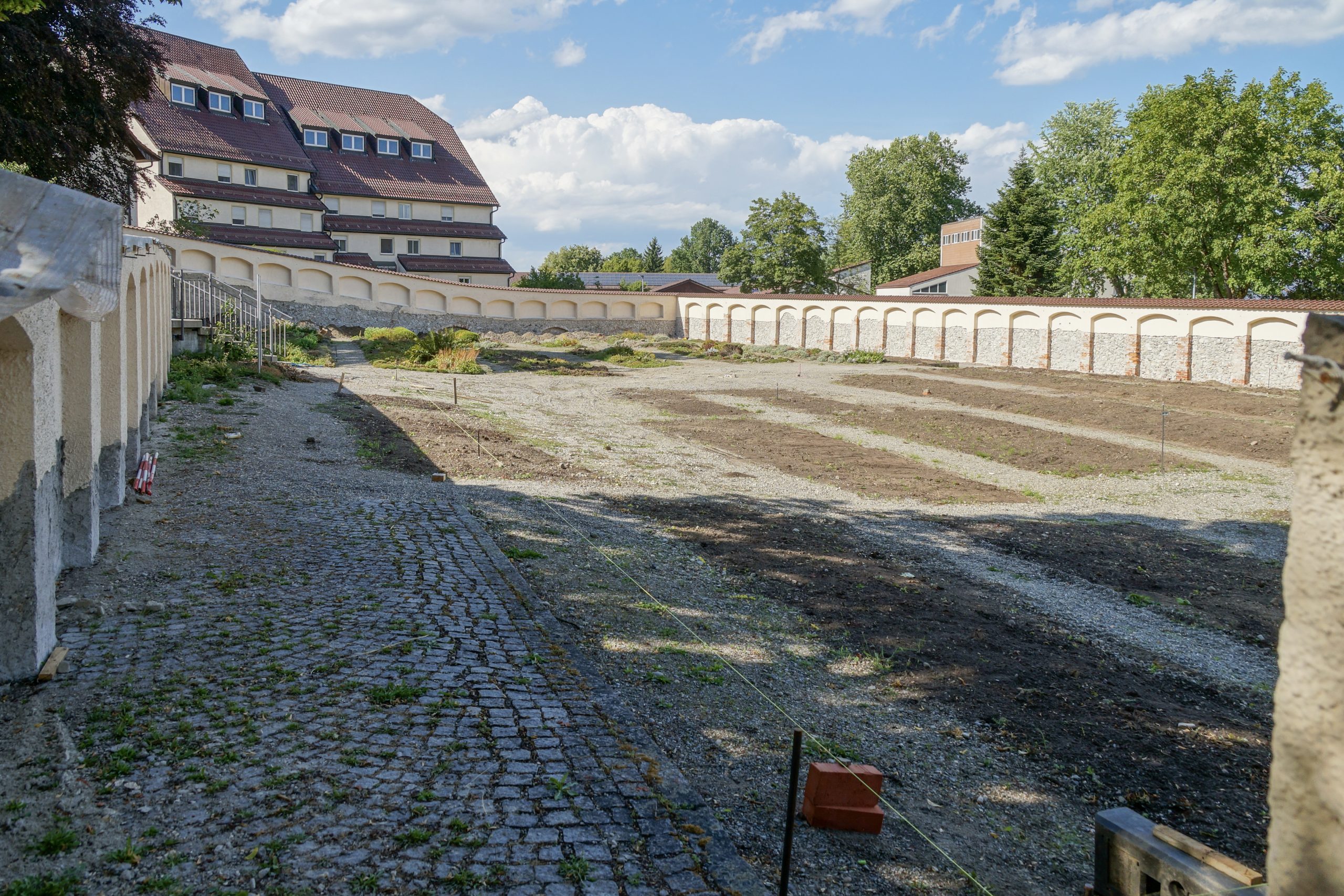

Aussegnungshalle und Klosterfriedhof

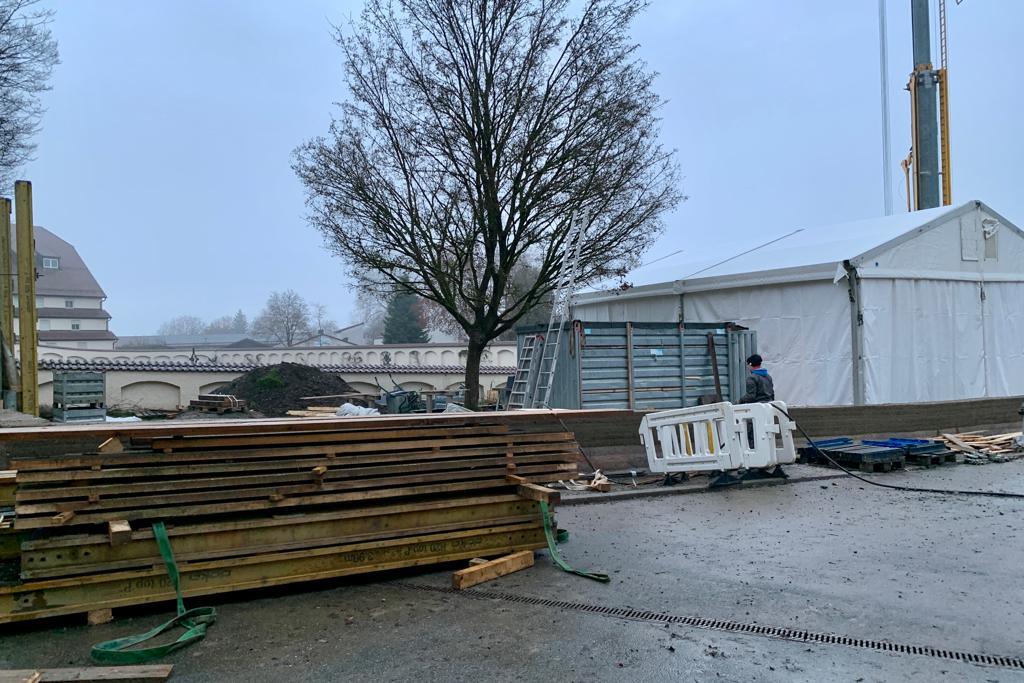

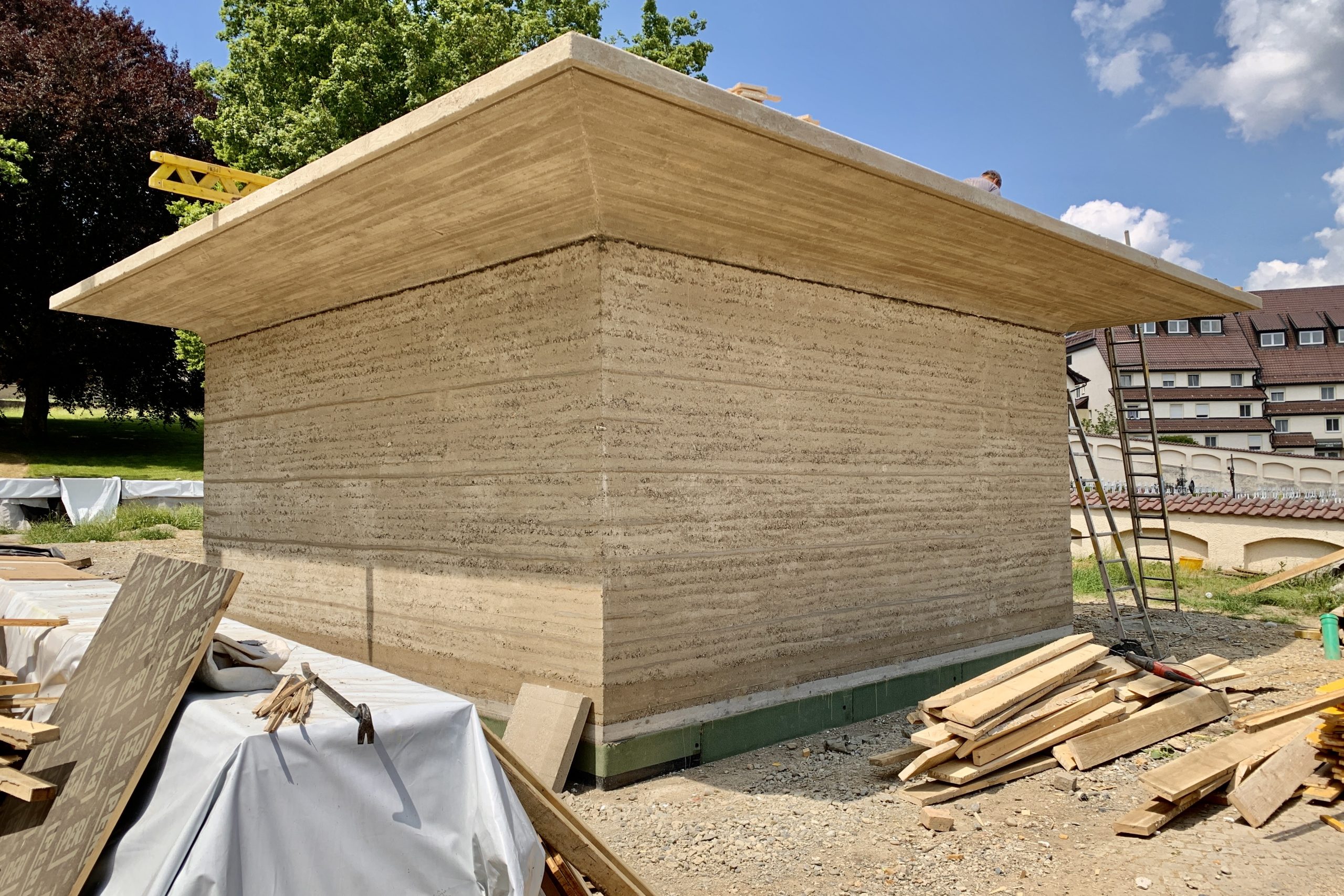

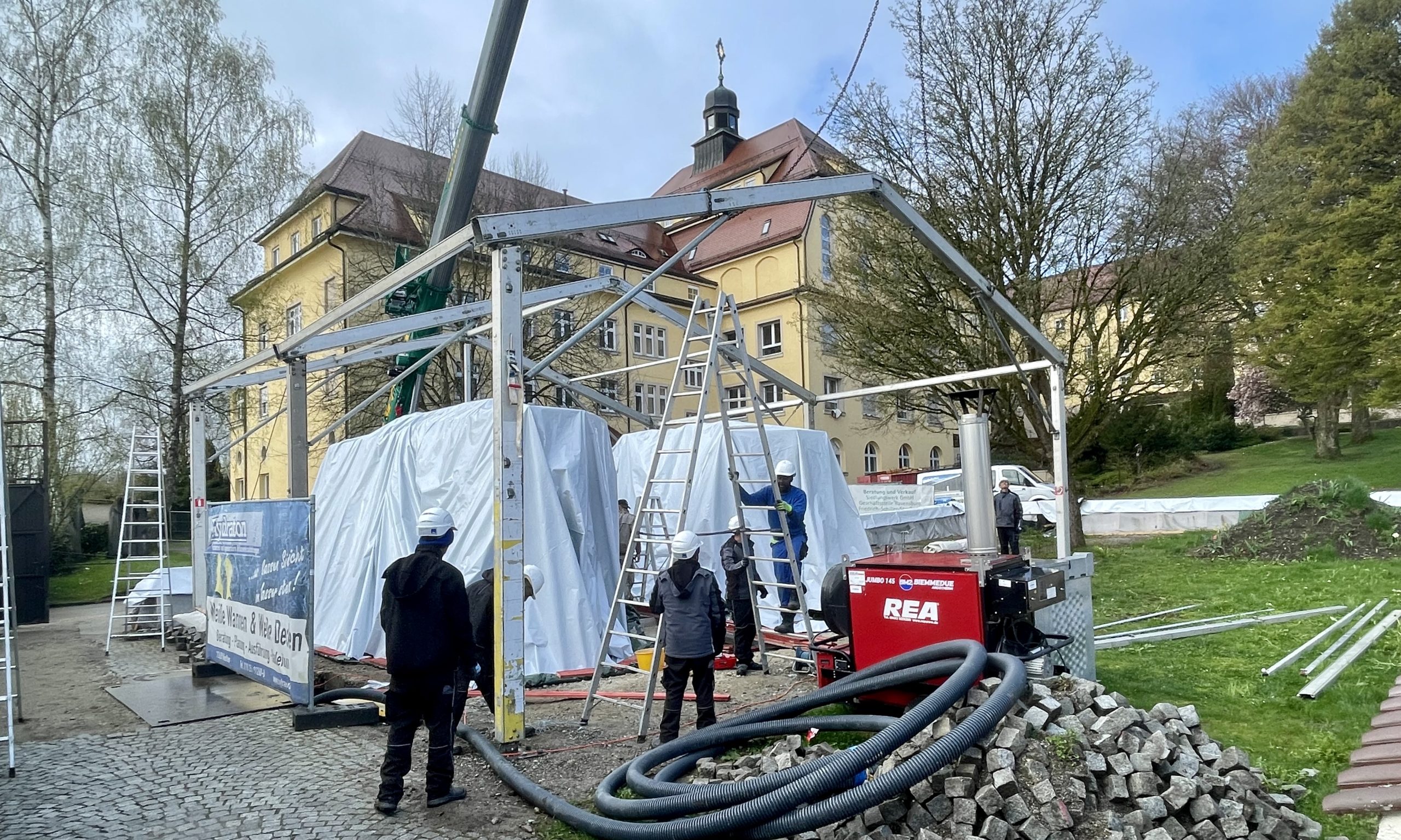

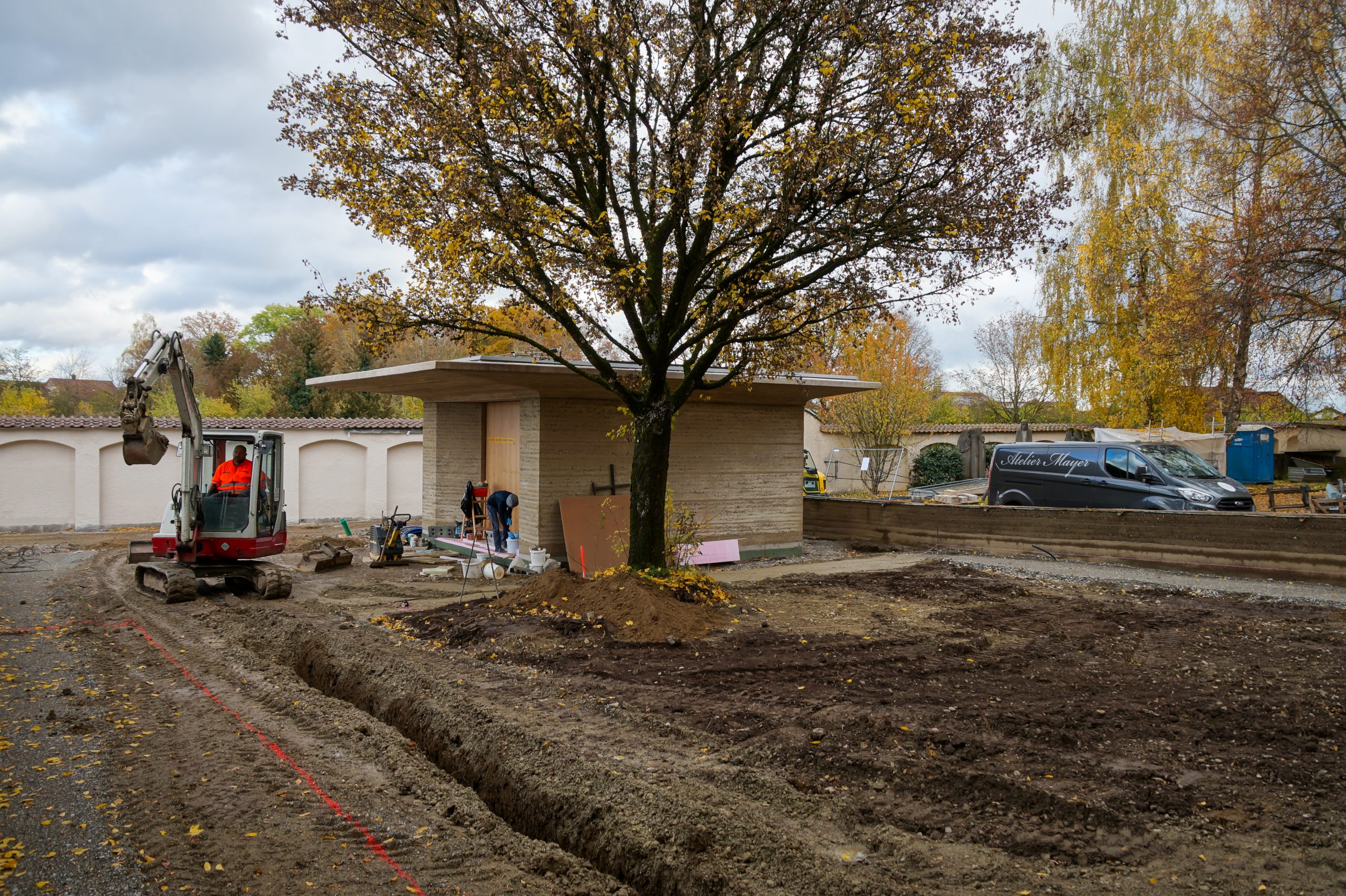

Im September 2022 beginnt der Bau der neuen Aussegnungshalle auf dem Klosterfriedhof. Bis Anfang Dezember 2022 steht der Rohbau aus Stampflehm.

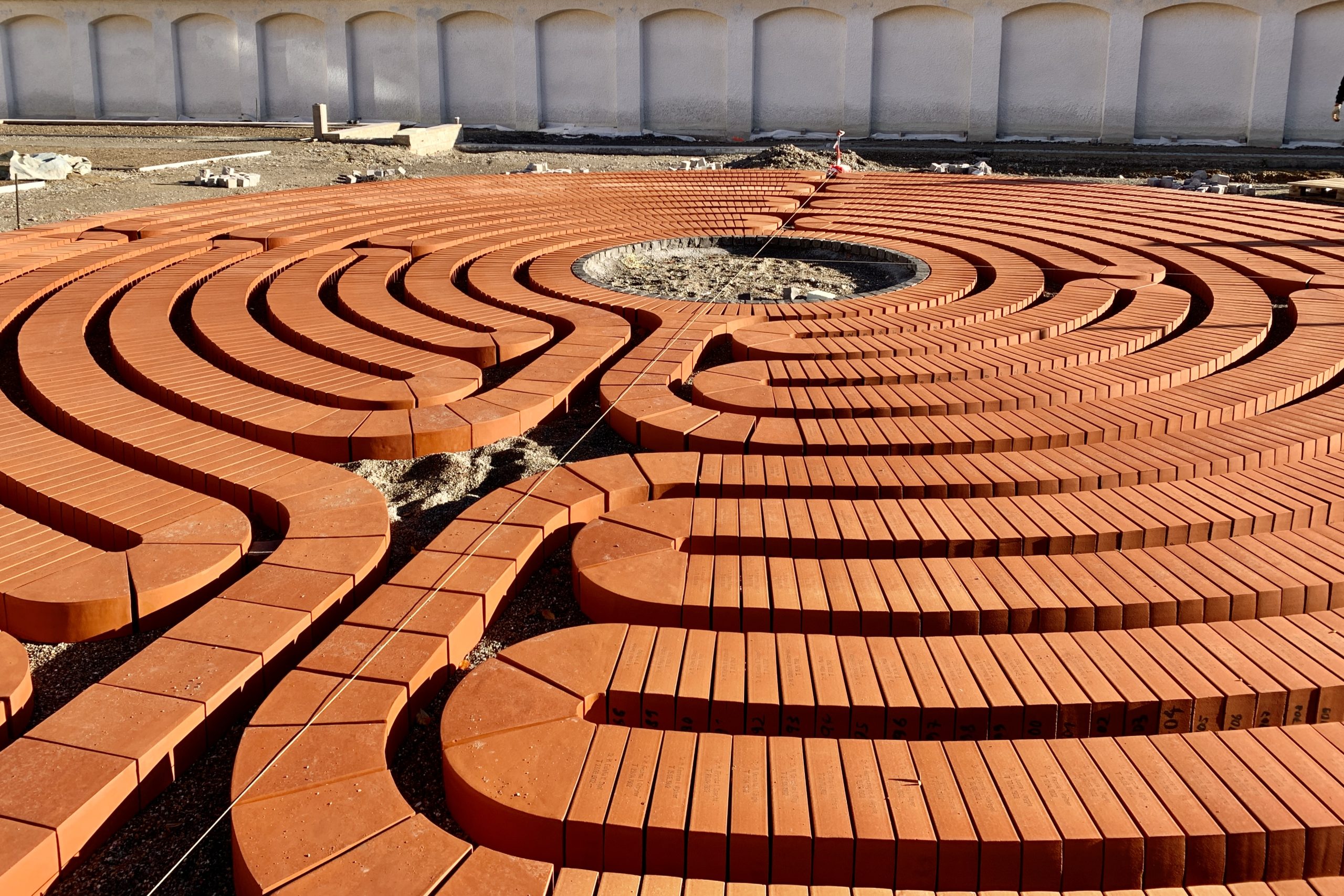

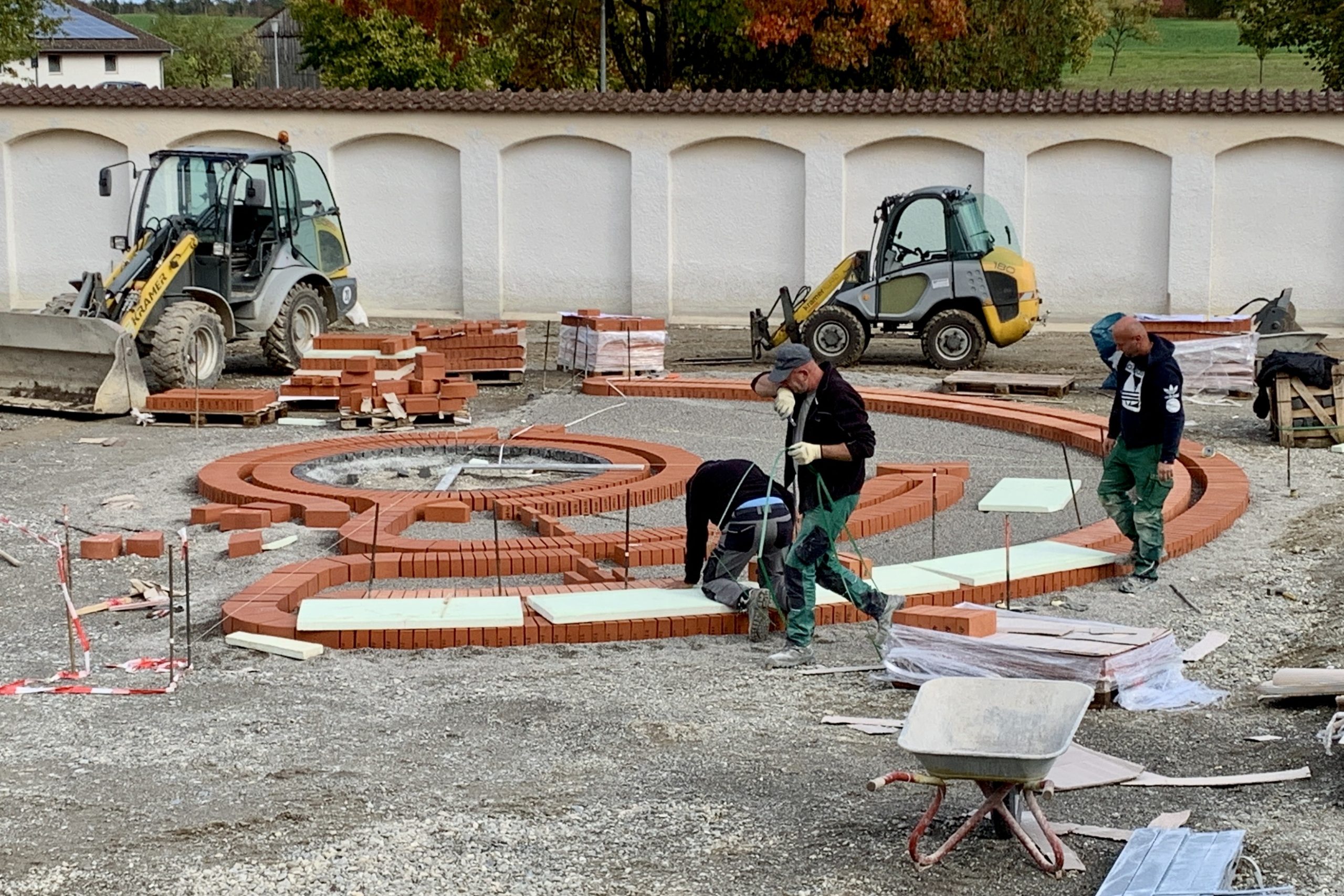

Im Sommer 2023 beginnen die Arbeiten am Friedhof mit dem großen Labyrinth.

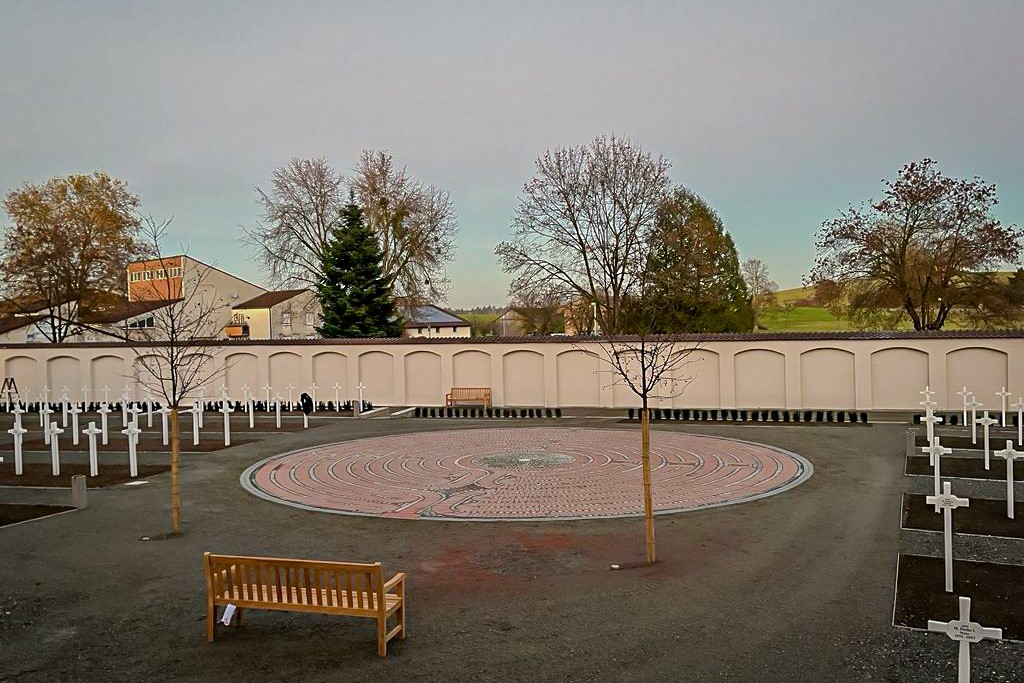

Am 26. November 2023 wird der neu gestaltete Friedhof eingeweiht.

2023
Bauabschnitt 2
Mutterhaus uns historisches U

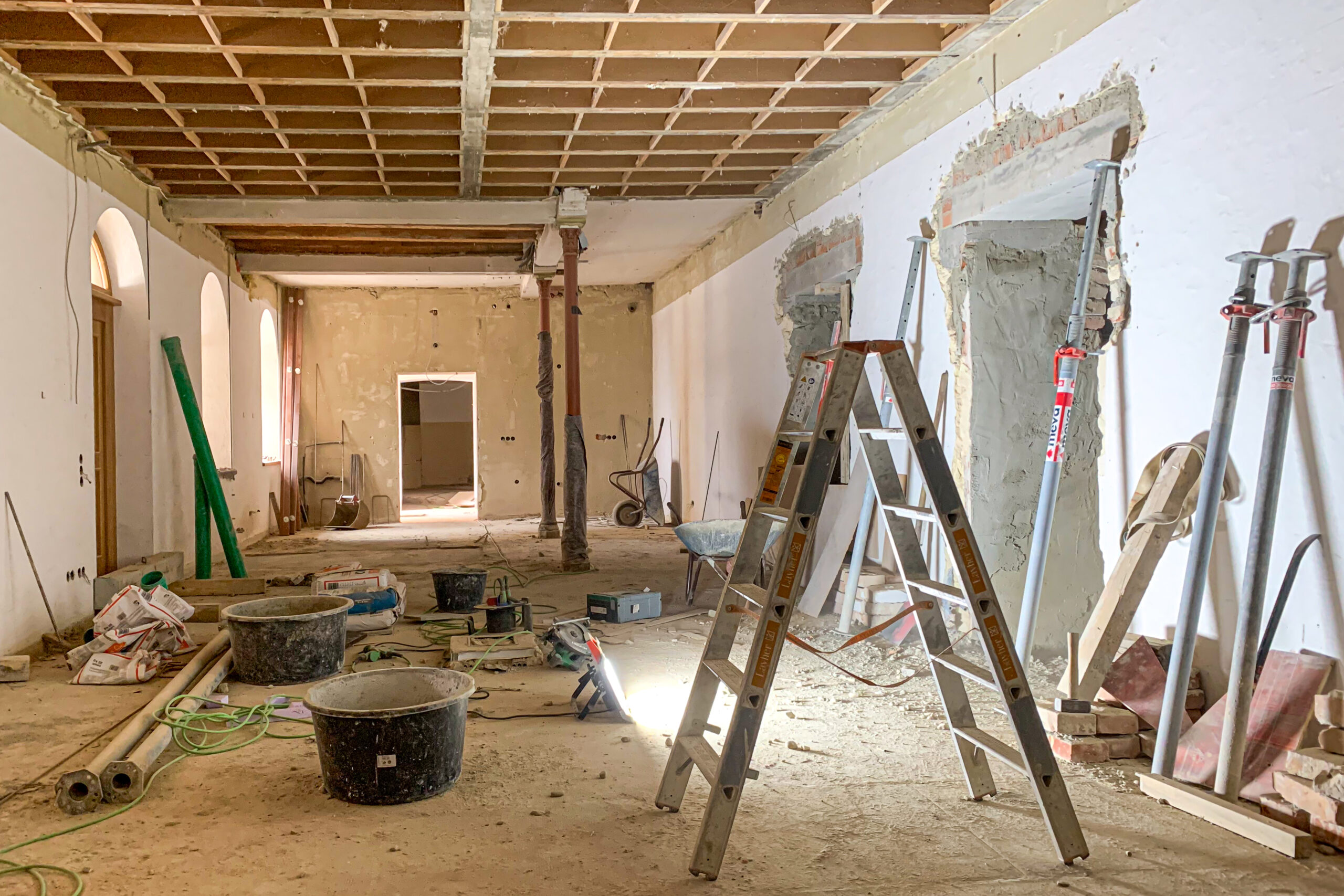

Mutterhaus und historische Klostergebäude ("U") werden grundsaniert. Bau der neuen Pforte, des Gästebereichs und der Franziskuskapelle.

Schaffung von 12 Apartments für klosternahes Wohnen im Ostteil des Mutterhauses. Baubeginn im Mutterhaus Oktober 2023.

Fertigstellung Mutterhaus: 2026

Fertigstellung der Aussegnungshalle und des Friedhofs: November 2023

Fertigstellung Ort der Stille: 2026

Bebauung der Schmidschen Höhe als generationenübergreifendes Quartier.

2026
Bauabschnitt 3
Sanierung Gut Betha-Haus, Bezug Mutterhaus und historisches U

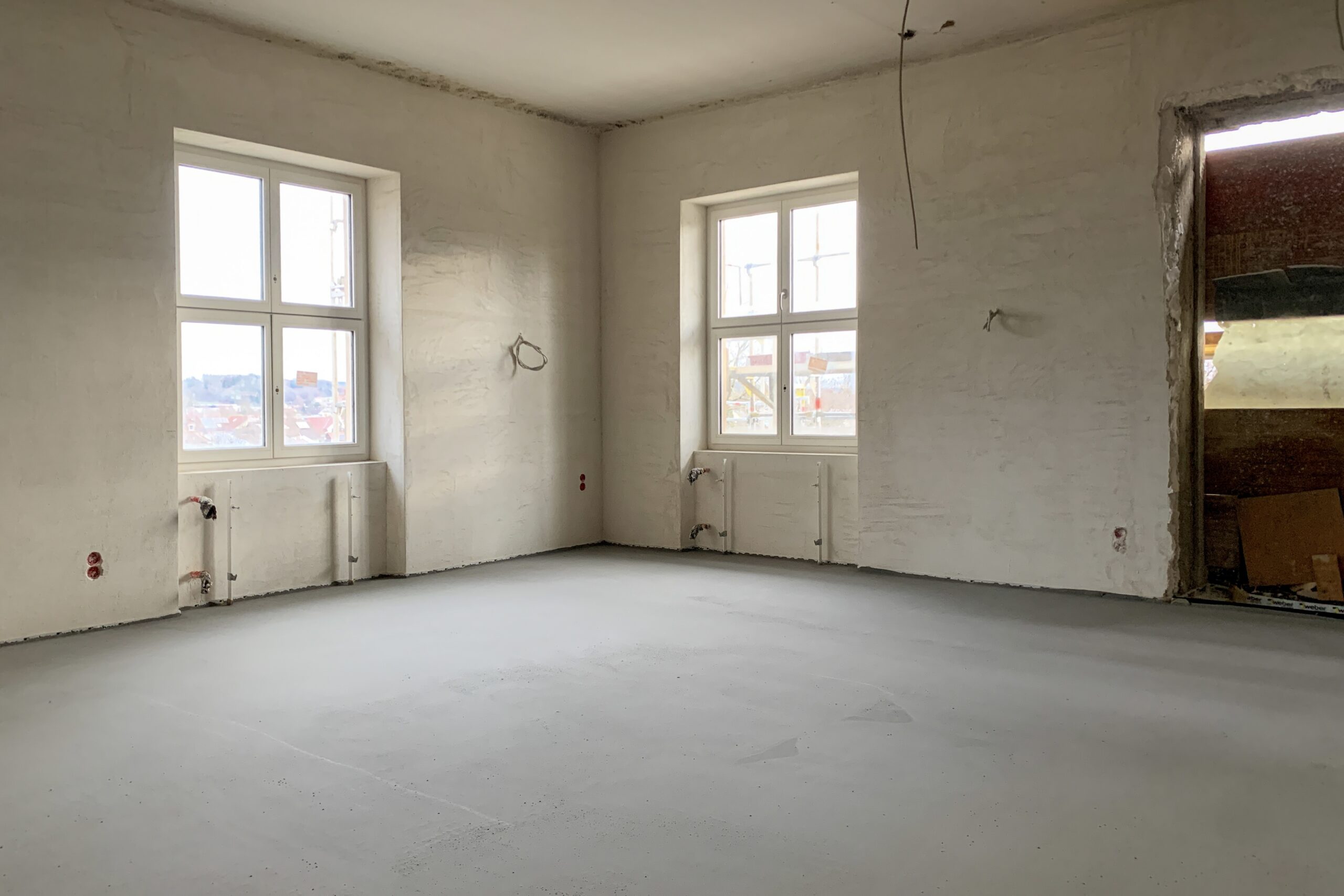

Fertigstellung und schrittweiser Bezug Mutterhaus und historisches "U".

Bezug Klosternahes Wohnen.

Übergangskonzept weitere Gebäude (Konzeption für Sanierung und Umbau Gut Betha-Haus, Rückbau St. Josef, St. Antonius und St. Elisabeth, Maximilian Kolbe-Haus)

2027
Bauabschnitt 4
Außenanlagen und Rückbau Gebäude

Vorgesehen: Rückbau Gebäude St. Antonius und St. Elisabeth. Renaturierung der Baustelle und Gestaltung der Außenanlagen.

Vorgesehen: Umbau Gut-Betha-Haus zur Stiftungszentrale mit Klostercafé und pflegenahem Wohnen, gemäß Übergangskonzept.

Bautagebuch
10.12.2024

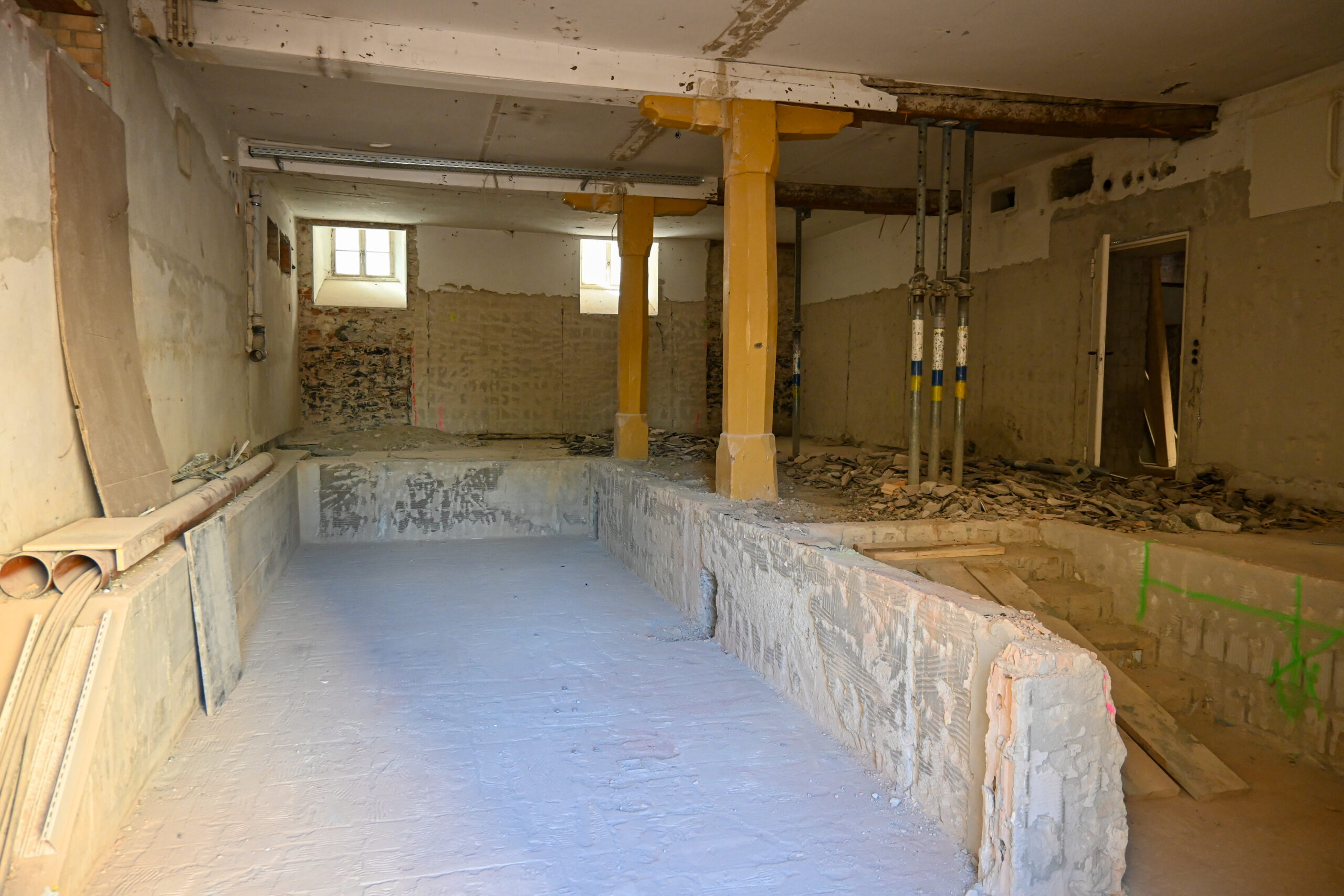

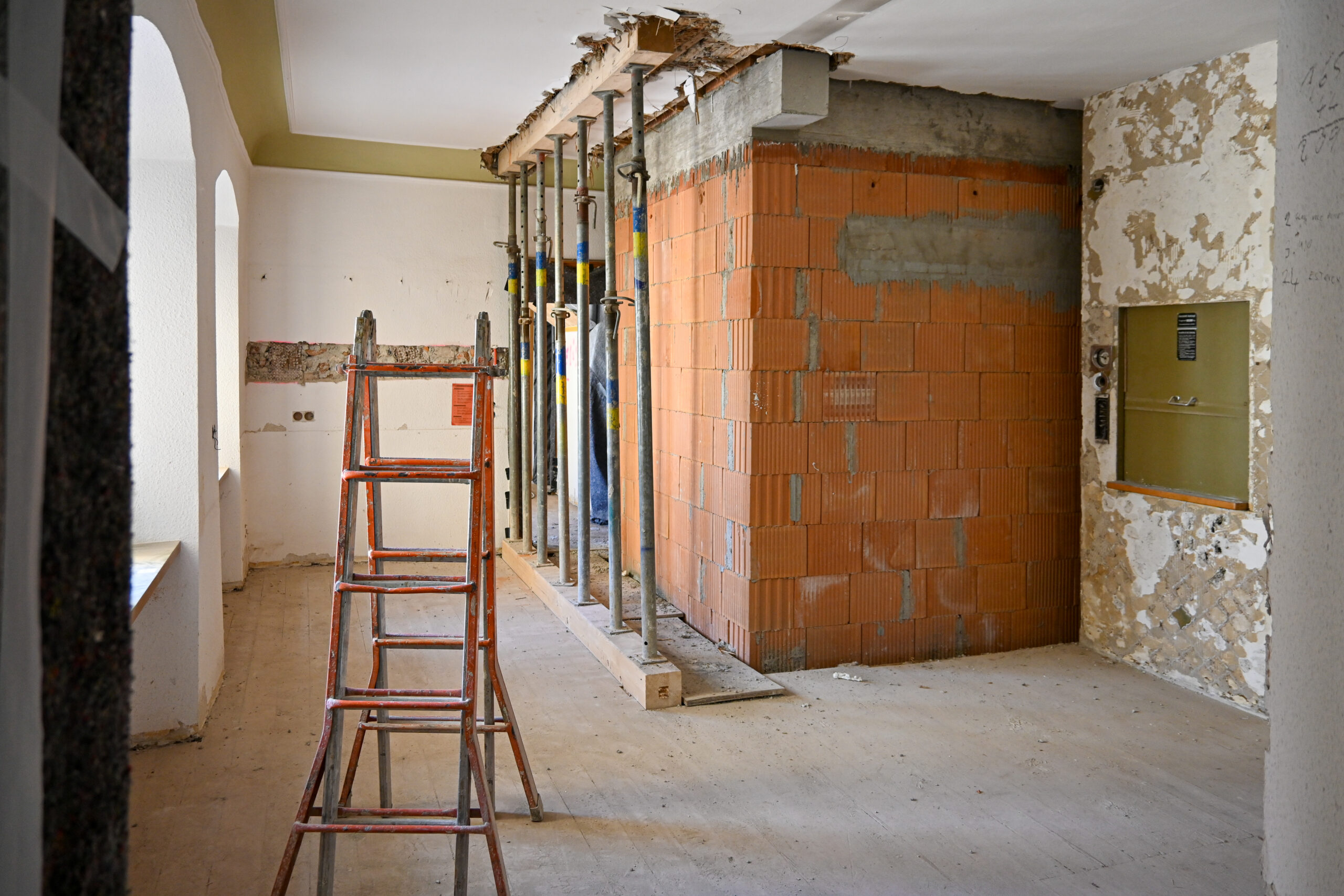

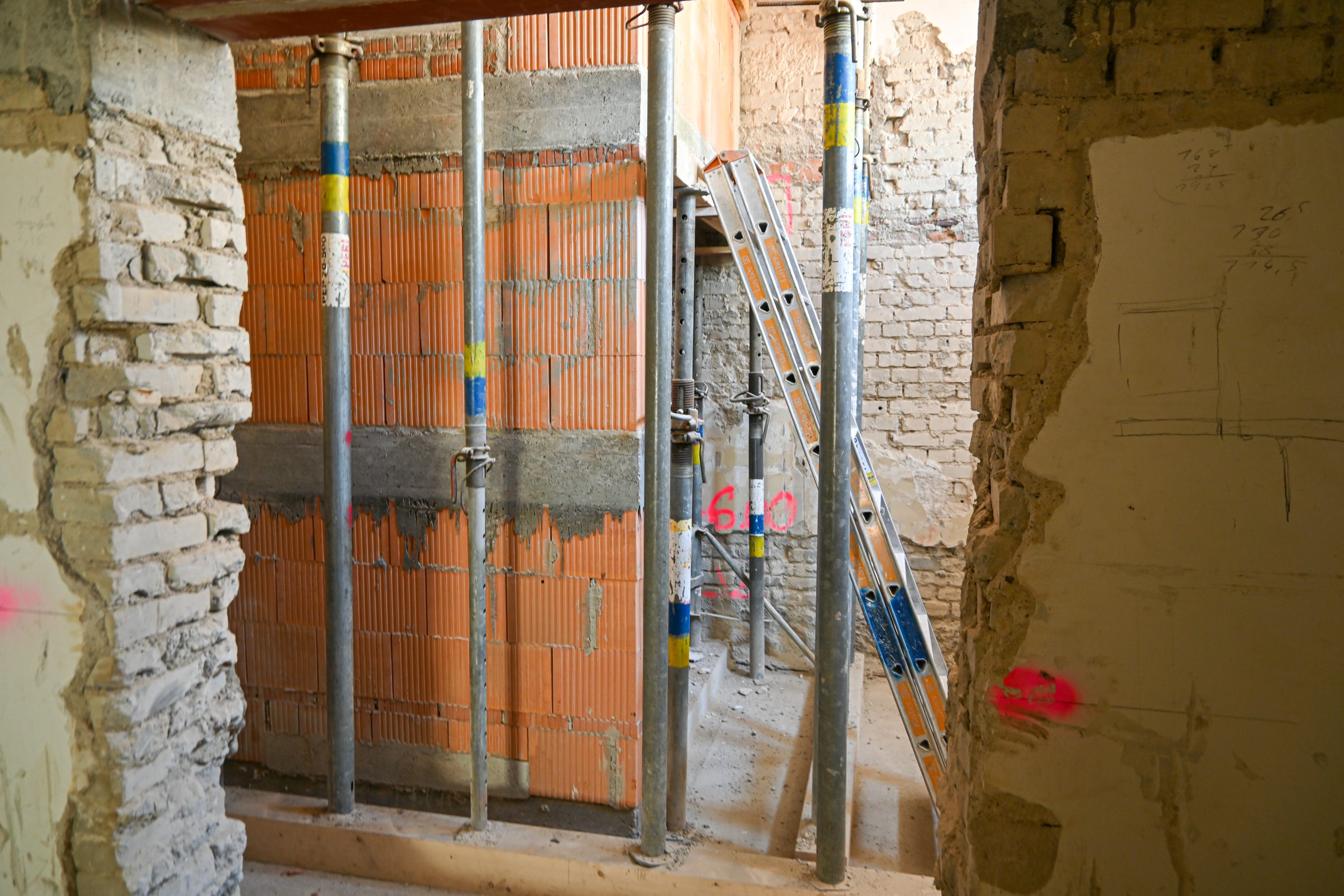

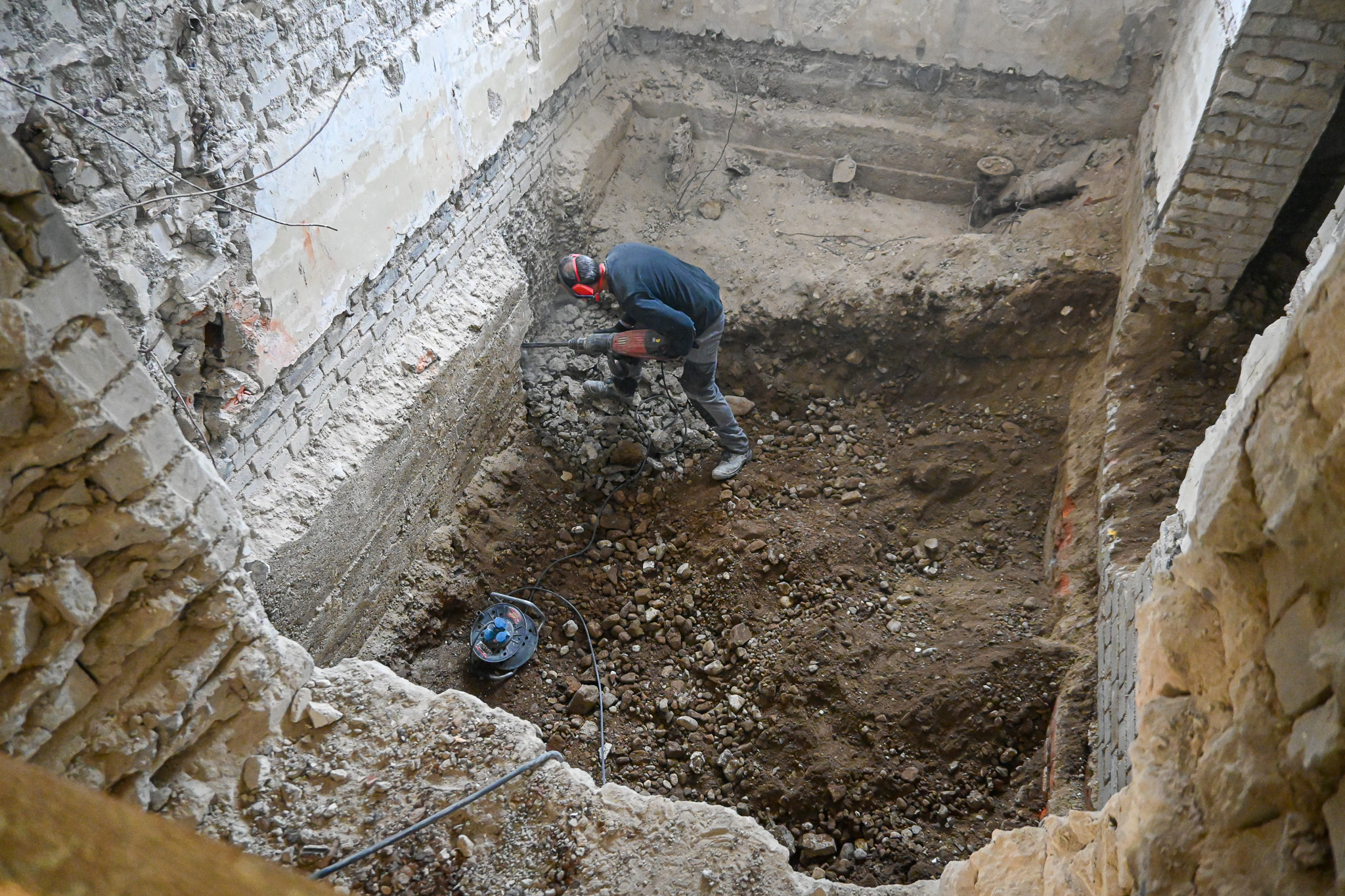

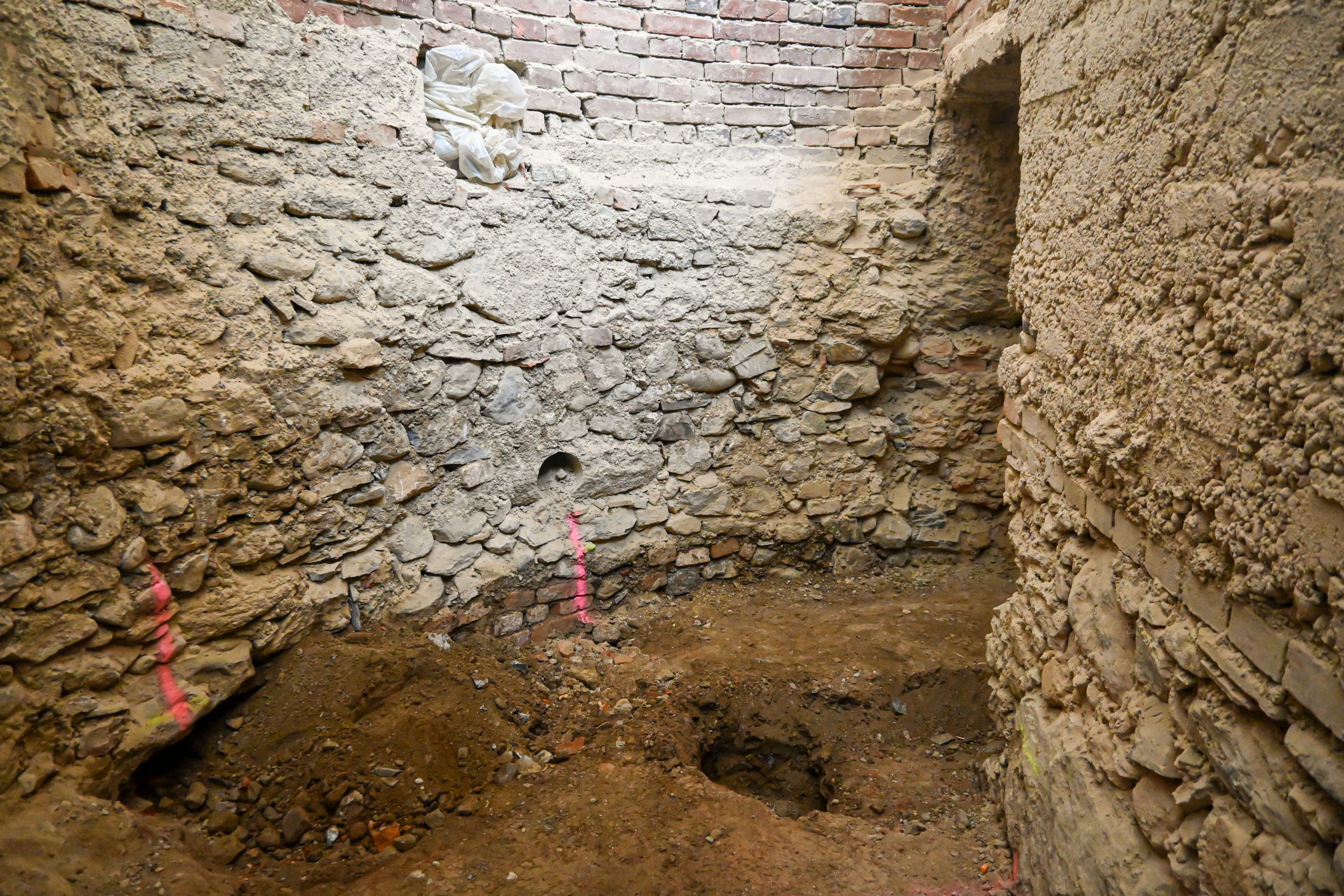

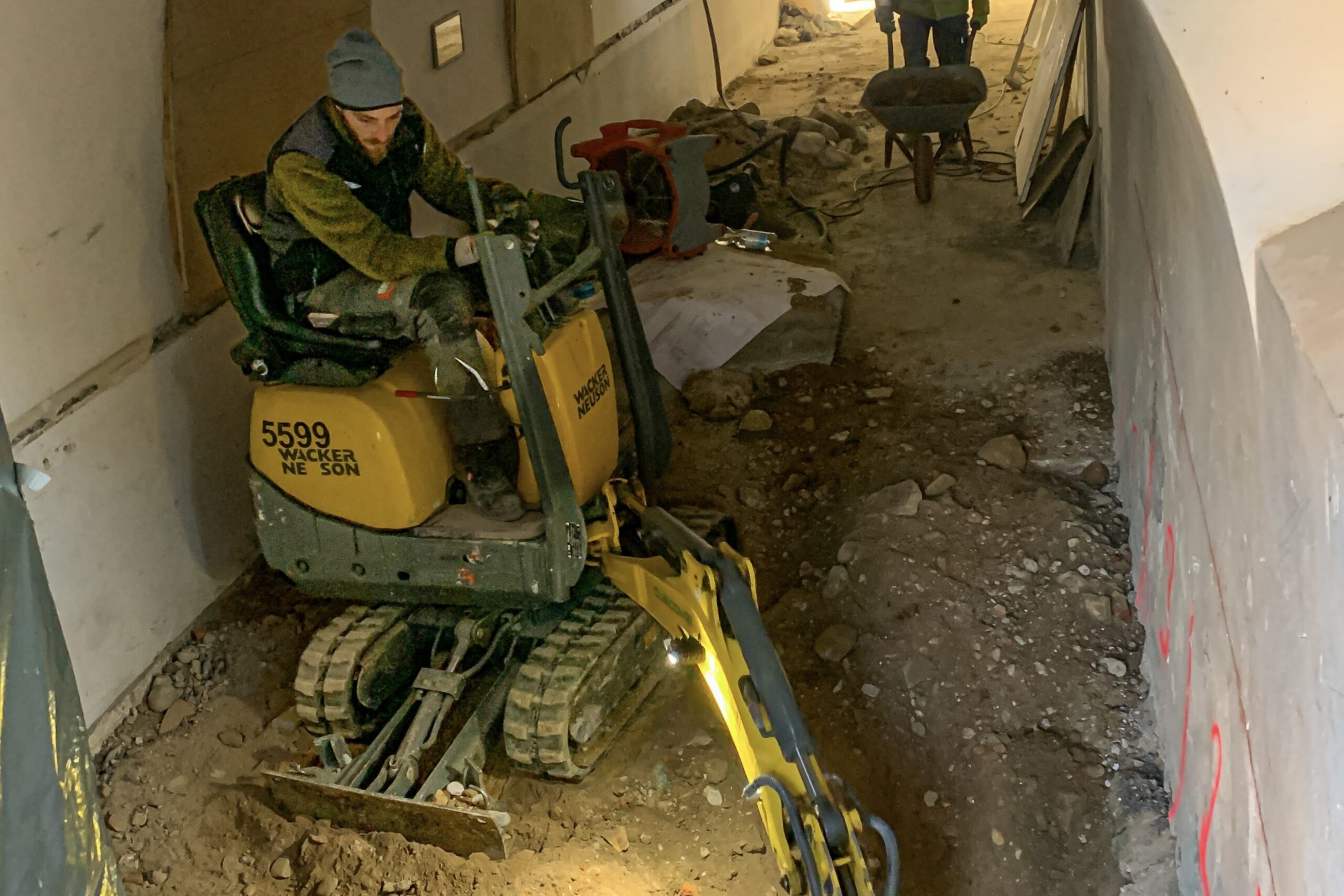

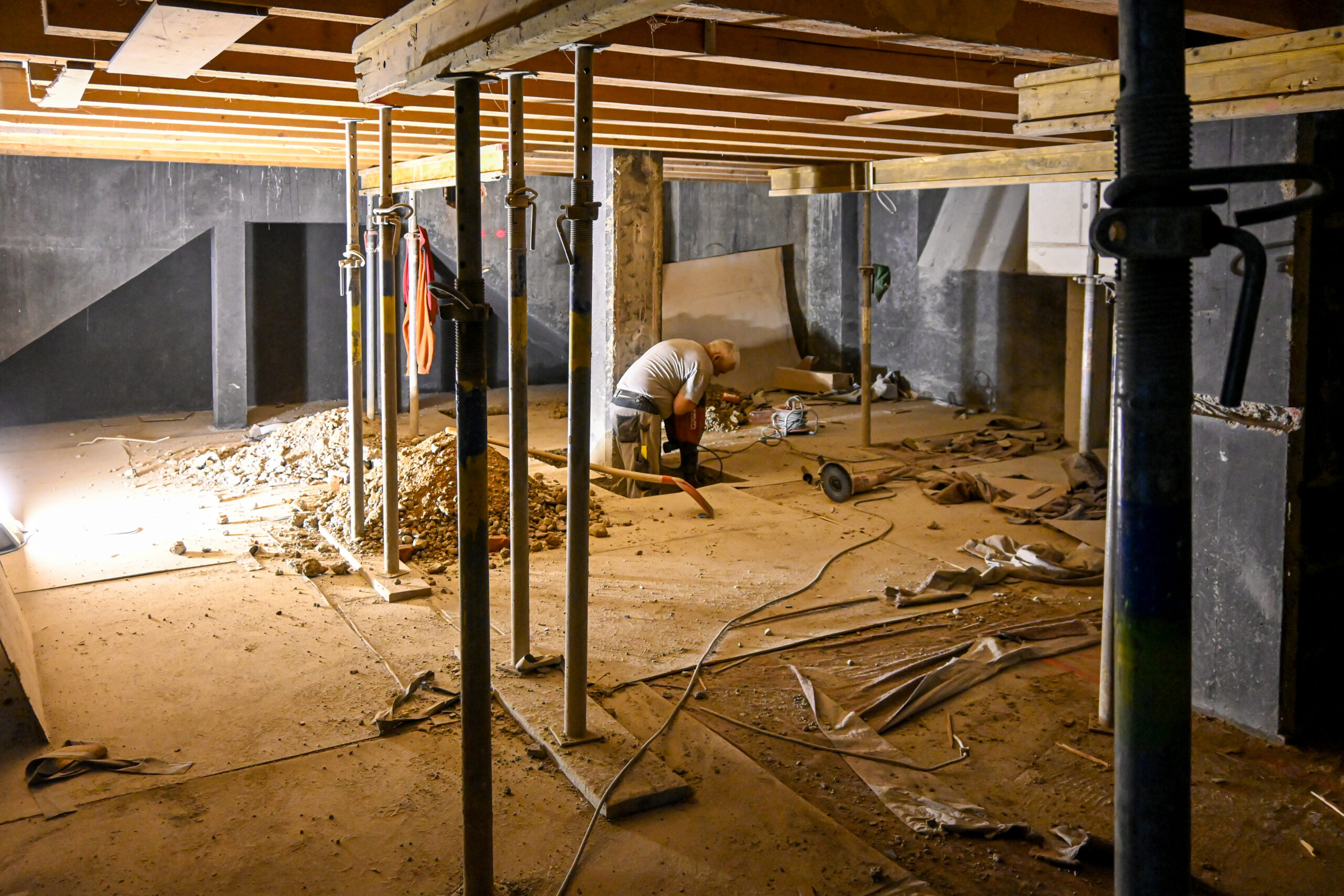

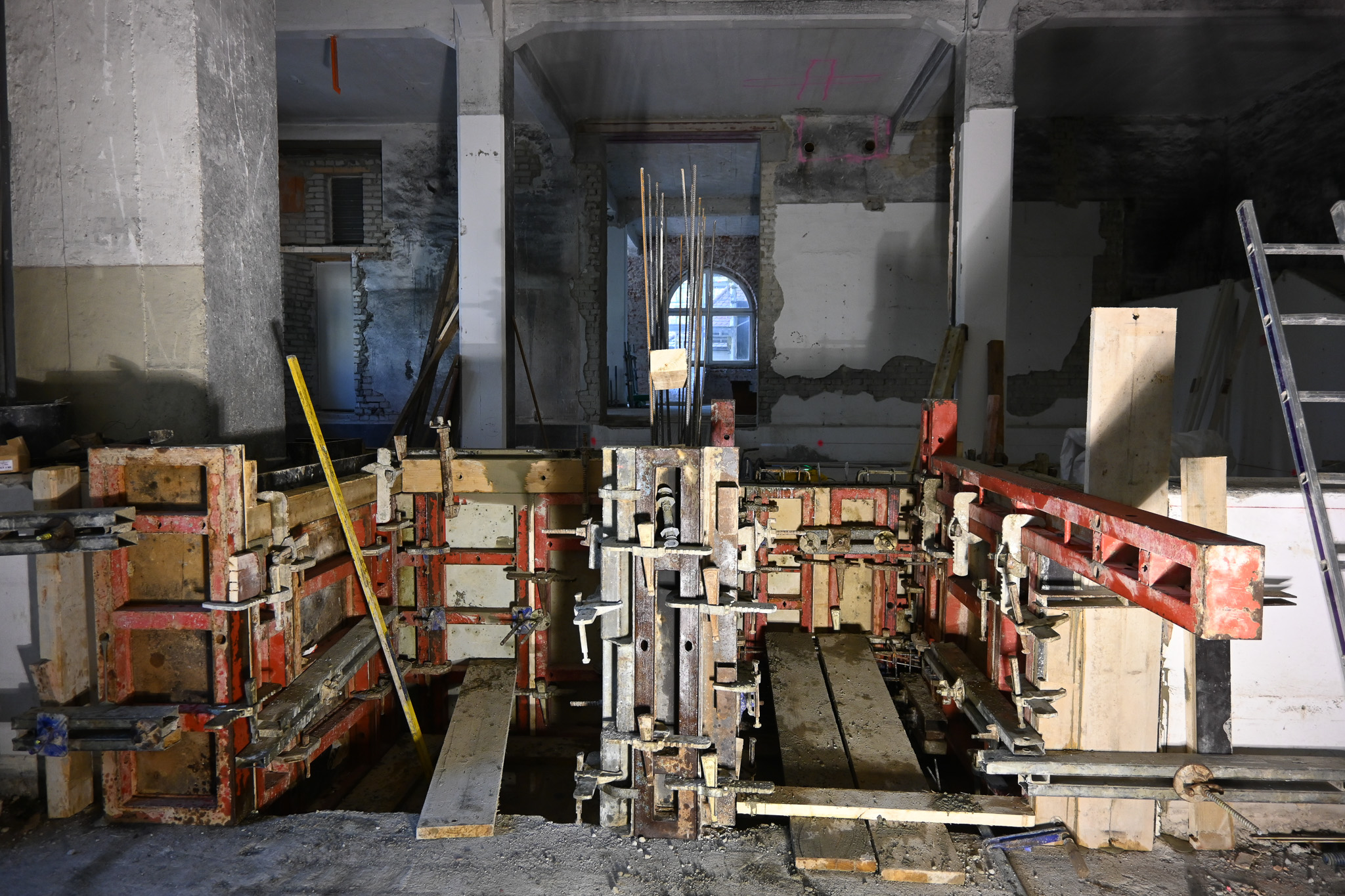

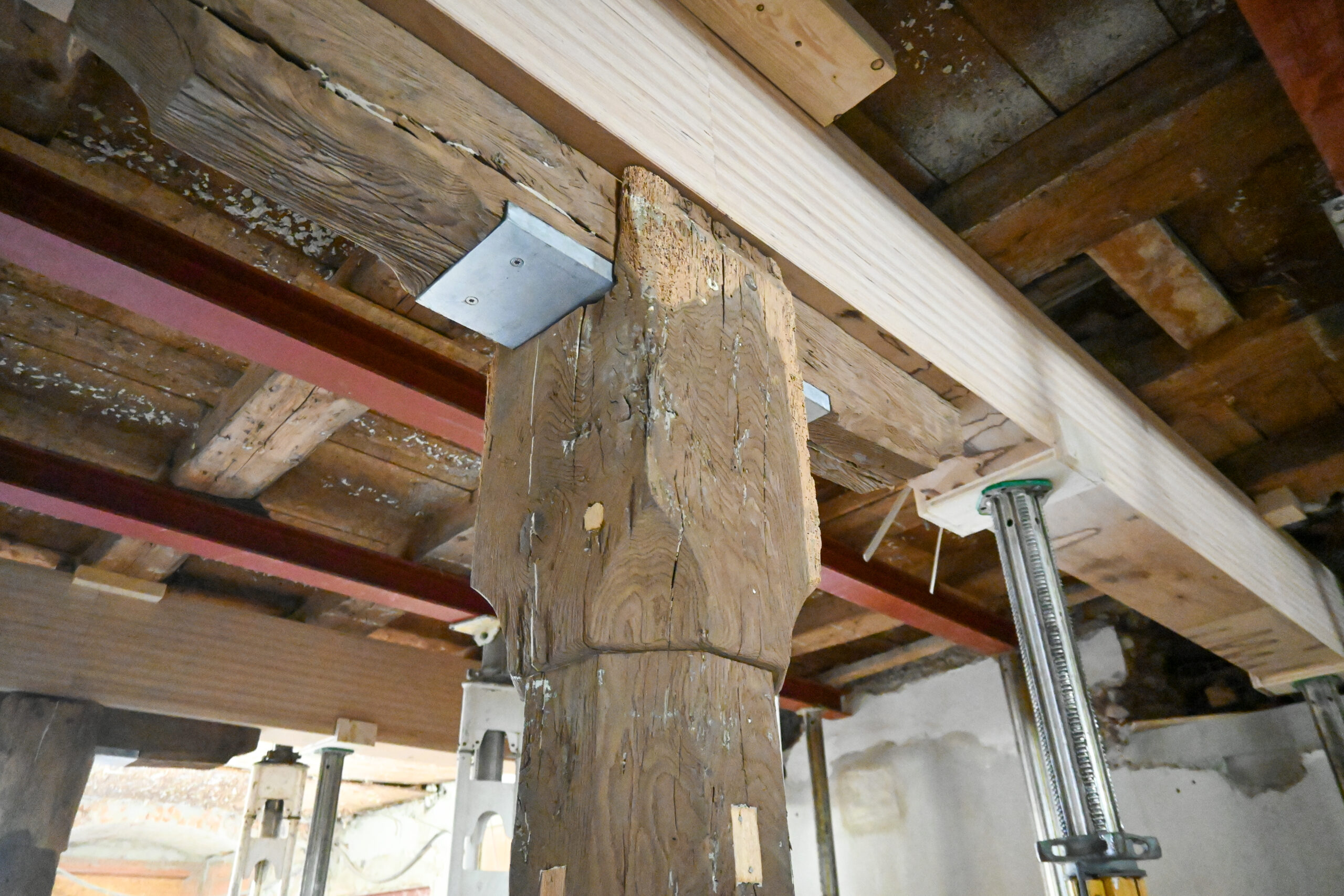

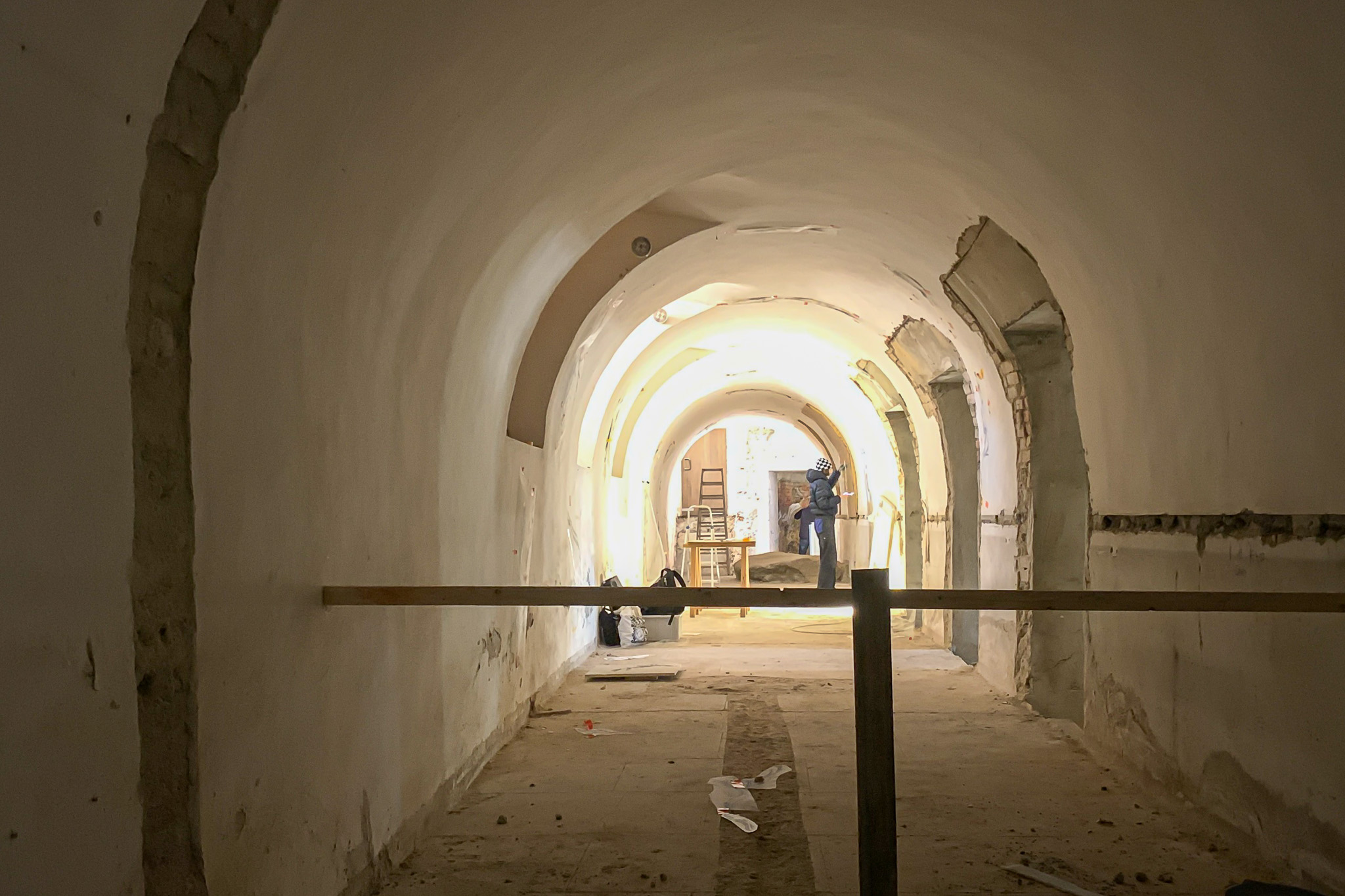

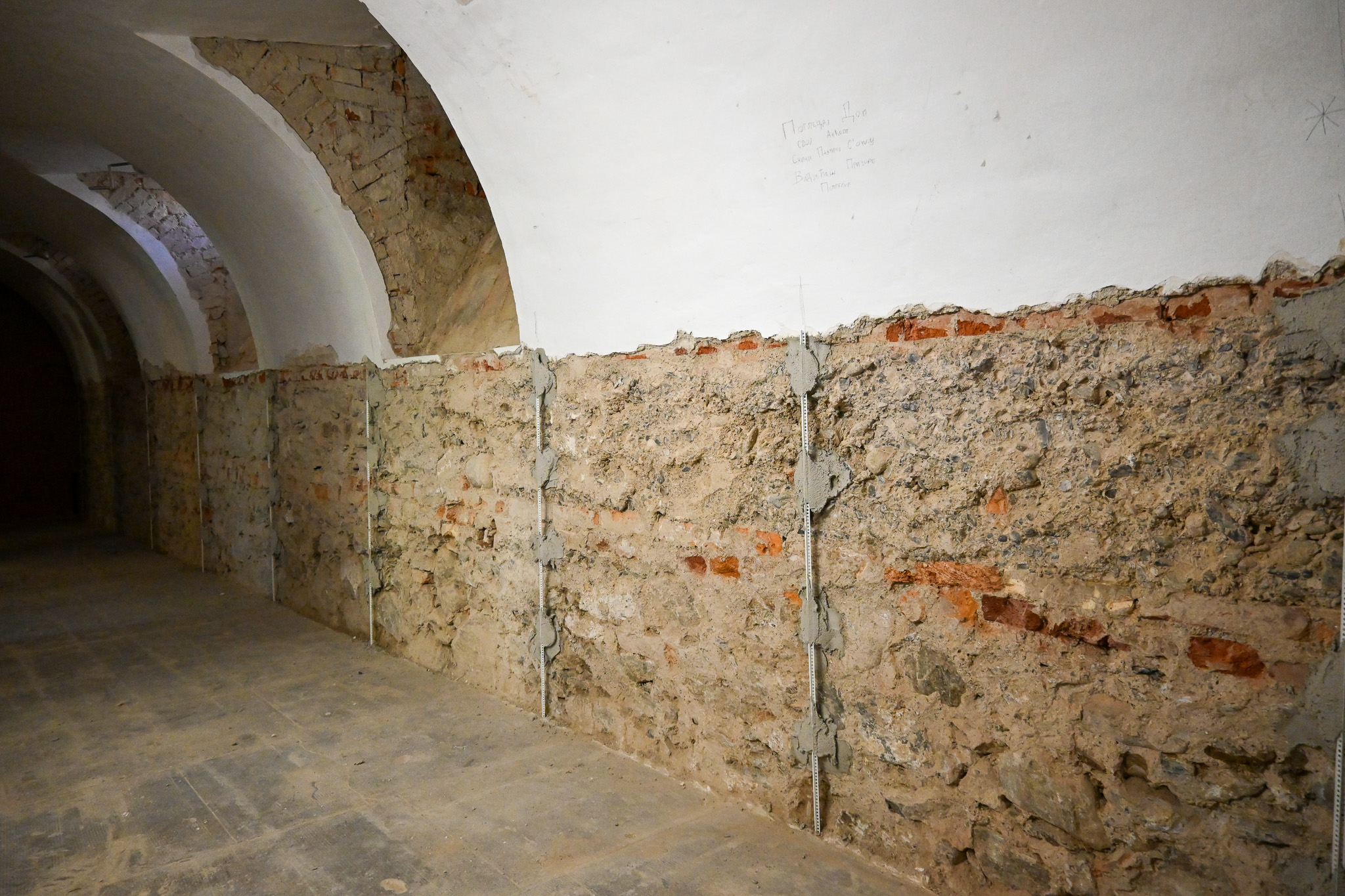

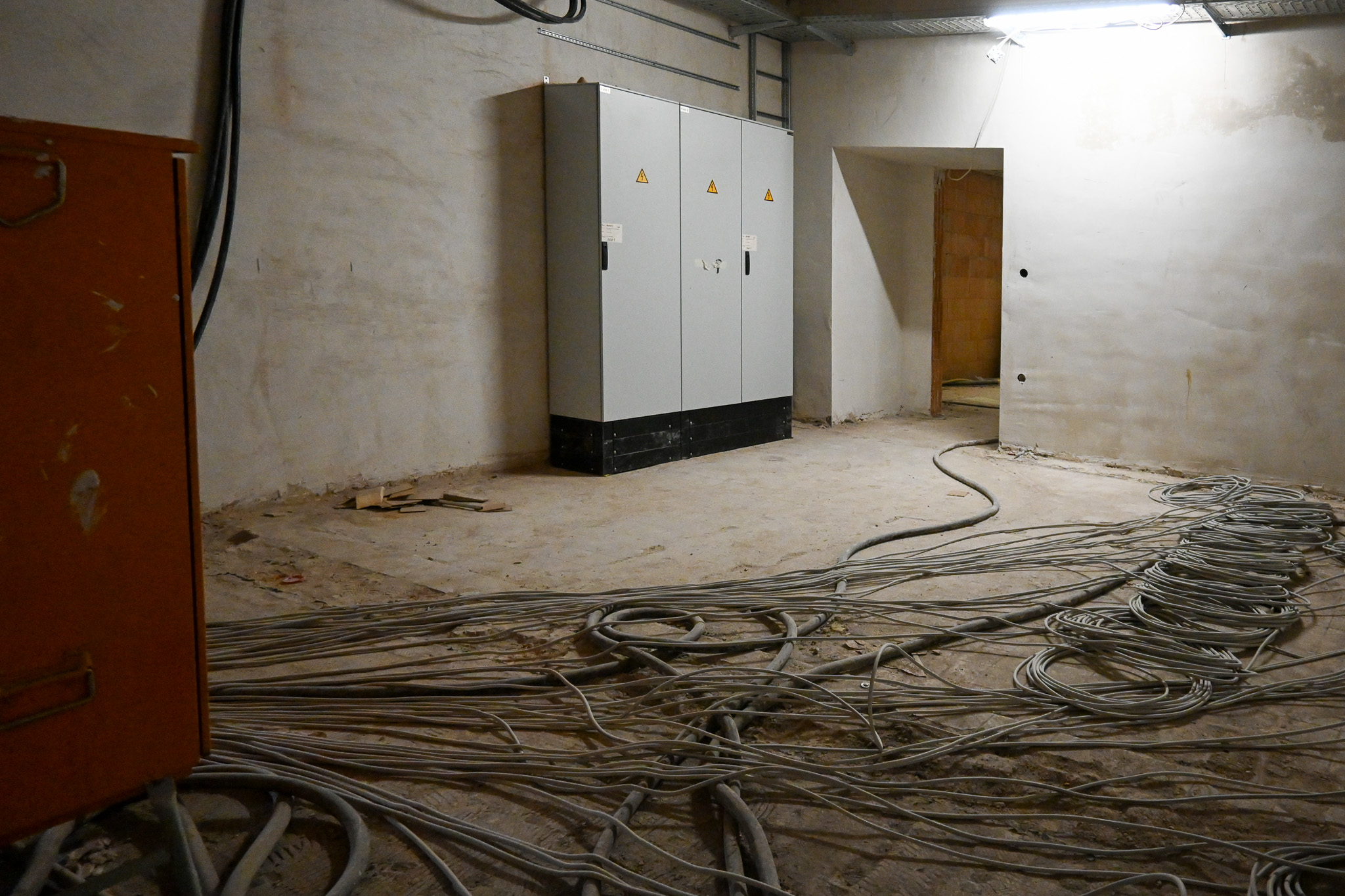

Im historischen Brunnengang werden die Fundamentunterfangungen sowie die neue Bodenpaltte betoniert.

15.11.2024

Im historischen Brunnengang wird die Bodenplatte ausgebaut. An mehreren Stellen werden die Fundamente freigelegt, um sie zu unterfangen und das Fußbodenniveau absenken zu können.

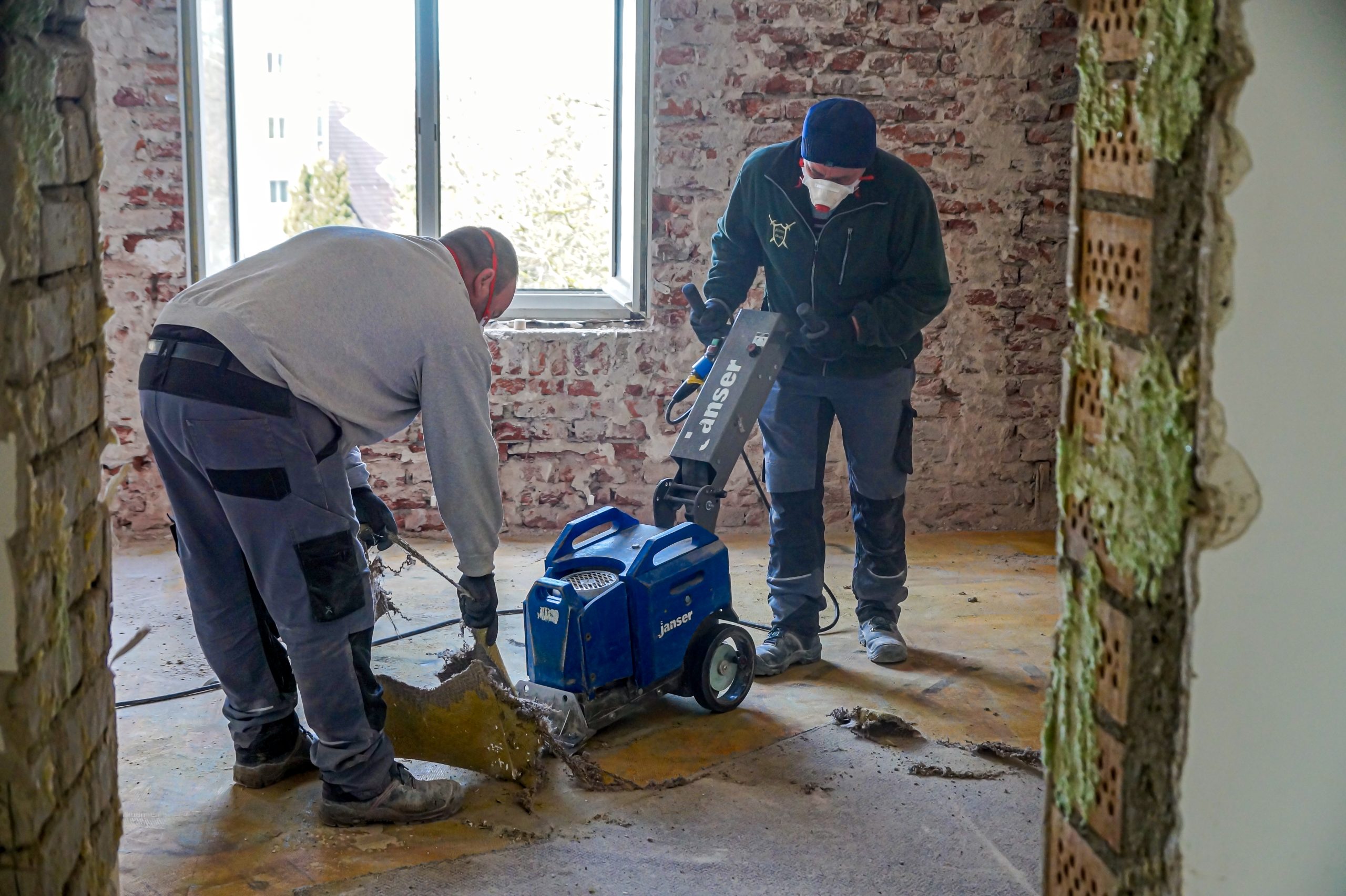

13.11.2024

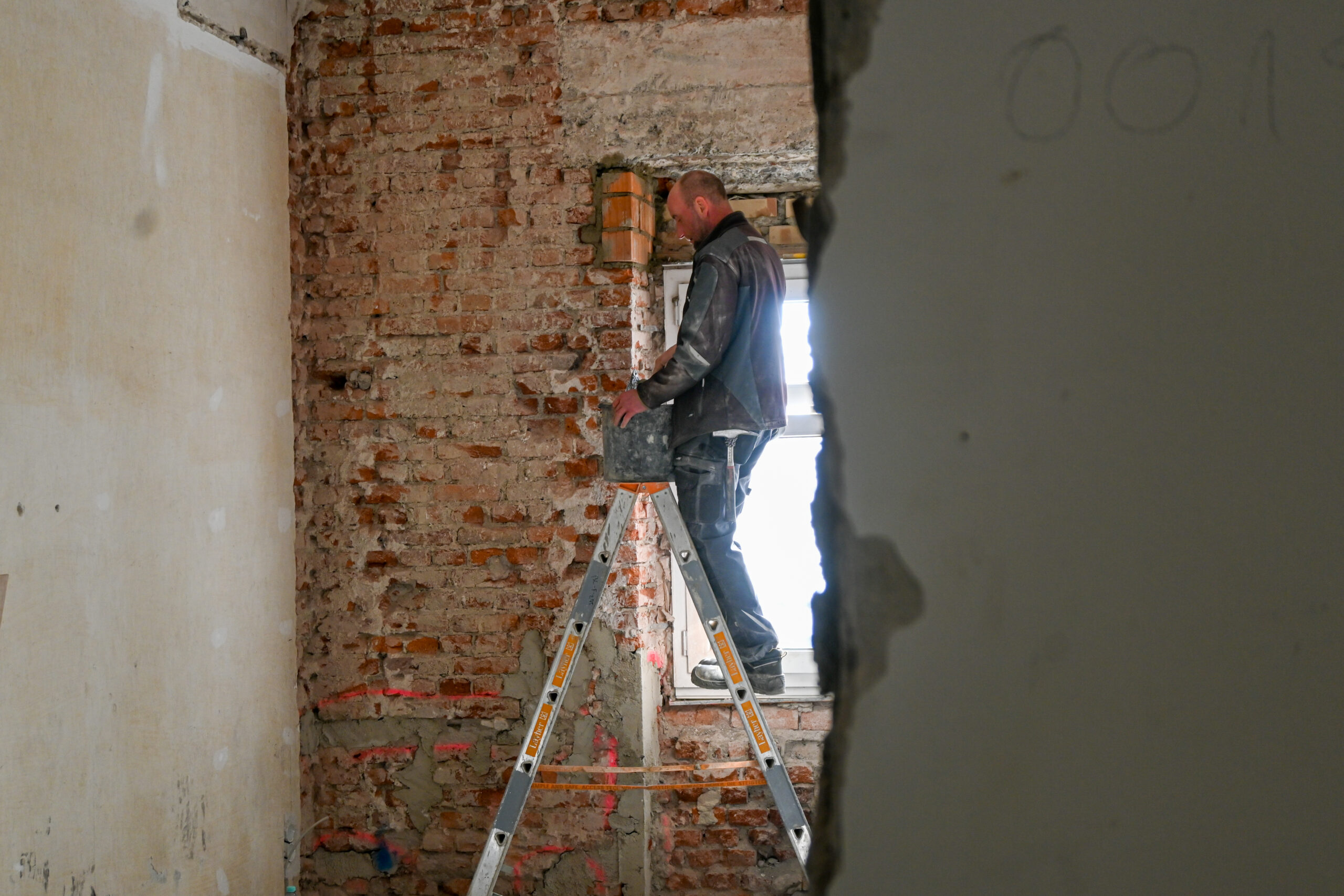

Die ursprünglichen Fensteröffnungen werden wiederhergestellt und die ungedämmten Rollladenkästen ausgebaut. Die neuen Fenster werden die historischen Ausmaße von 1912 haben.

11.11.2024

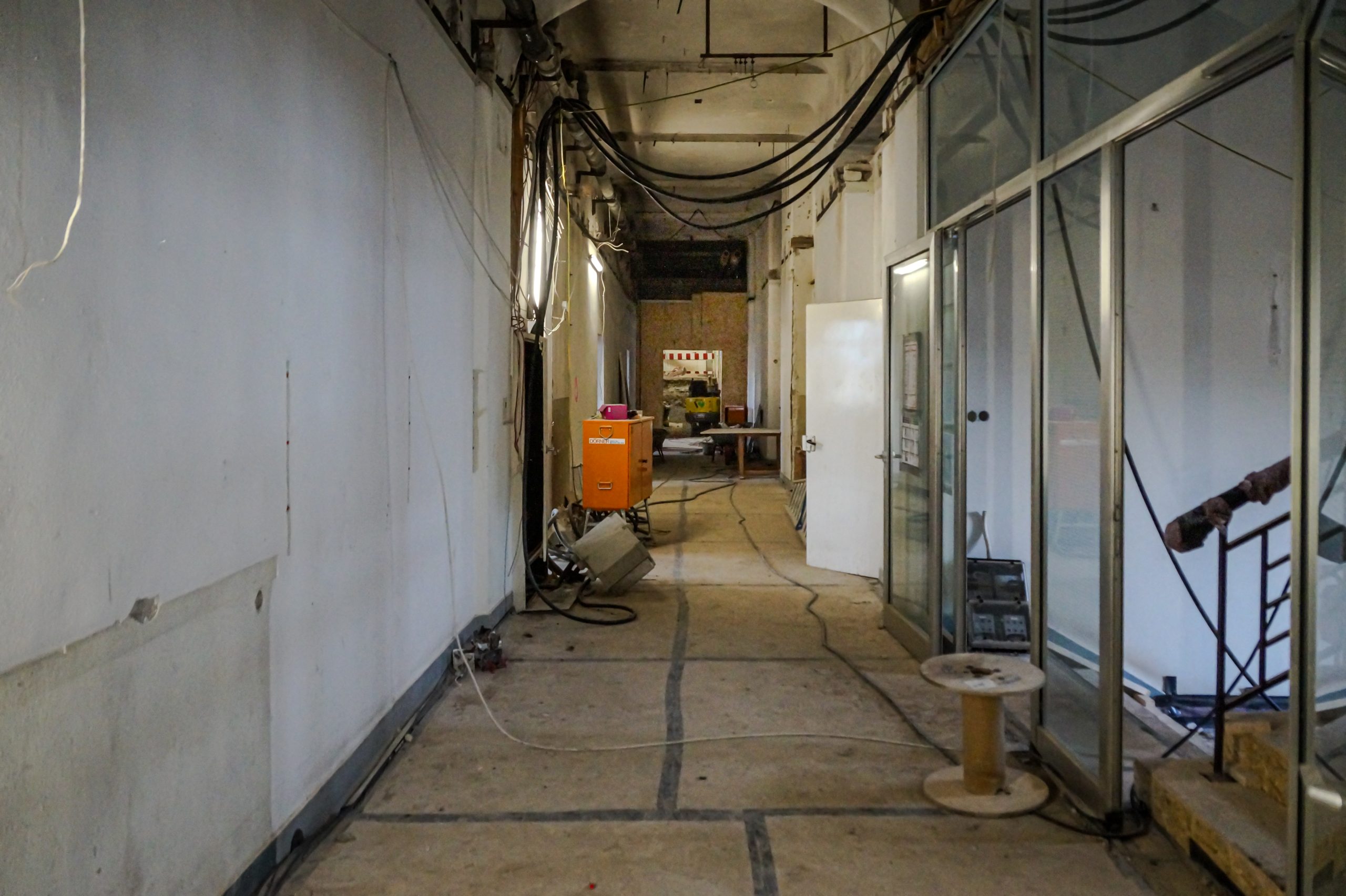

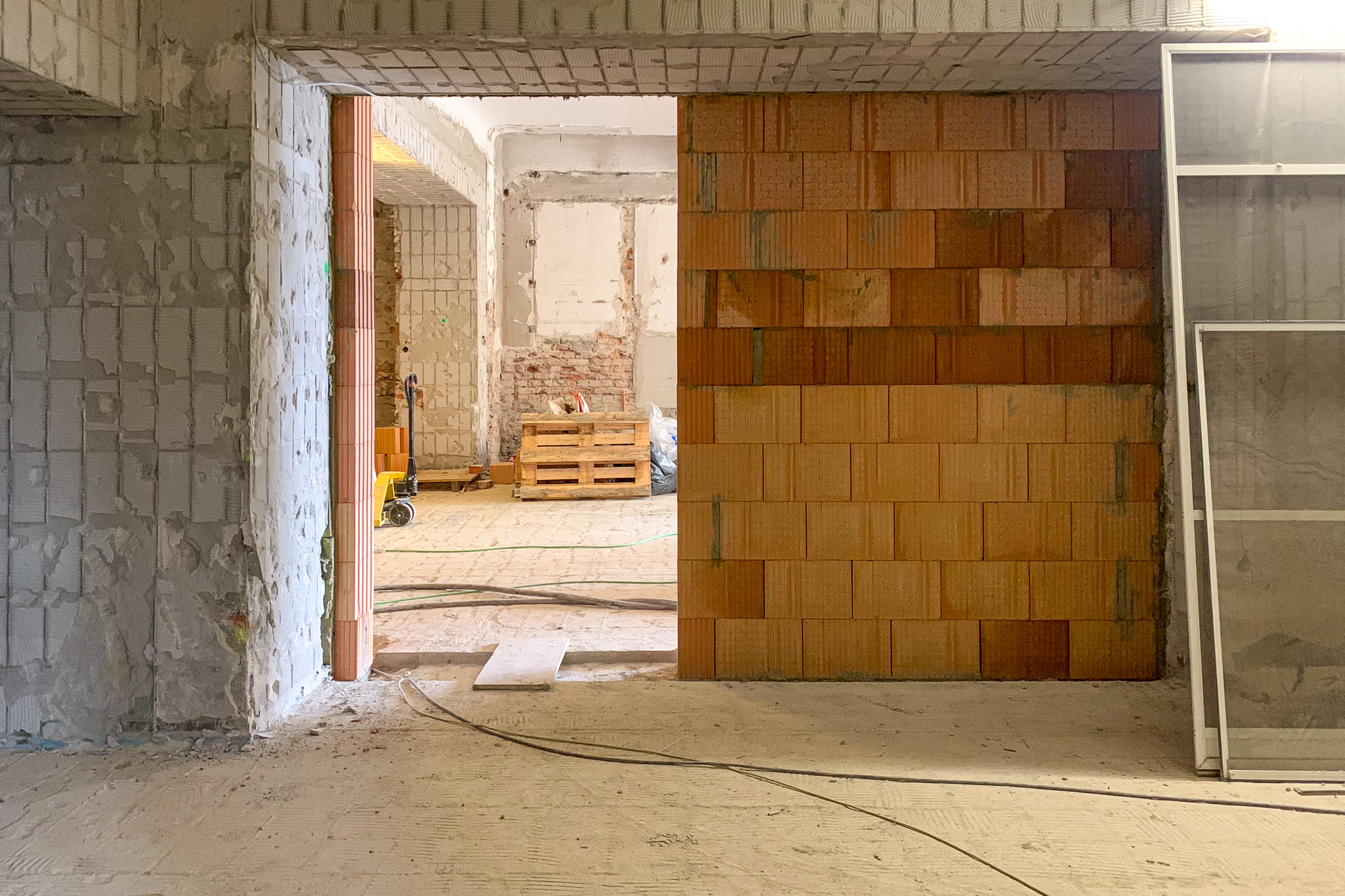

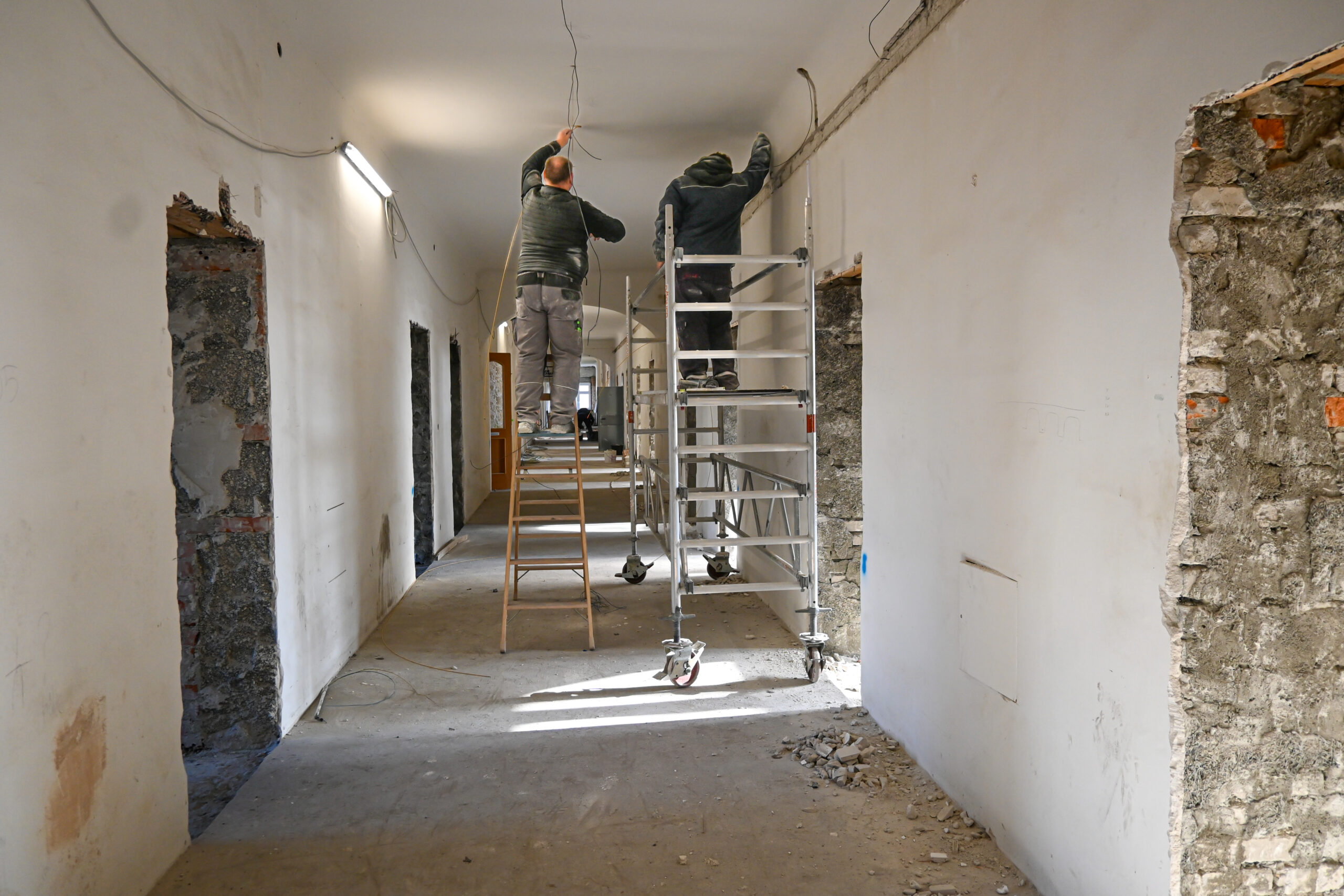

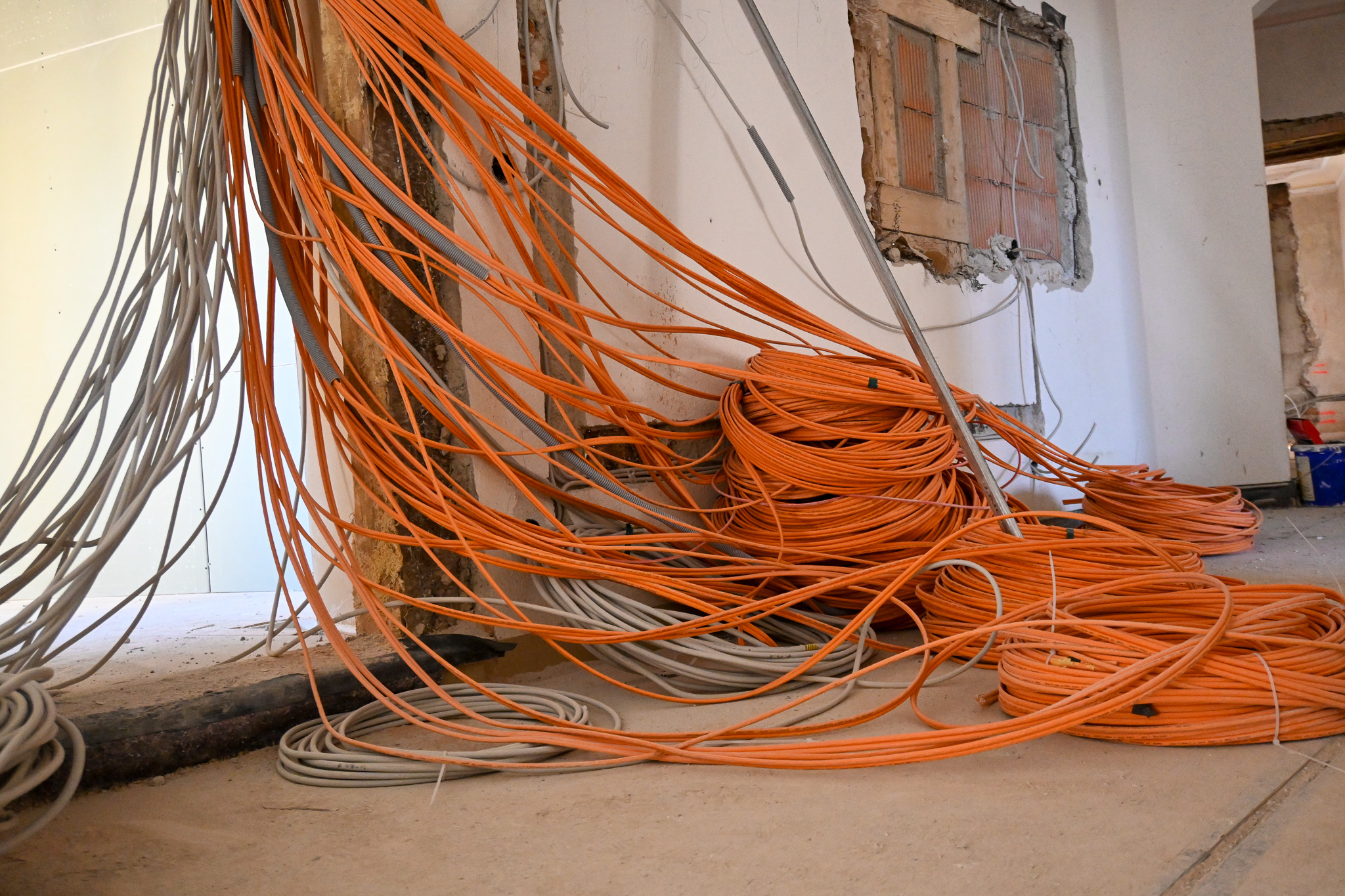

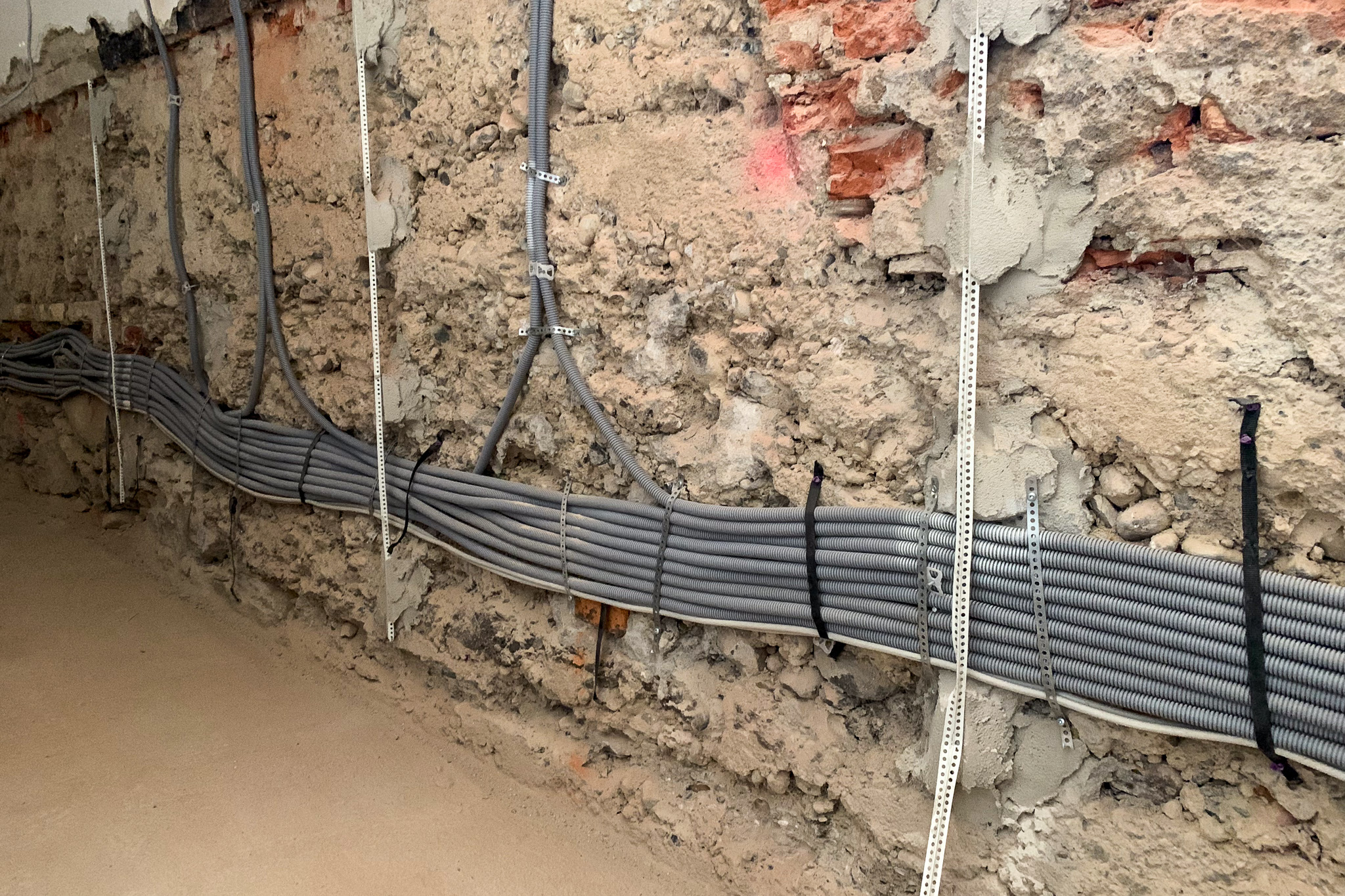

Im gesamten Mutterhaus werden Leitungskanäle geschlitzt und Elektroleitungen verlegt.

08.11.2024

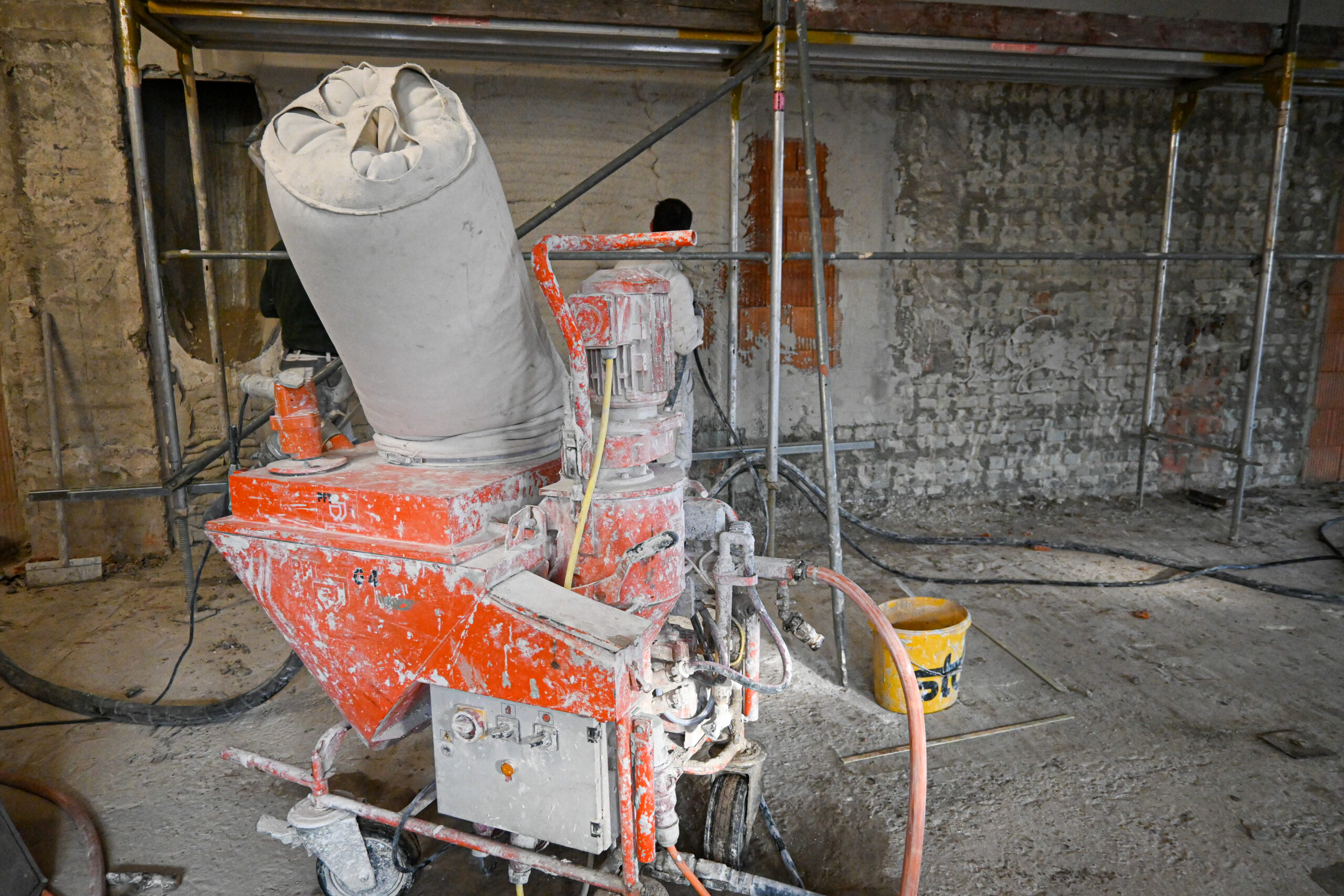

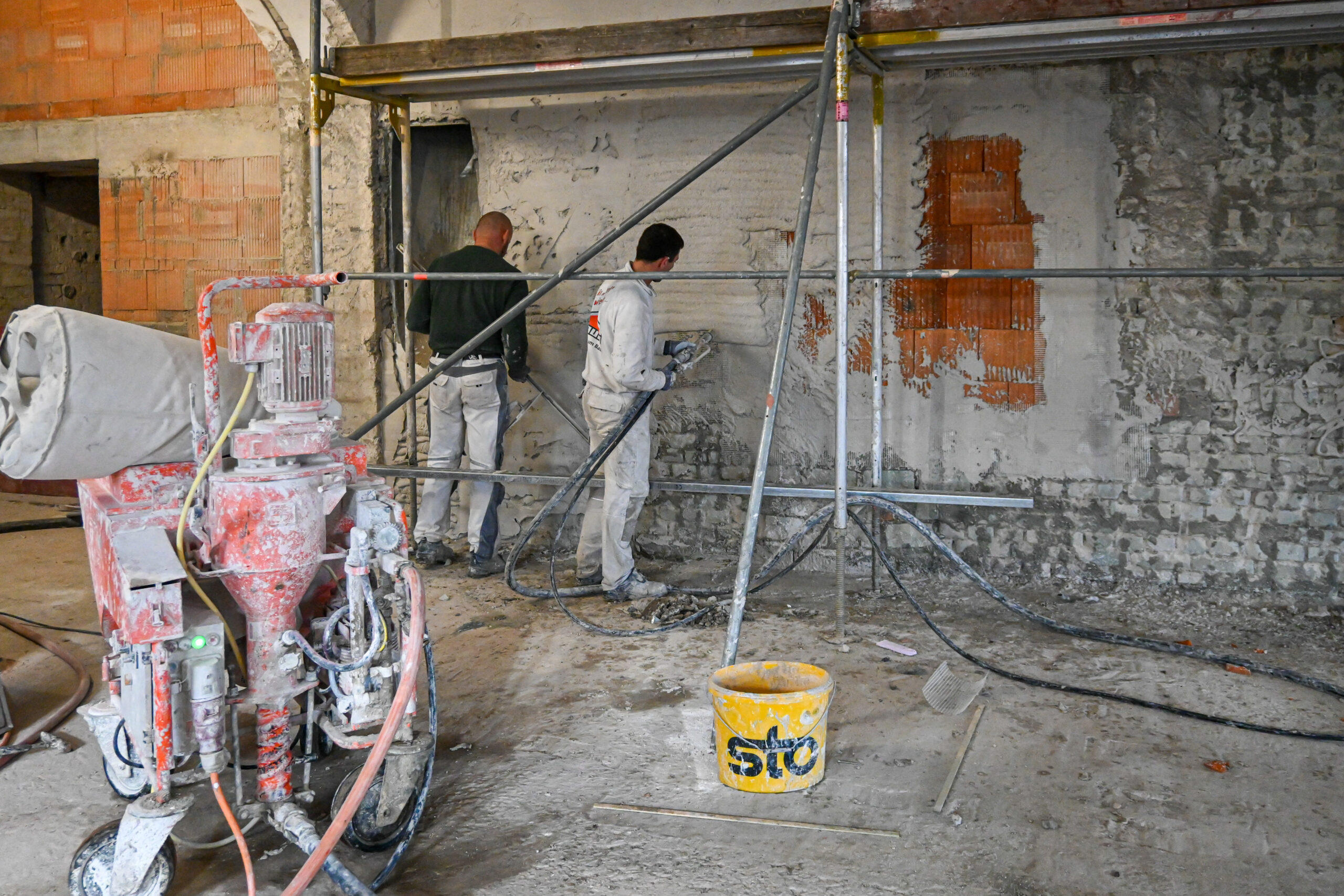

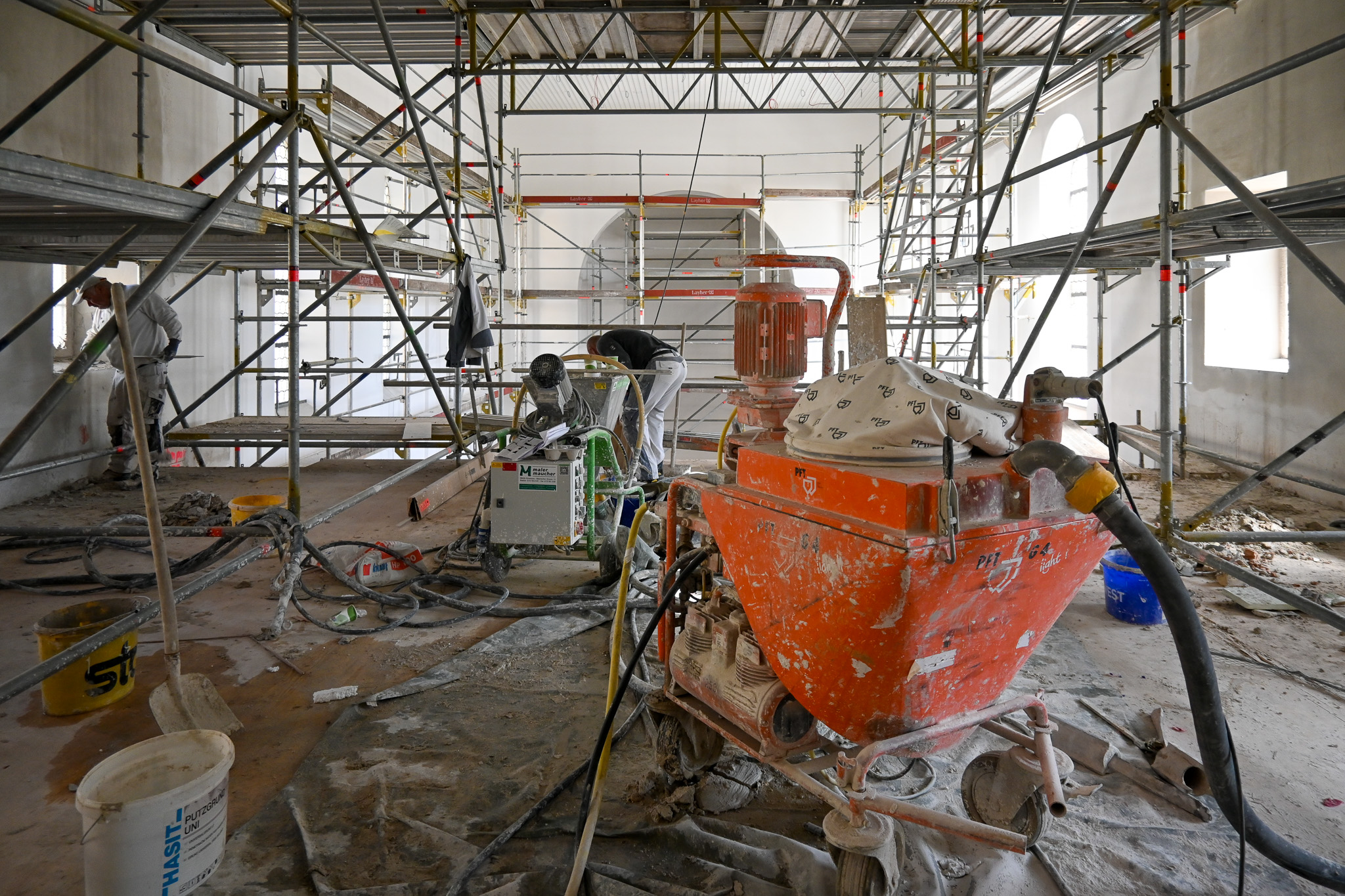

Im Inneren des Mutterhauses arbeiten die Stuckateure am Verputz der Innenwände.

06.11.2024

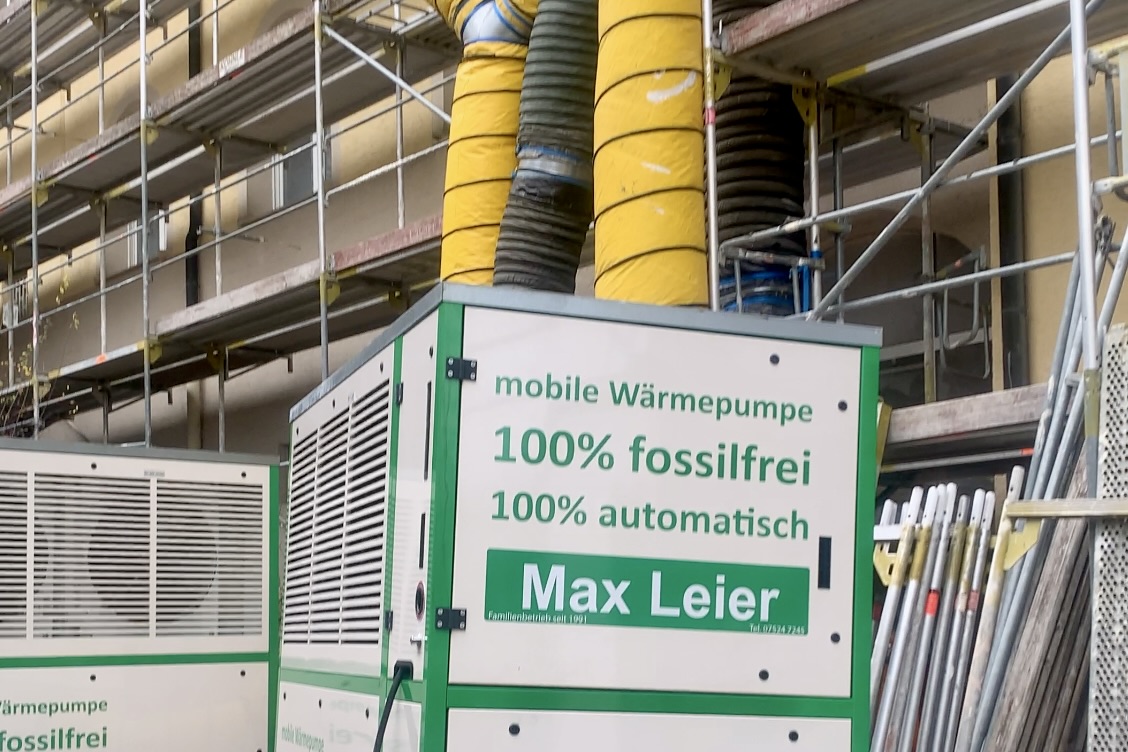

Zur Erwärmung der Innenräume im Mutterhaus werden drei mobile Wärmepumpen installiert, die die Weiterarbeit über die Wintermonate ermöglichen.

05.11.2024

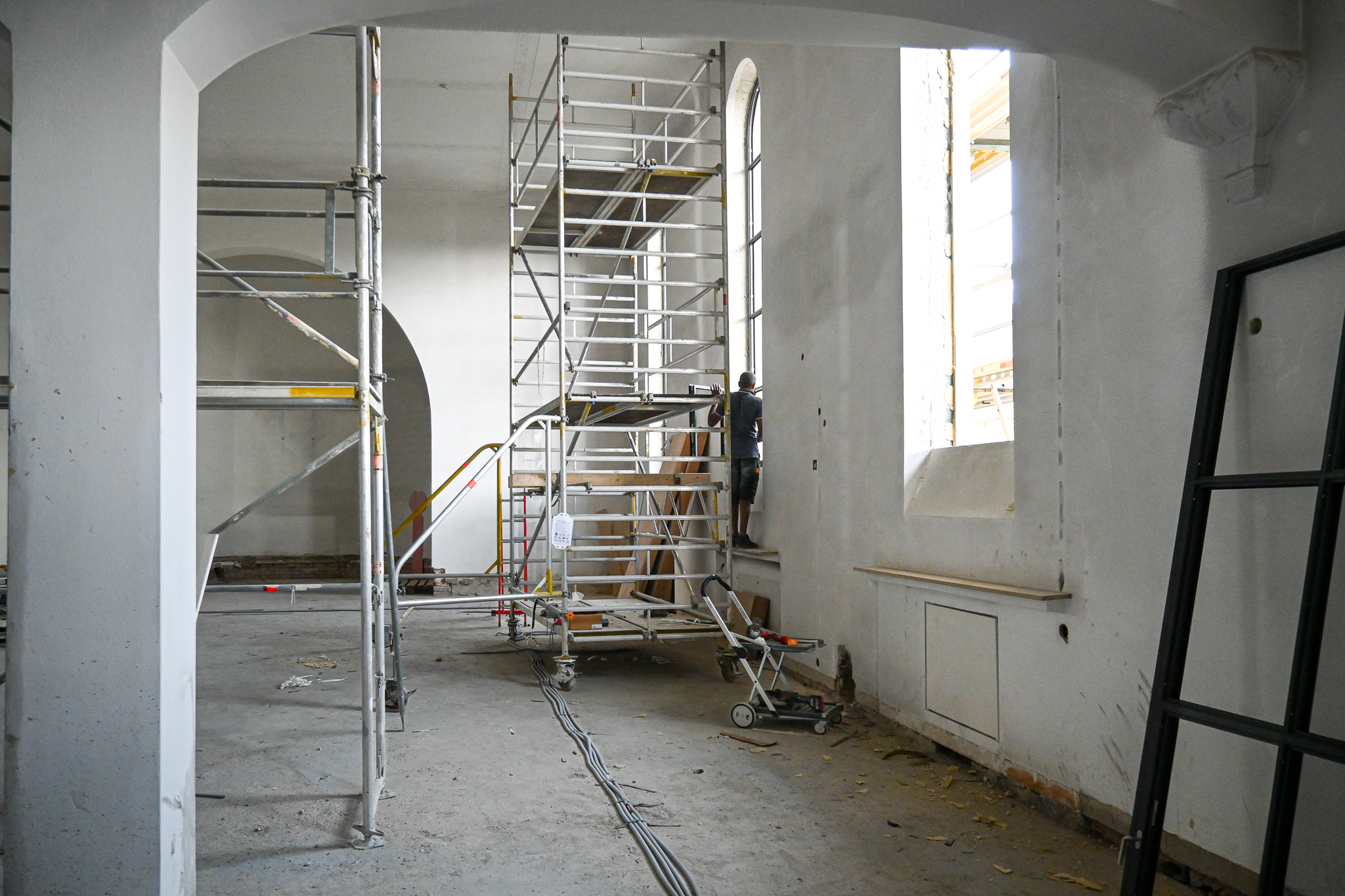

Am Mutterhaus wird das große Gerüst an der Südfassade errichtet, Voraussetzung für den Beginn der Fensterarbeiten.

21.10.2024

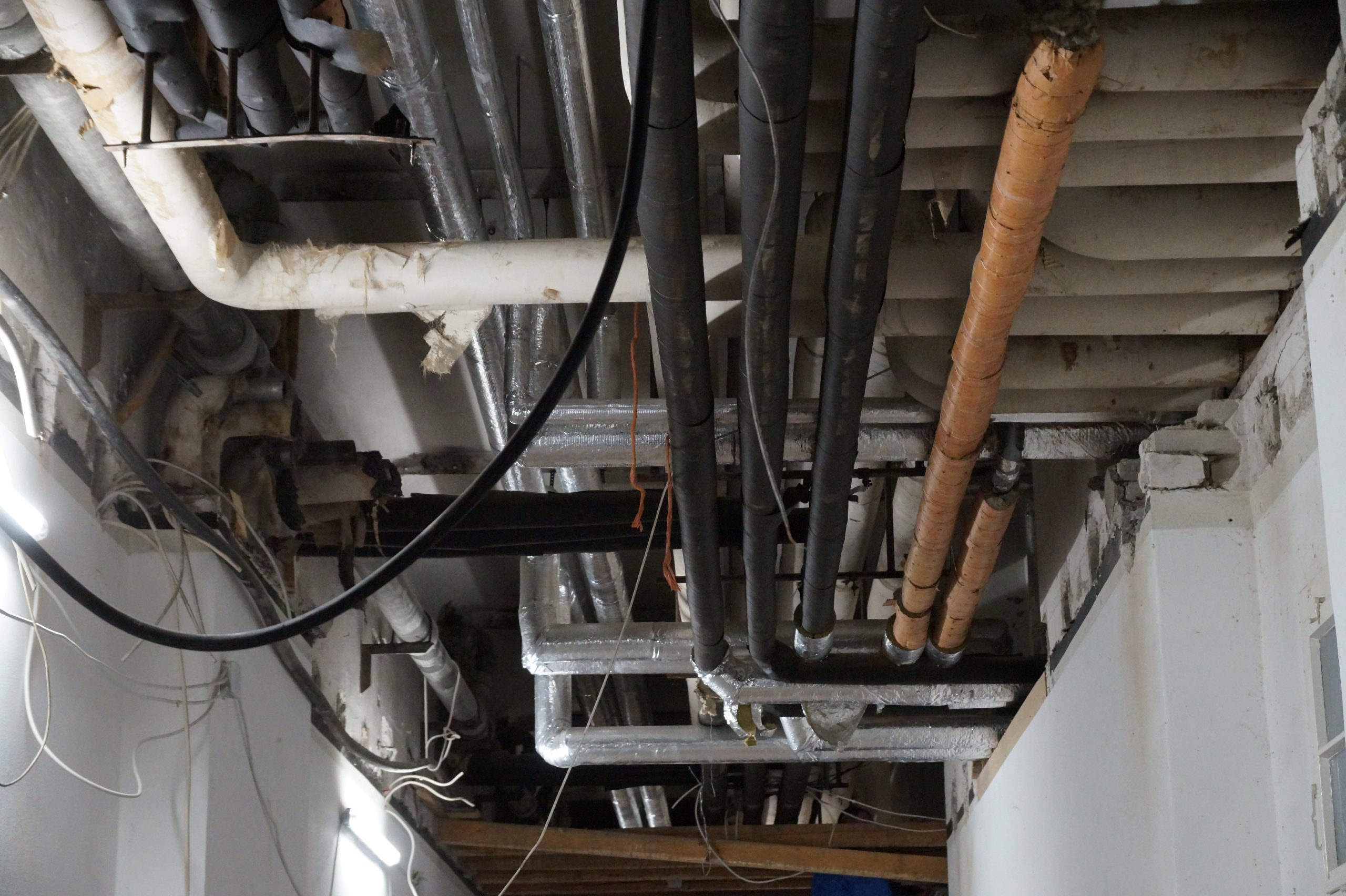

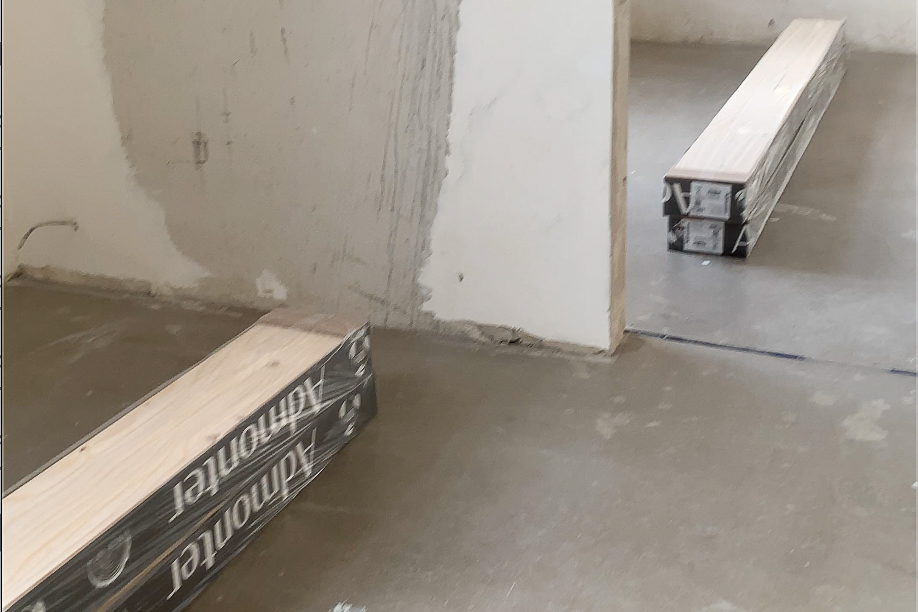

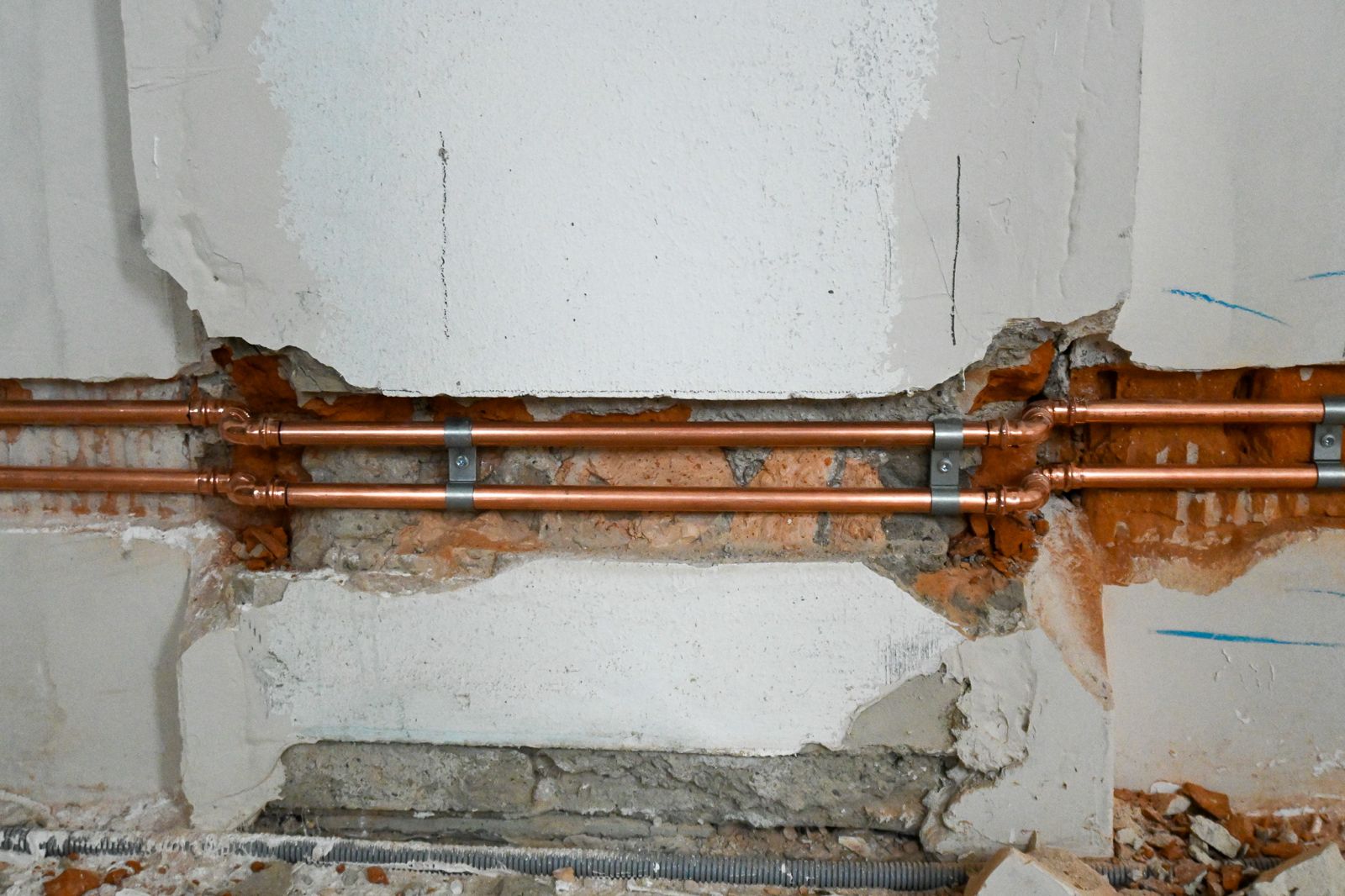

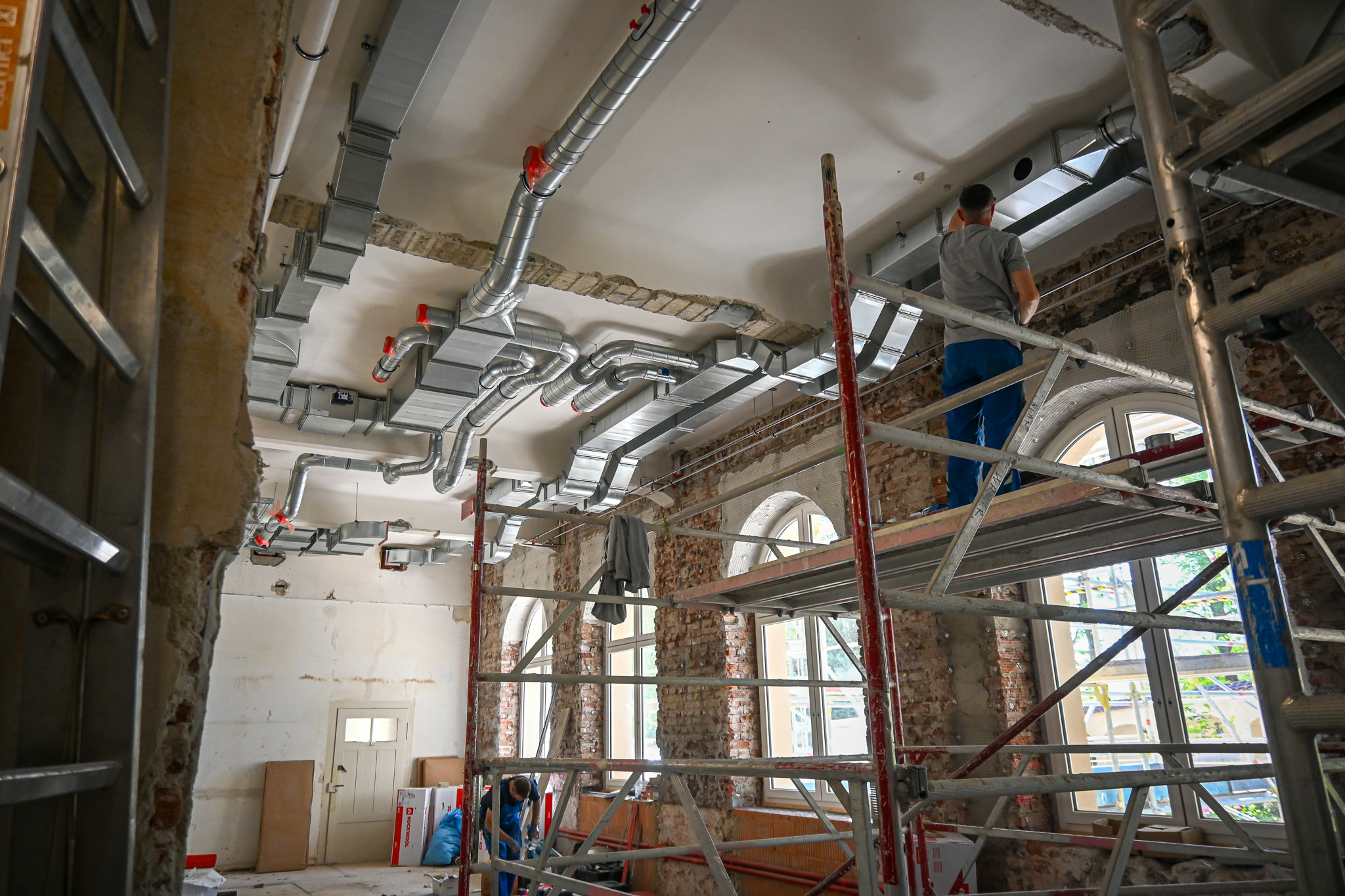

Im Mutterhaus werden die HLS-Einrichtungen installiert - getrennte Frisch- und Grauwassernetze, Abwasser- und Heizungsleitungen, Spülkästen u.a.

25.08.2024

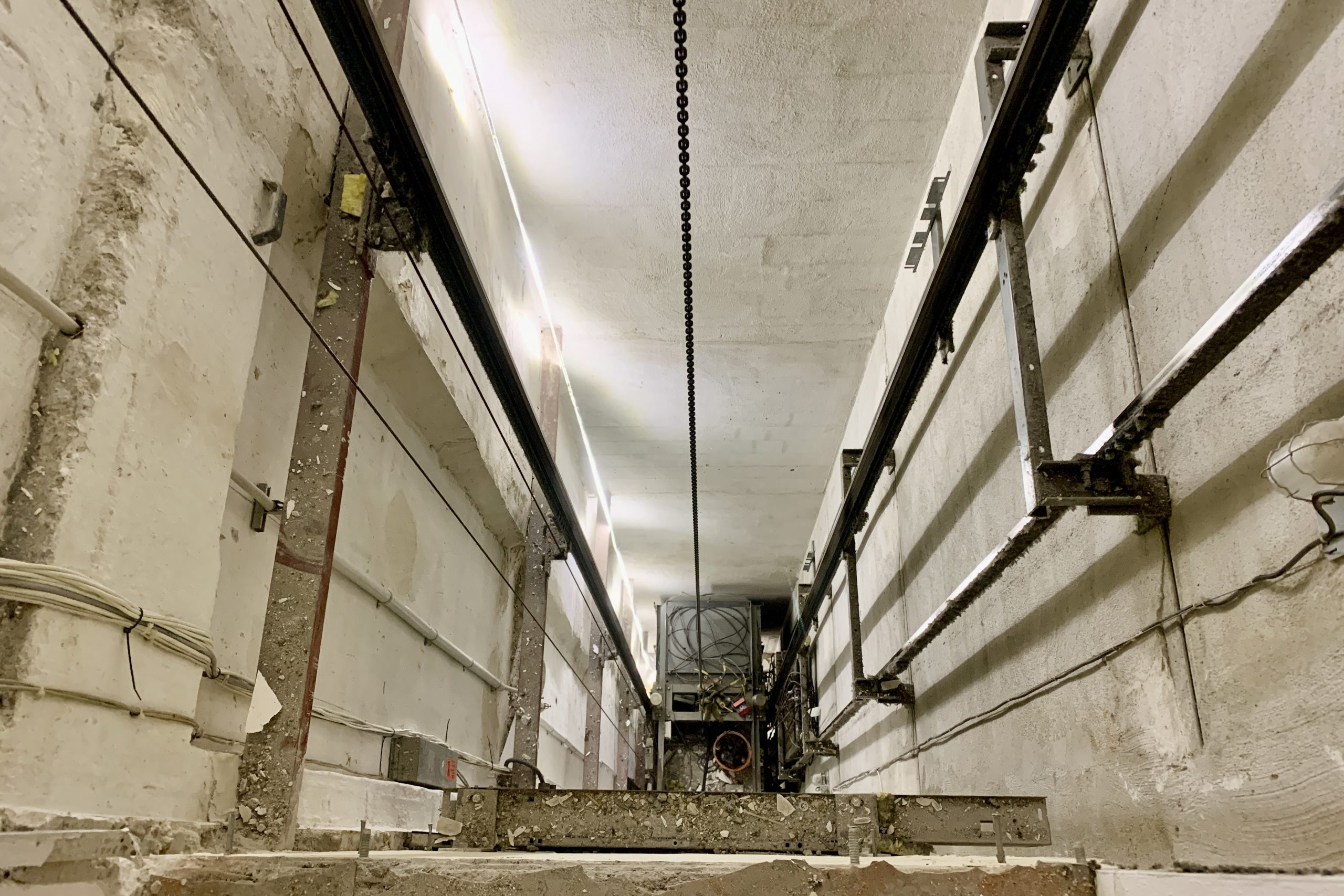

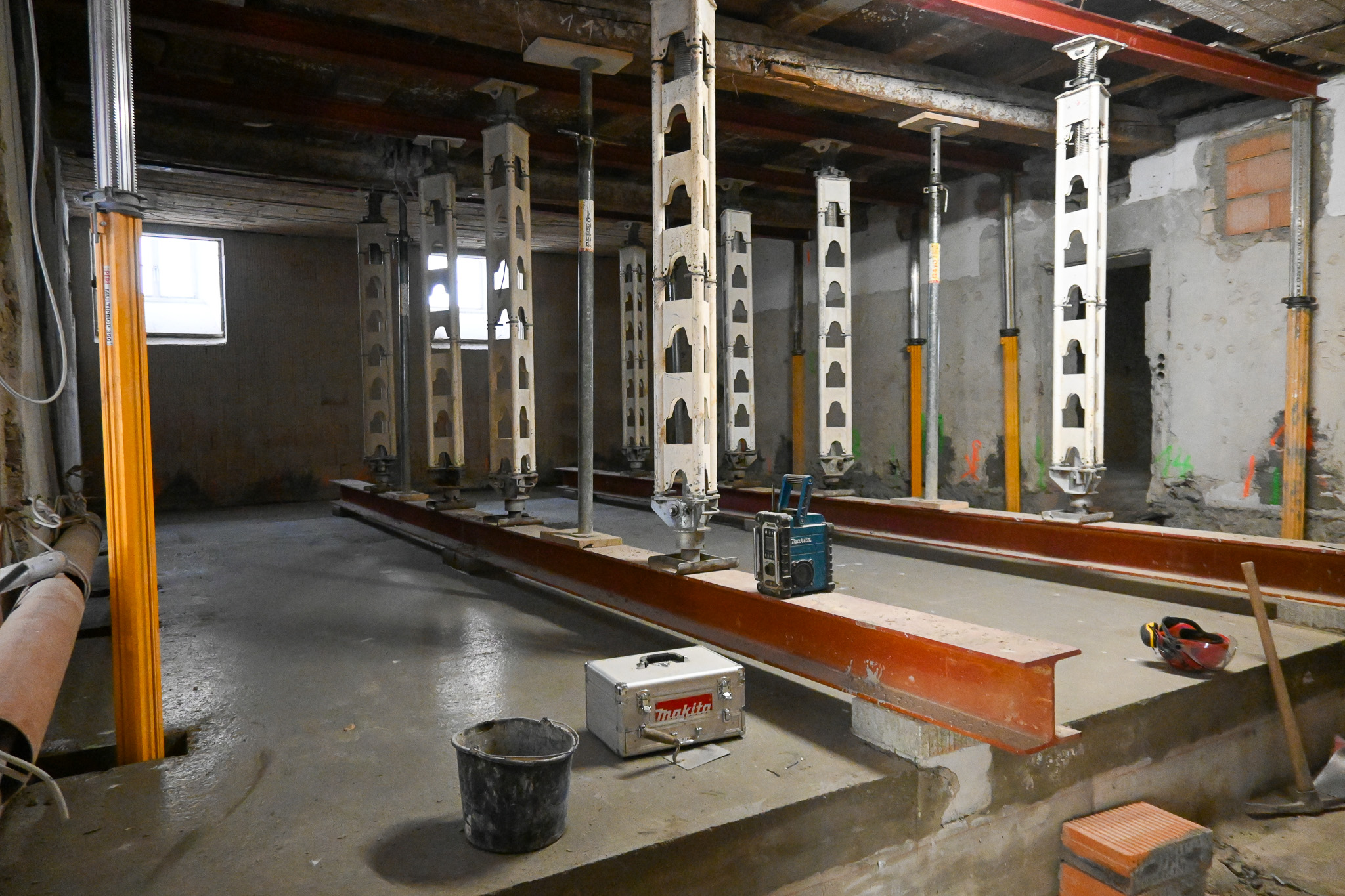

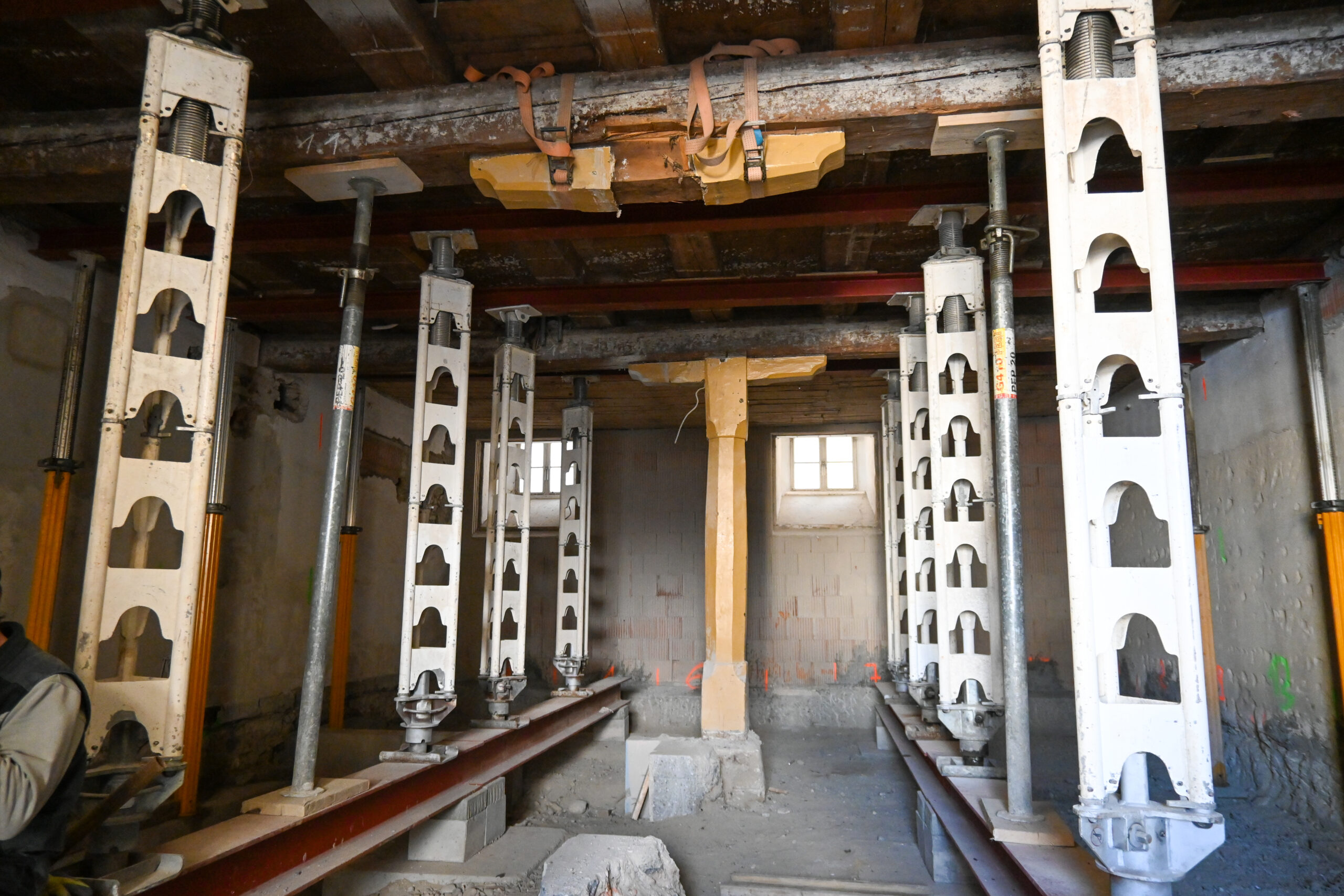

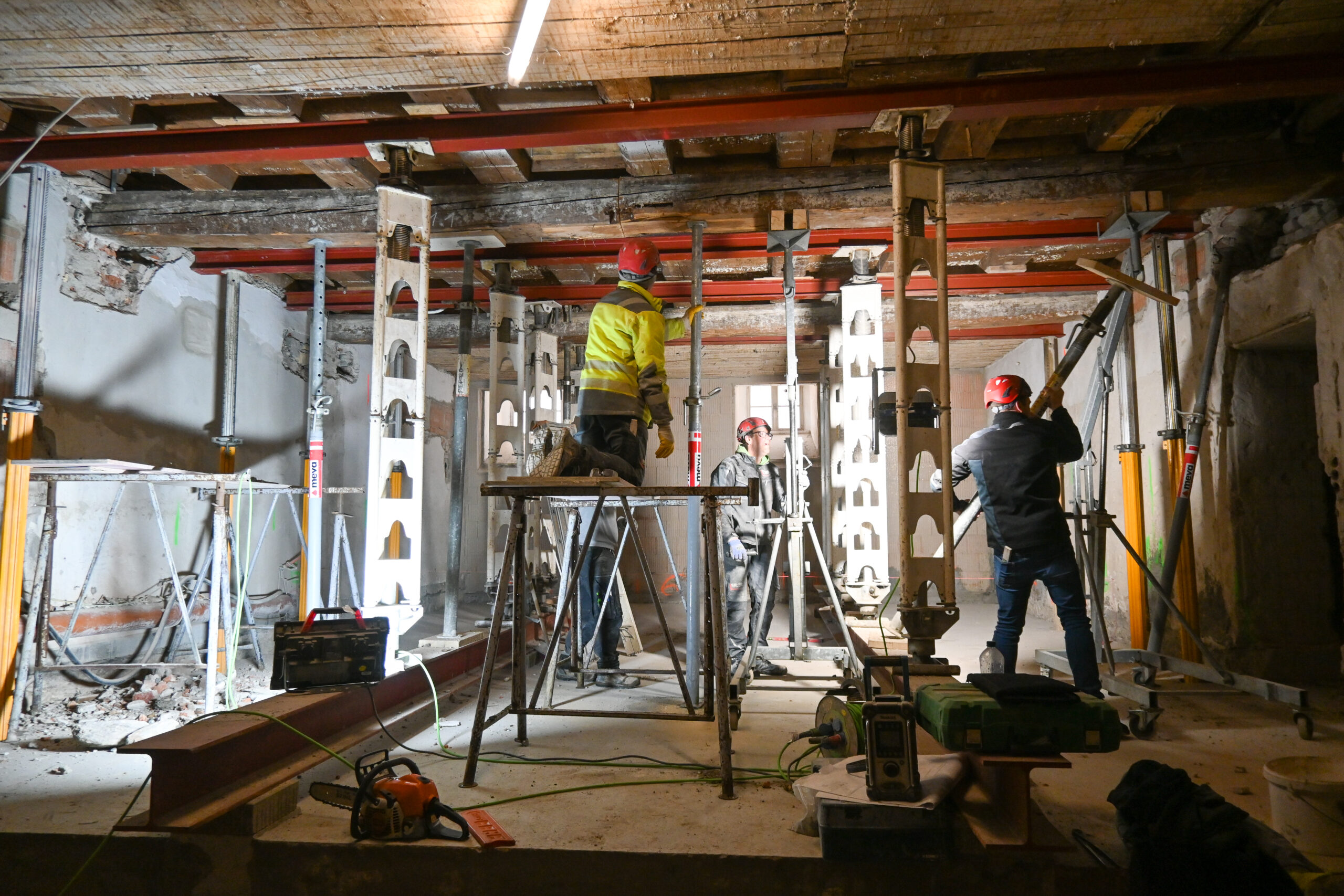

Der neue Aufzugschacht im historischen U ist fertigt gestellt. Er erschließt Pfortebereich, Verwaltung und Gästebereich barrierefrei.

23.08.2024

Mit Wanddurchbrüchen wird die neue Raumstruktur im klosternahen Wohnen hergestellt.

30.07.2024

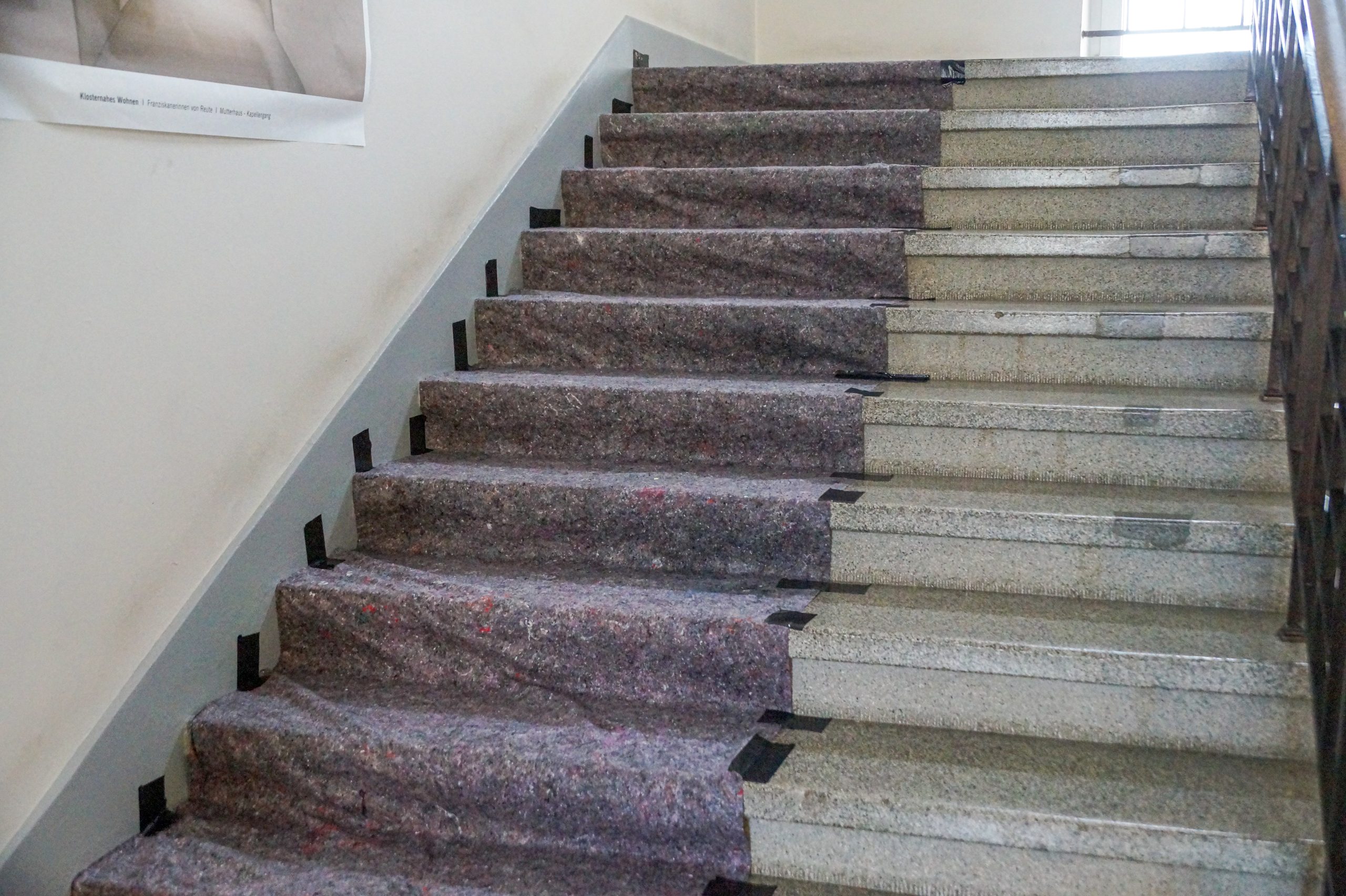

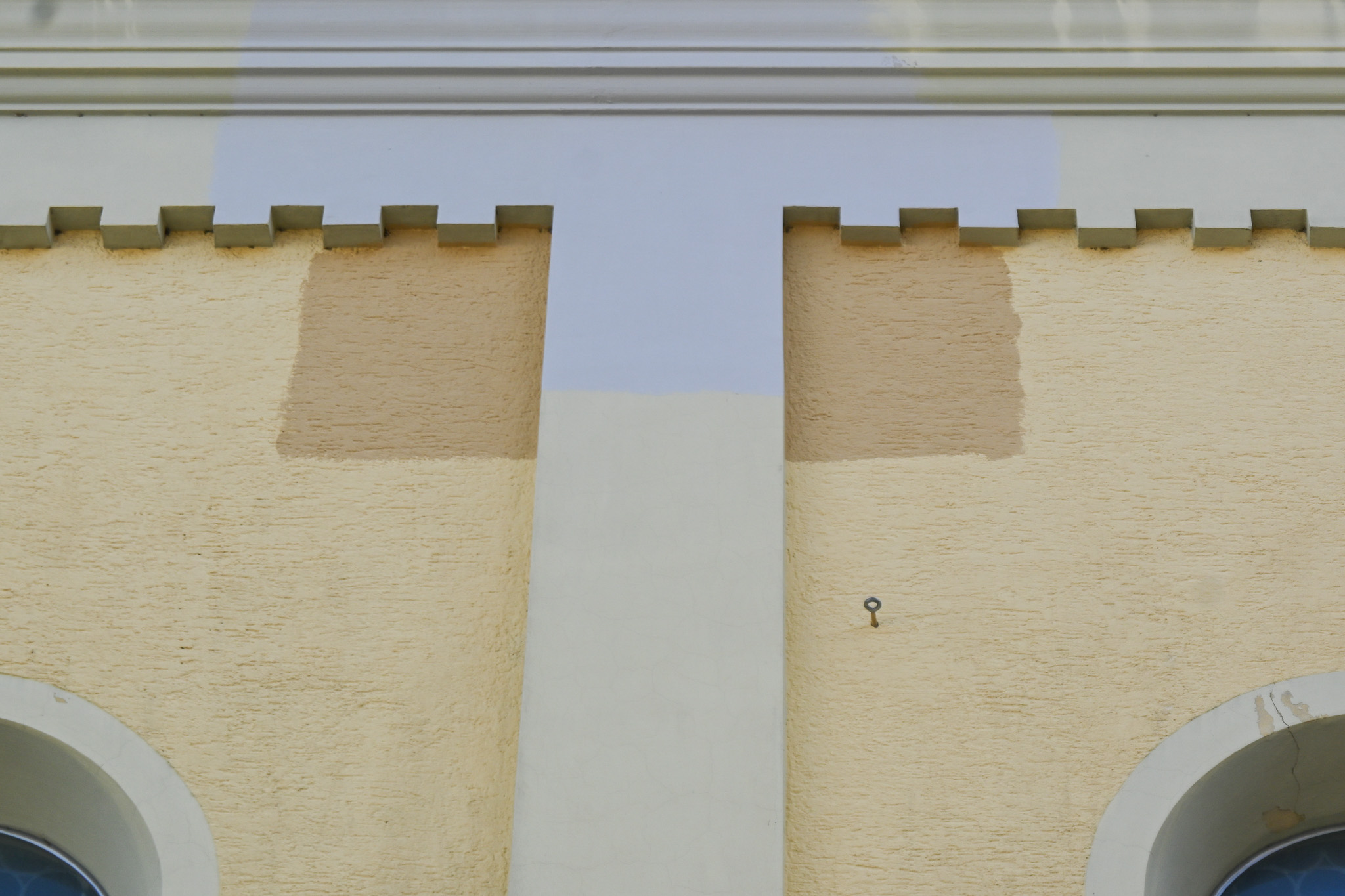

Bemusterung der neuen Holzfenster und Holzfensterläden im Mutterhaus und dem historischen U.

29.07.2024

Im Untergeschoss der Apsis in der Franziskuskapelle wird der Durchgang zum Brunnengang betoniert.

10.07.2024

In der früheren Zentralküche wird die historische Raumstruktur freigelegt. Dabei kommen die historischen Deckenbalken zum Vorschein.

04.07.2024

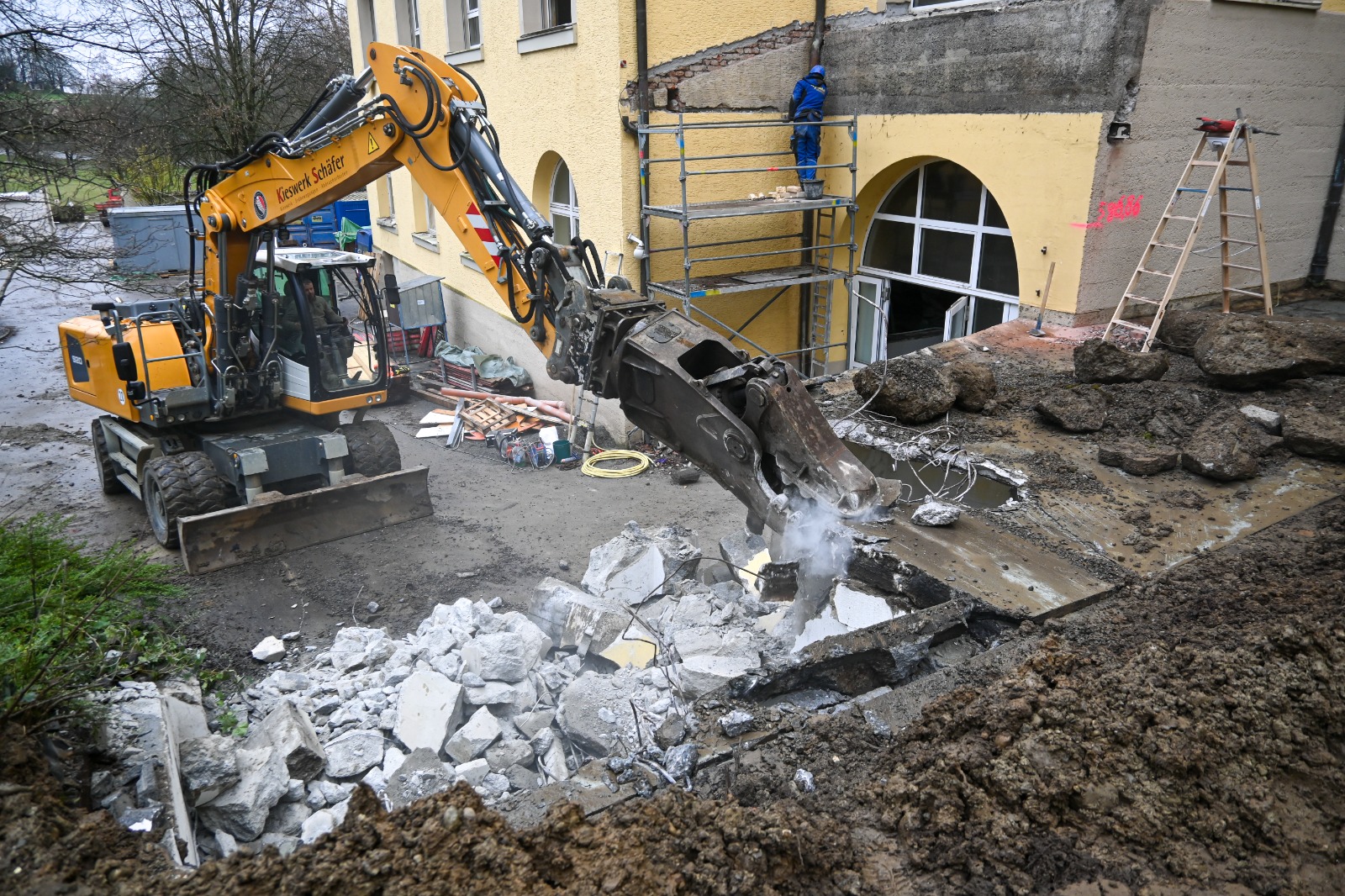

Der Anbau der früheren Zentralküche wird abgebrochen. Damit wird der historische Klosterhof zurückgewonnen.

19.06.2024

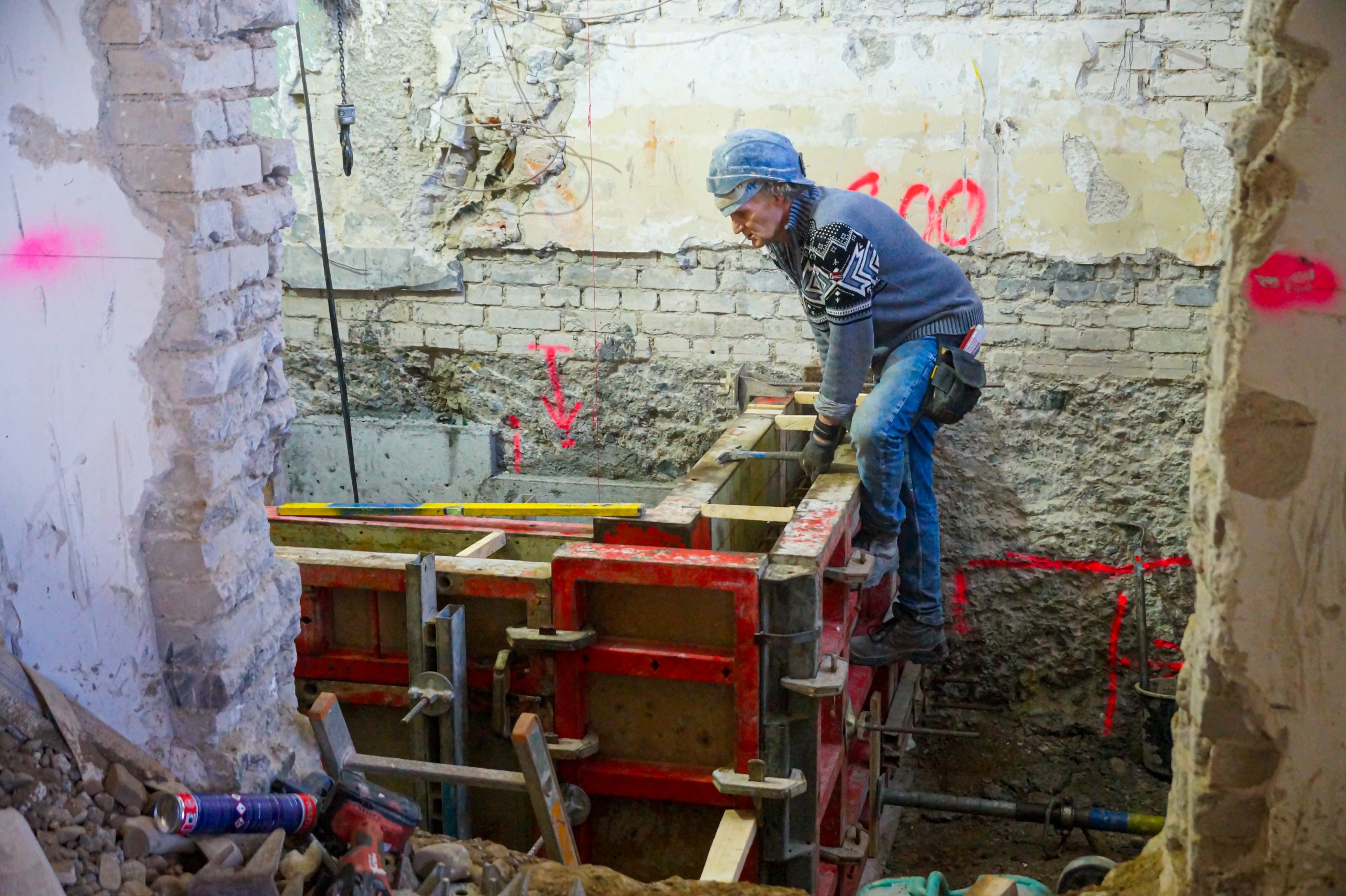

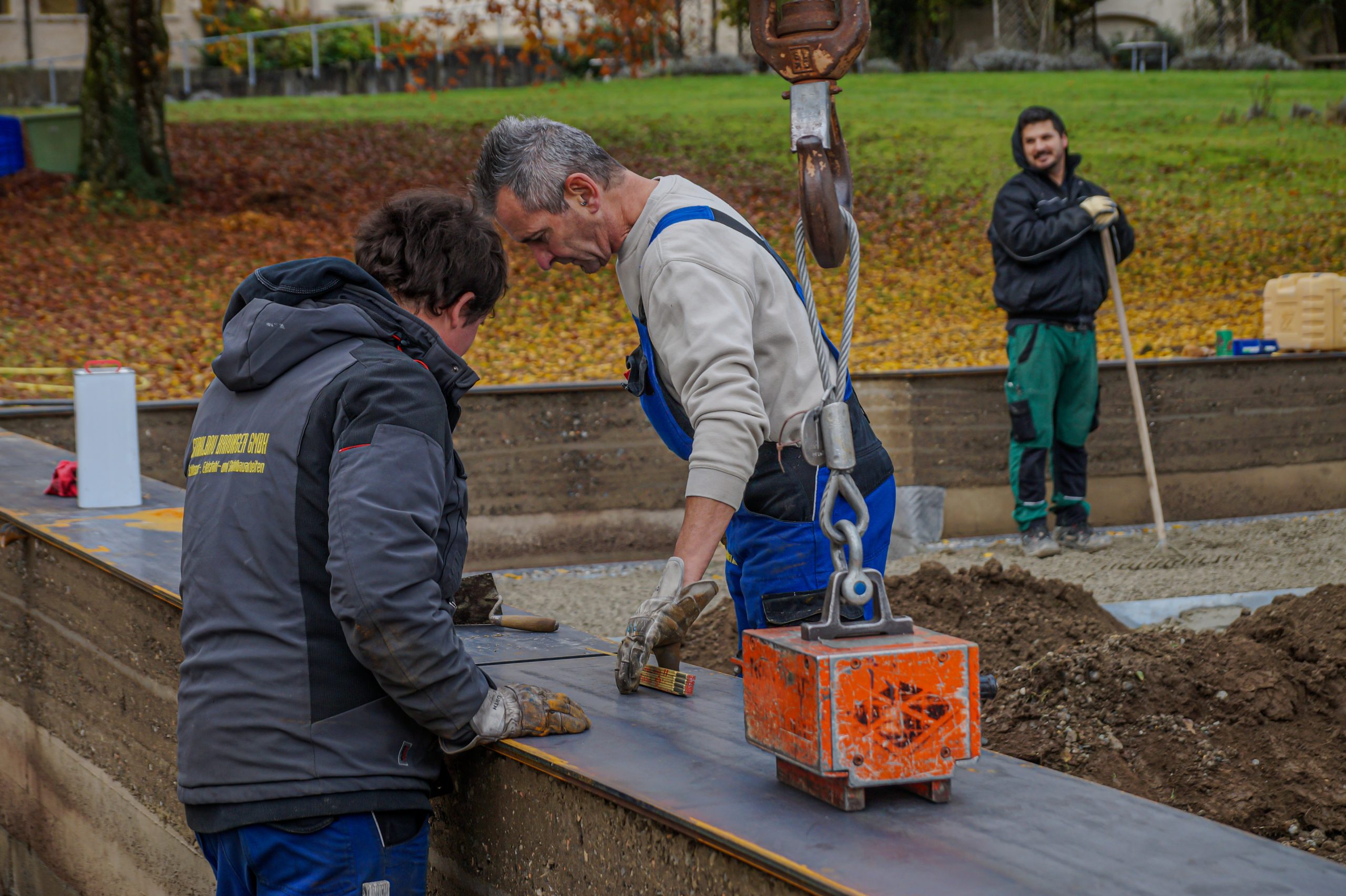

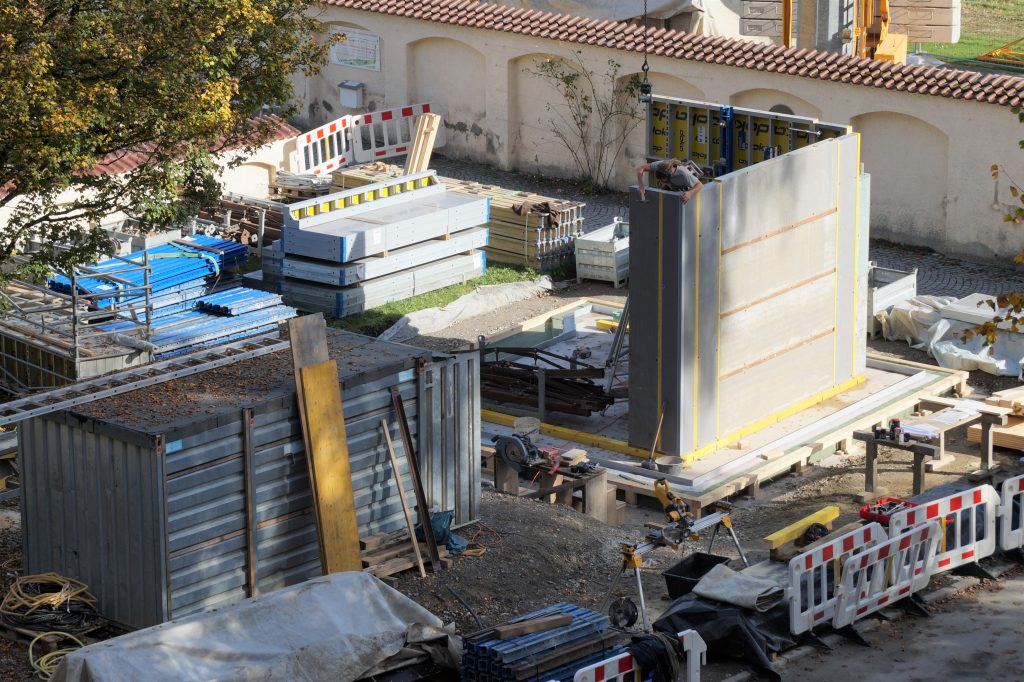

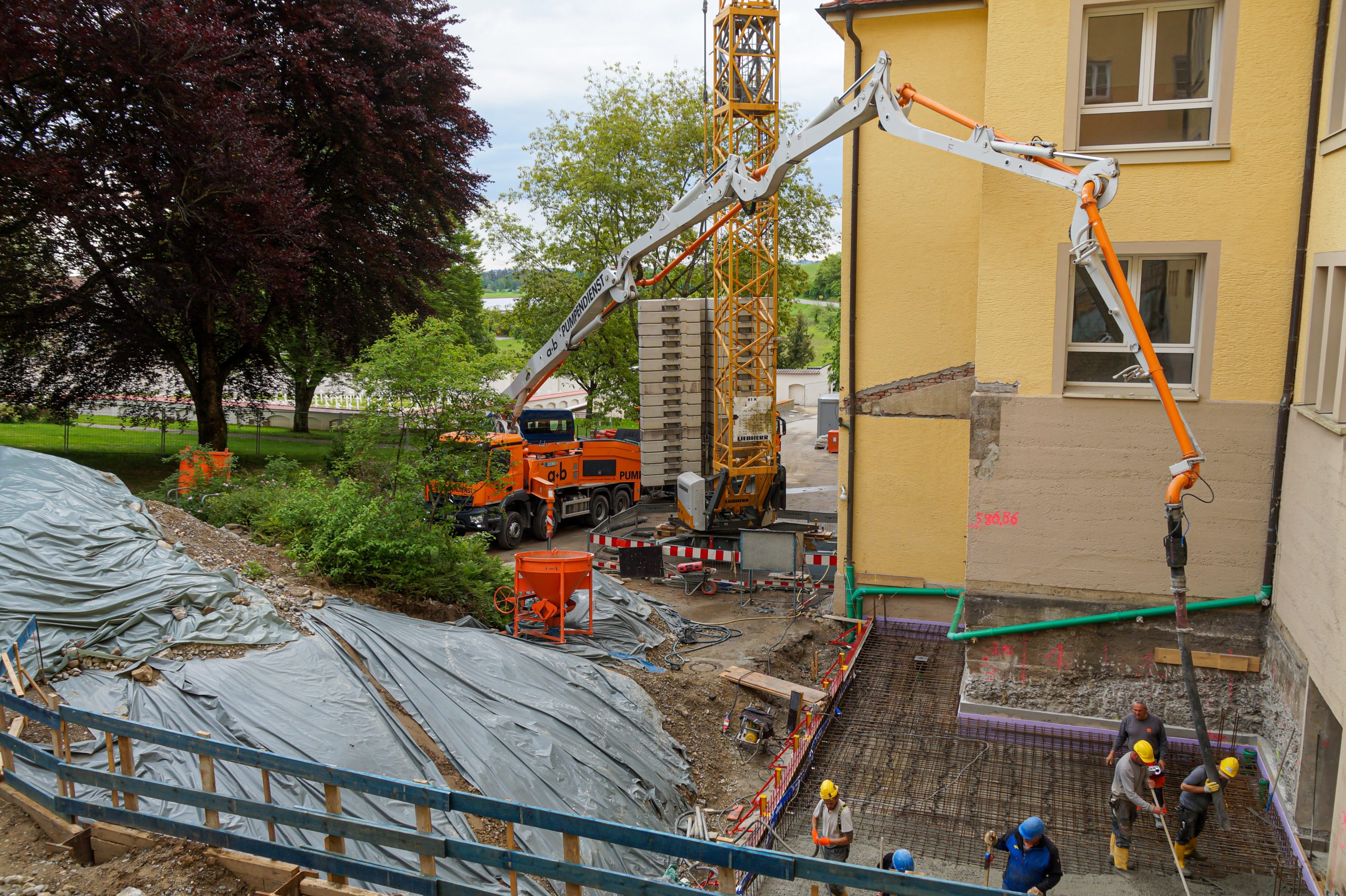

Die Rohbauer nutzen das gute Wetter zur Betonage der ersten Seitenwand für das neue Funktions- Terrassenbauwerk.

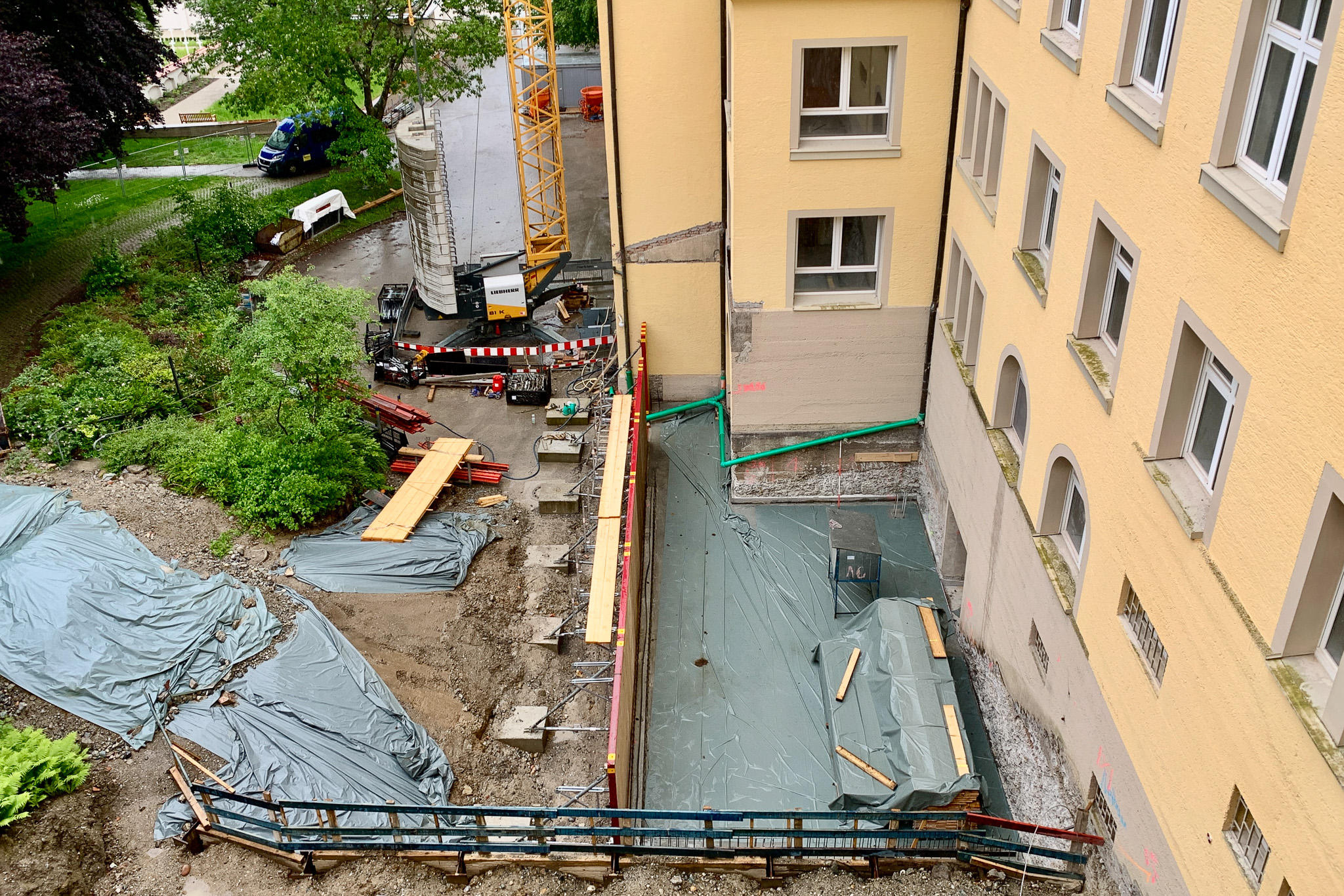

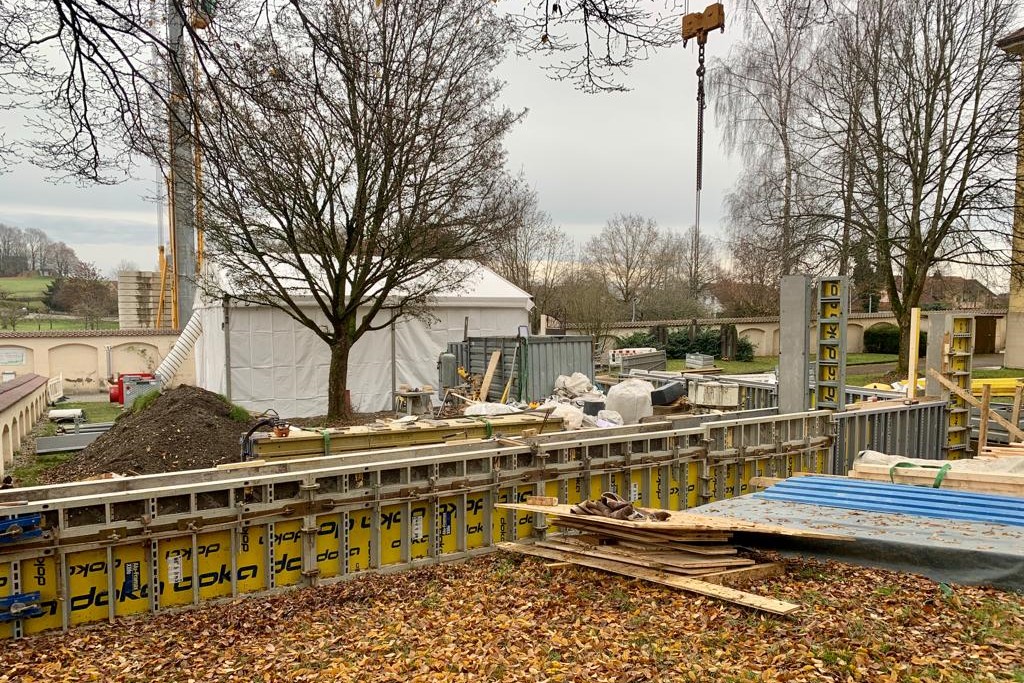

17.05.2024

Die Verschalung für die Herstellung der Seitenwände der neuen Unterkellerung wird errichtet.

13.05.2024

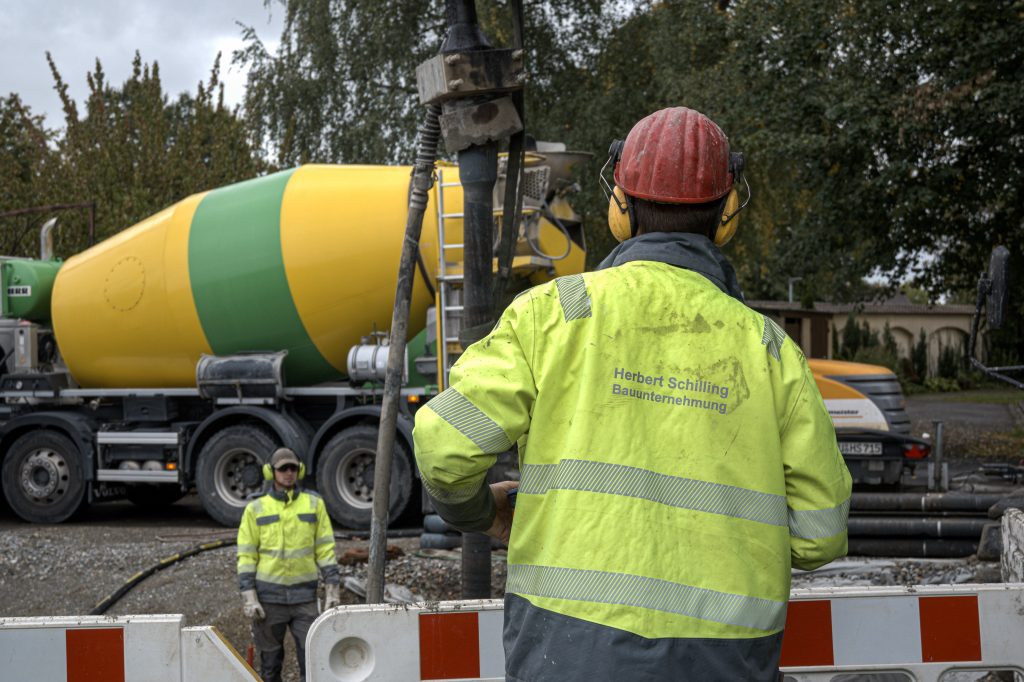

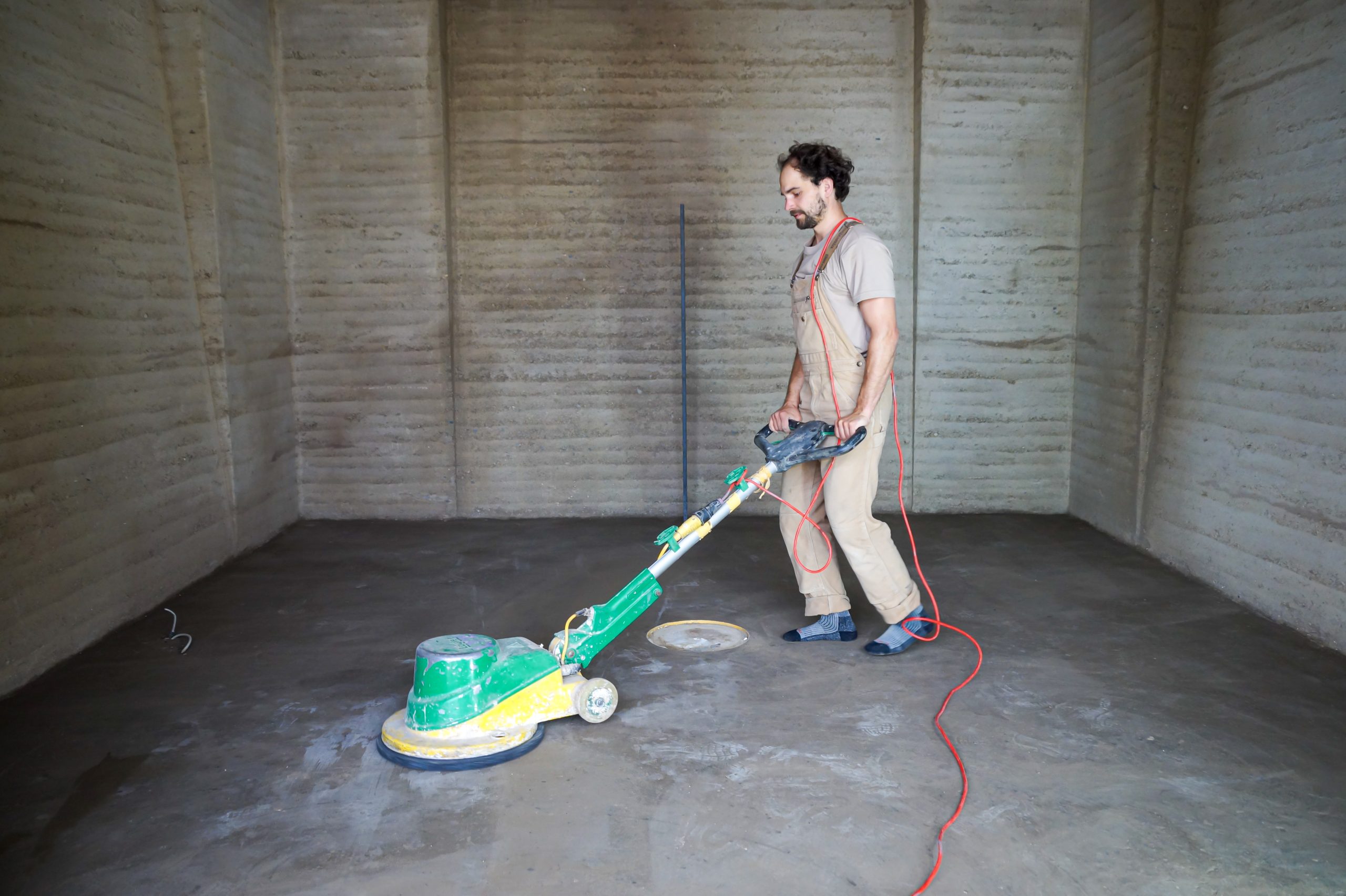

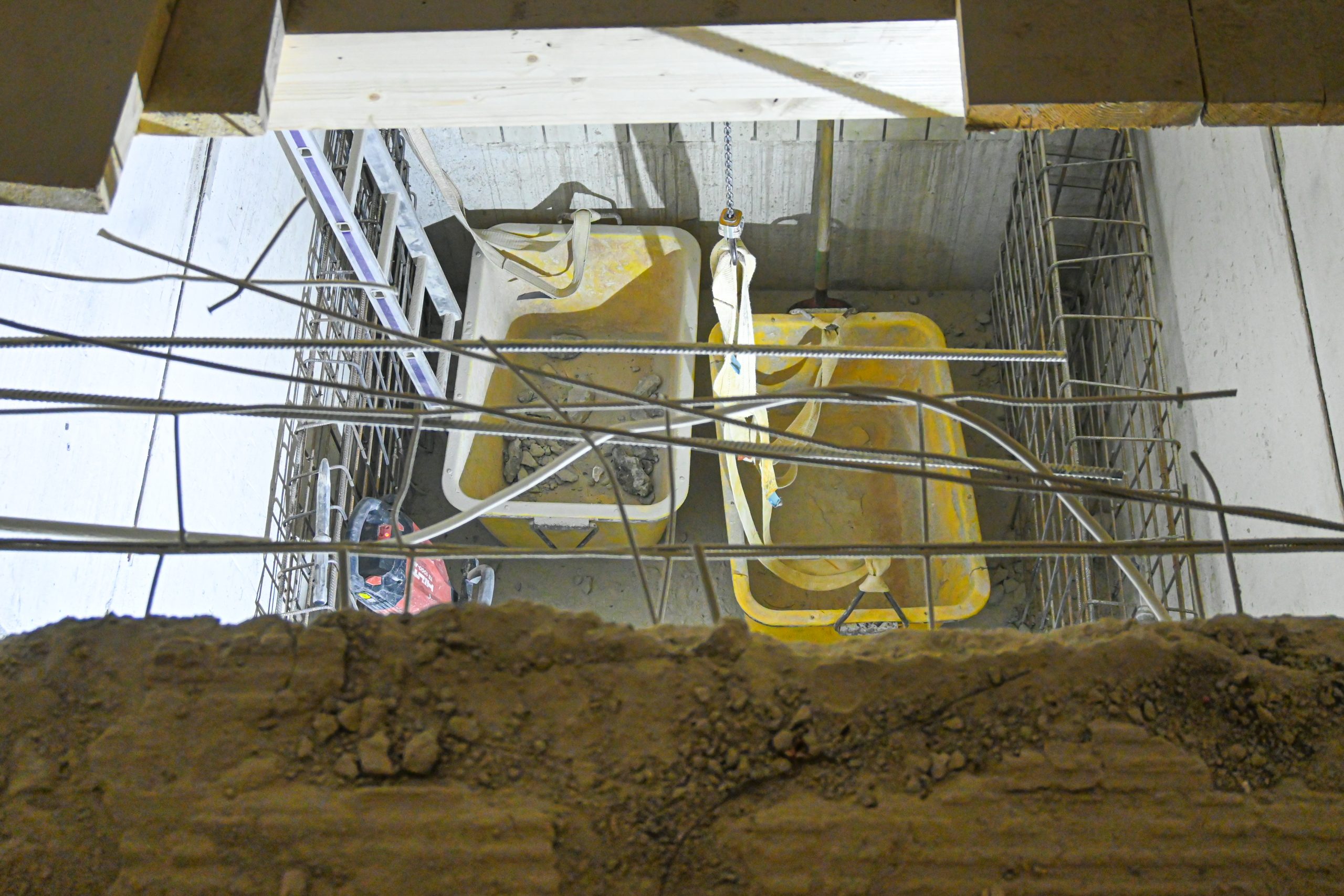

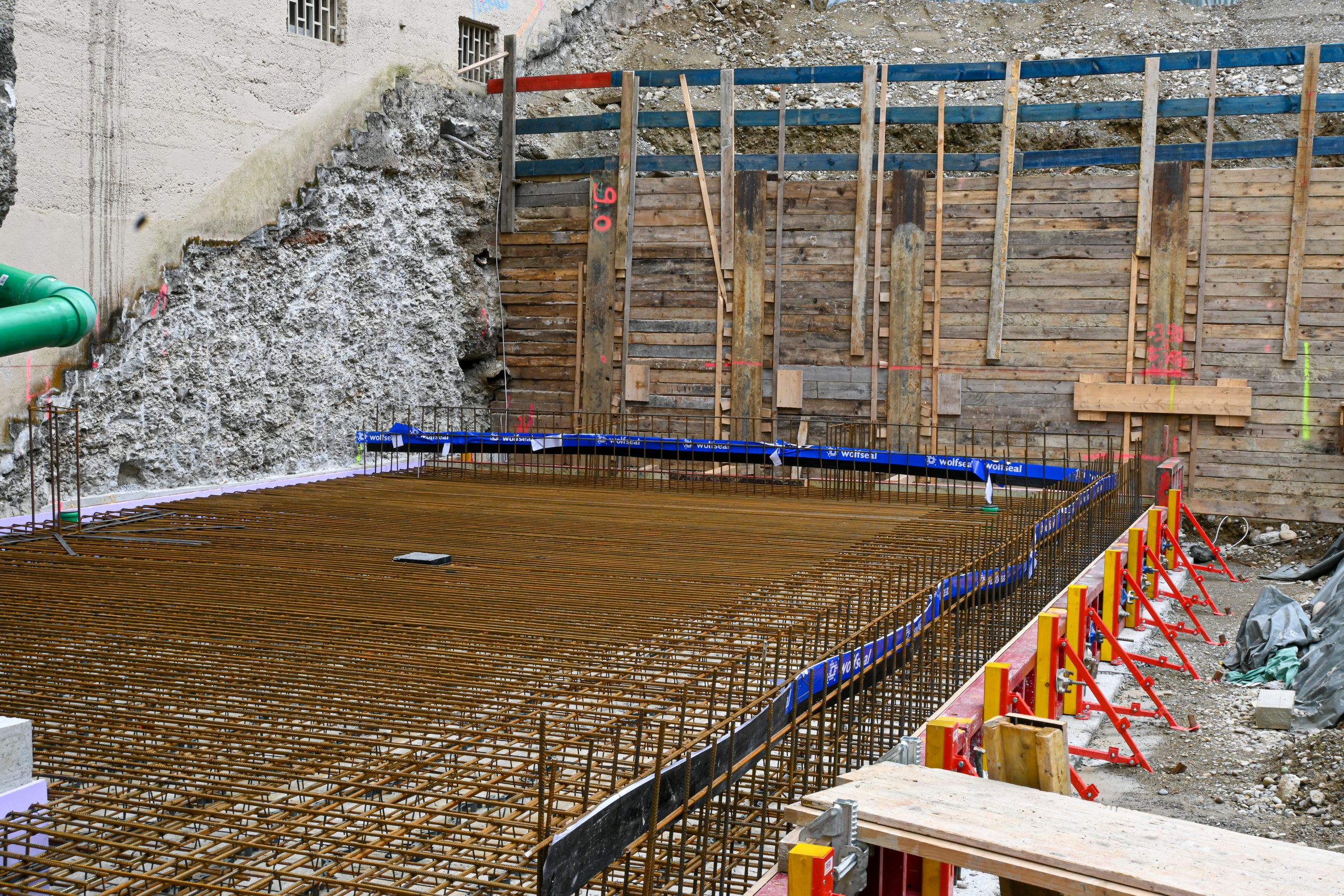

Die Bodenplatte kann bei bestem Wetter betoniert werden.

08.05.2024

Die Vorbereitungen für die Herstellung der Bodenplatte für die neue Terrasse mit Unterkellerung  kommen gut voran.

30.04.2024

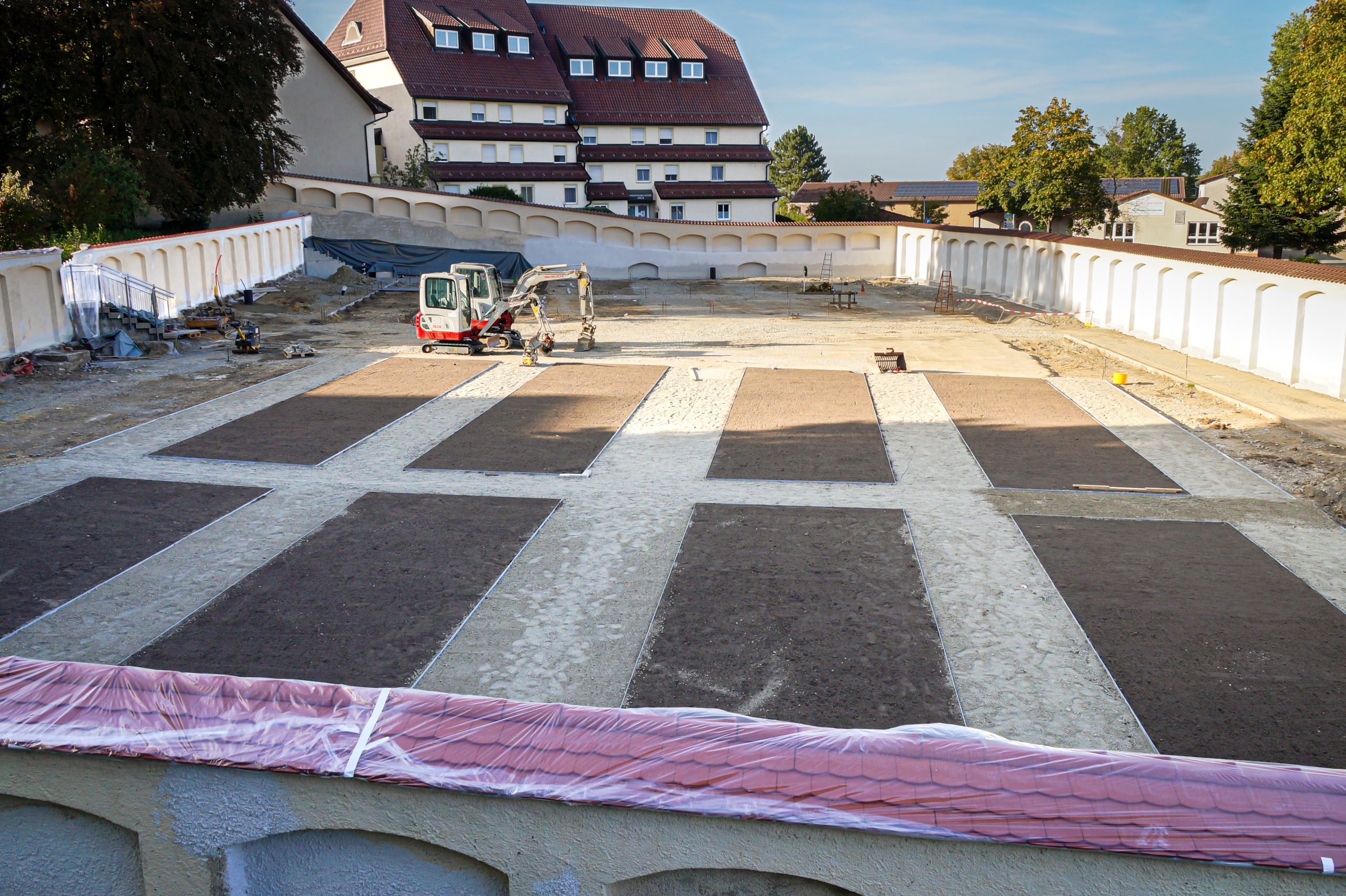

Die Landschaftsbauer haben auf dem Friedhof die wassergebundene Bodendecke aufgebracht. Der Friedhof hat nun seine endgültige Gestalt

11.04.2024

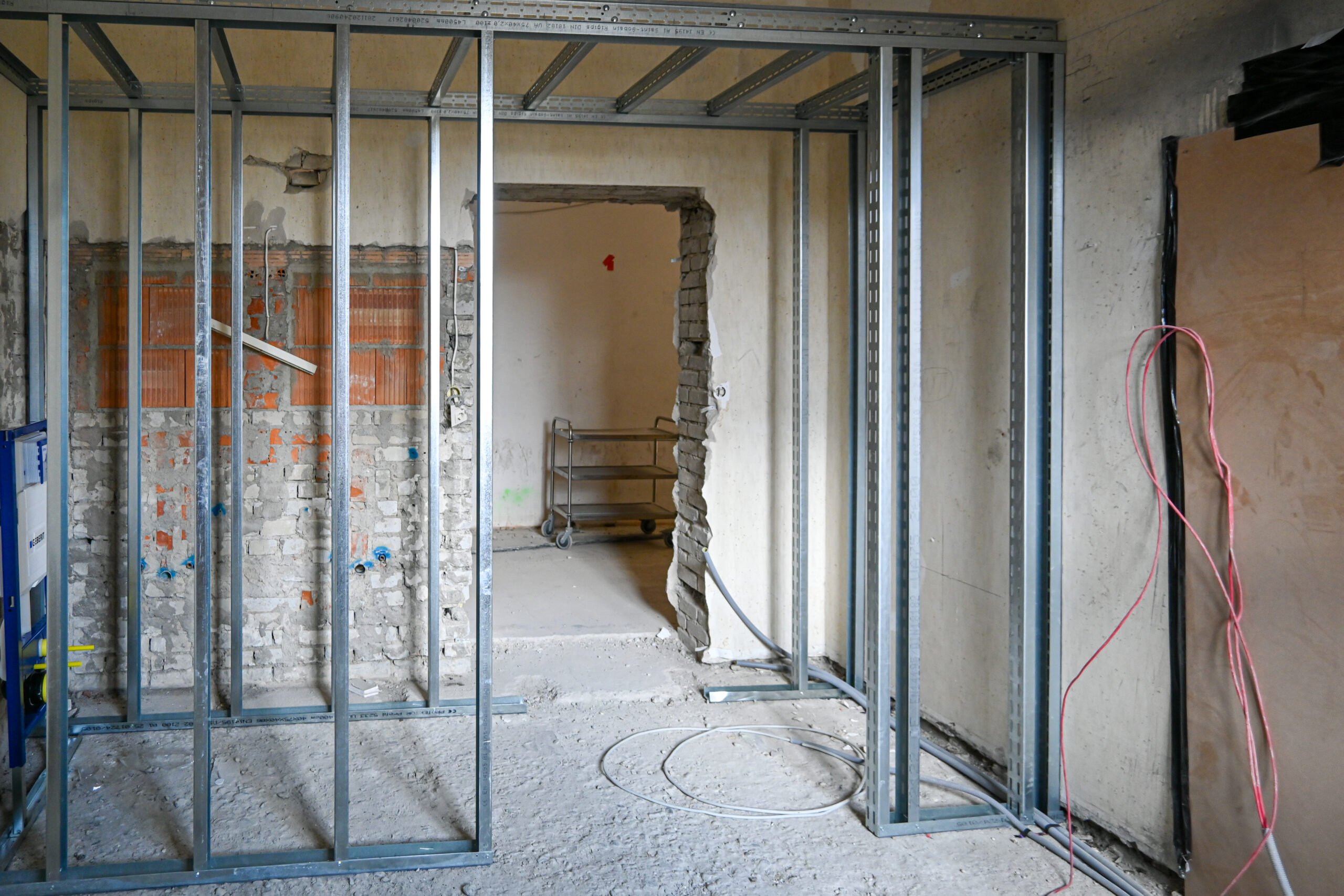

Beim klosternahem Wohnen wird die neue Raumstruktur hergestellt. Nicht mehr benötigte Türöffnungen werden vermauert.

10.04.2024

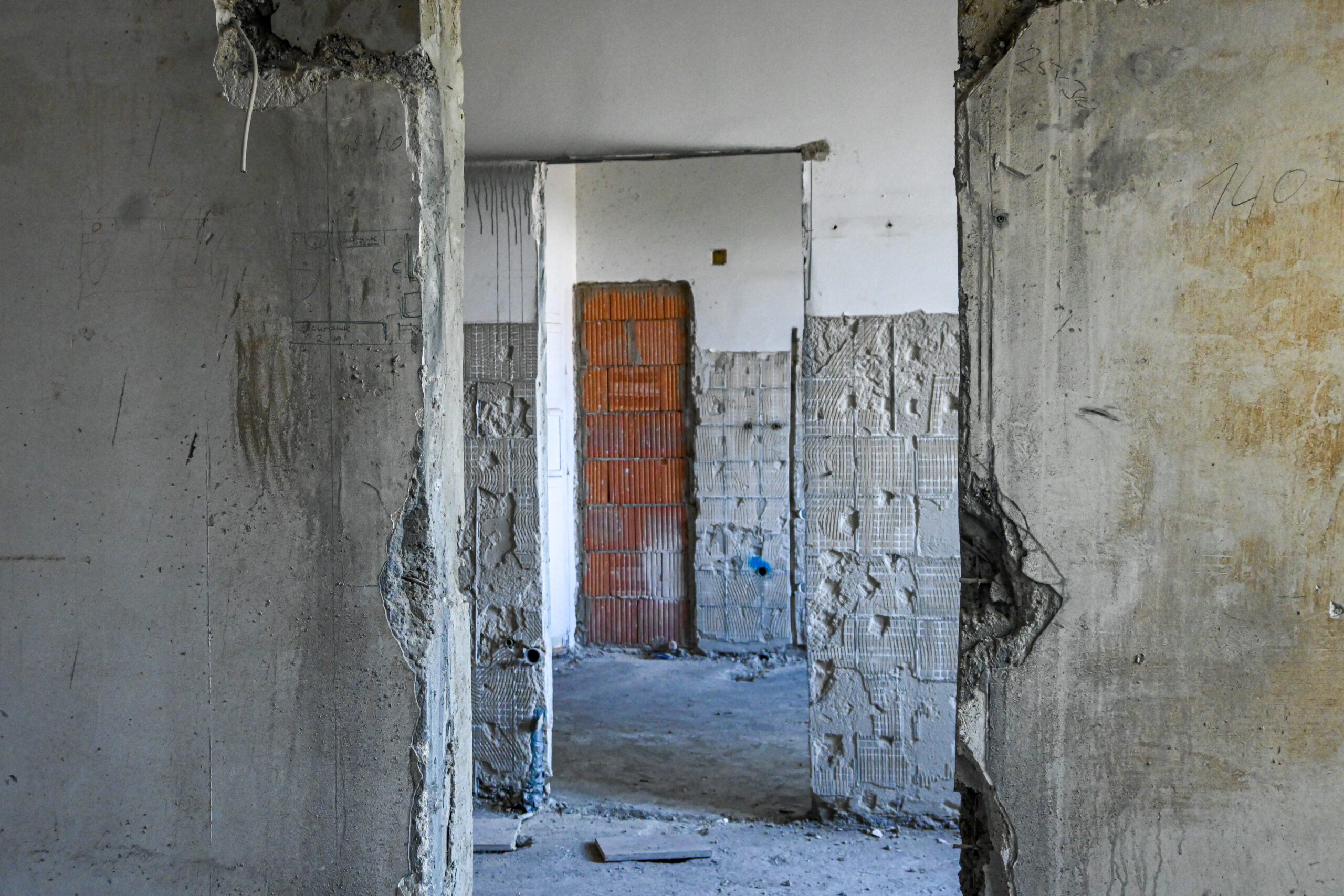

Beim Entfernen des PVC-Belags kommt auf einem weiteres Stockwerk der historische Terazzoboden zum Vorschein

09.04.2024

Im historischen U wird der vorhandene Aufzugschacht verlängert, um den neuen Ort der Stille barrierefrei zu erschließen.

08.04.2024

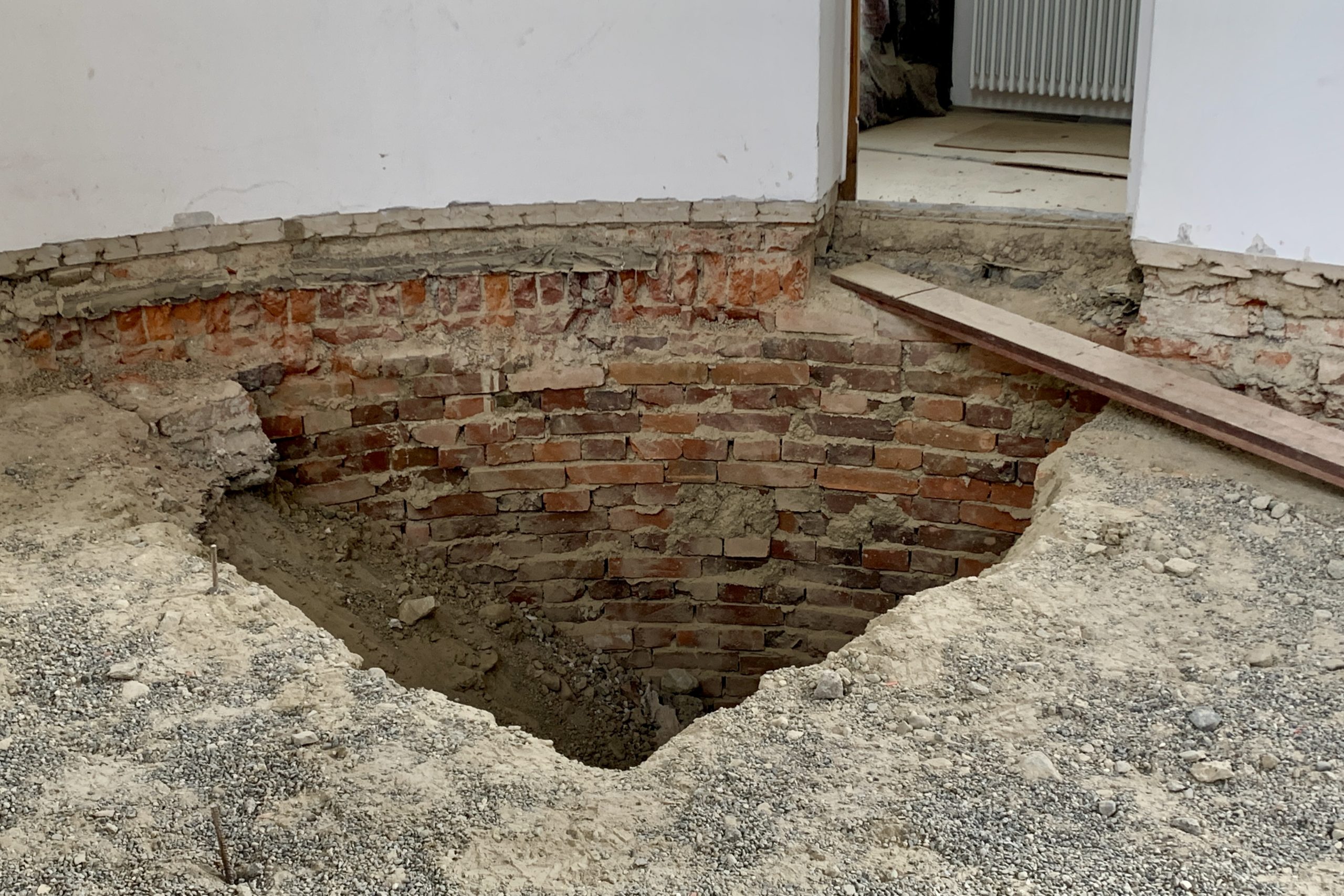

Der Apsisraum unter der Franziskuskapelle ist vollständig freigelegt - der zukünftige Ort für den Gute Betha-Brunnen.

05.04.2024

Zwei Baustellenschilder stehen seit heute an der Elisabeth Achler- und der Kardinal von Rodt-Straße.

04.04.2024

Die erste Etage des Aufzugsschachts für das klosternahe Wohnen ist aufgemauert.

02.04.2024

Für die anstehenden Rohbauarbeiten im Mutterhaus wird der erforderliche Baukran aufgestellt.

28.03.2024

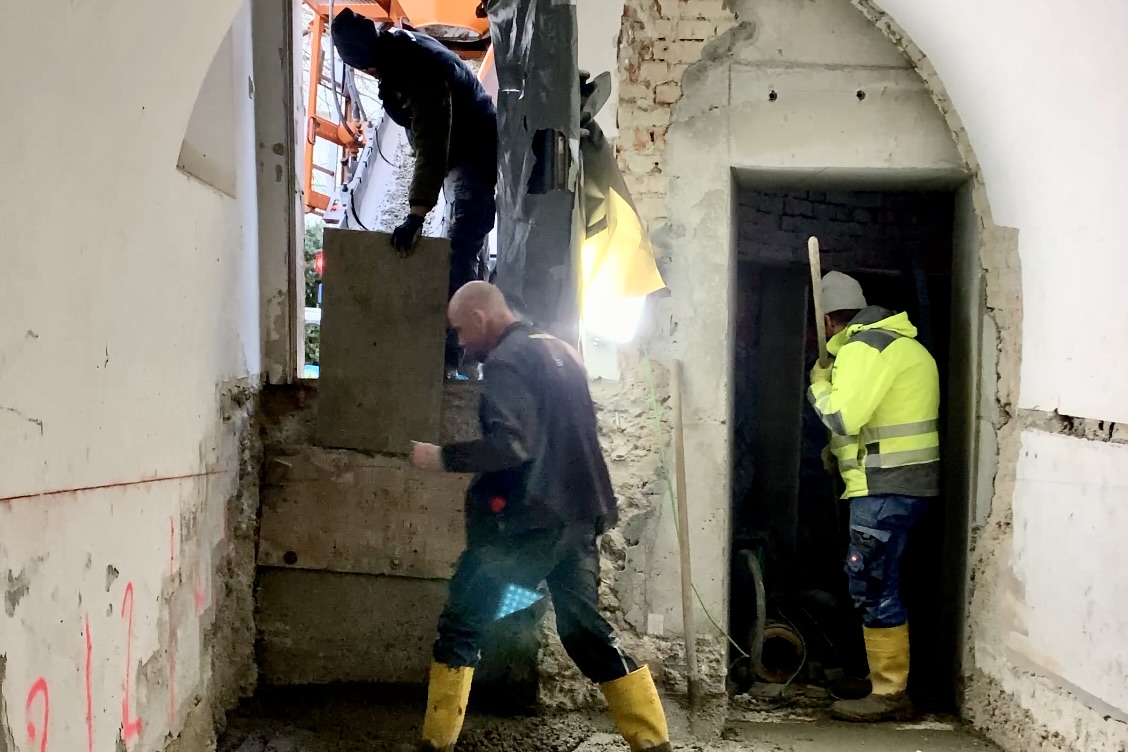

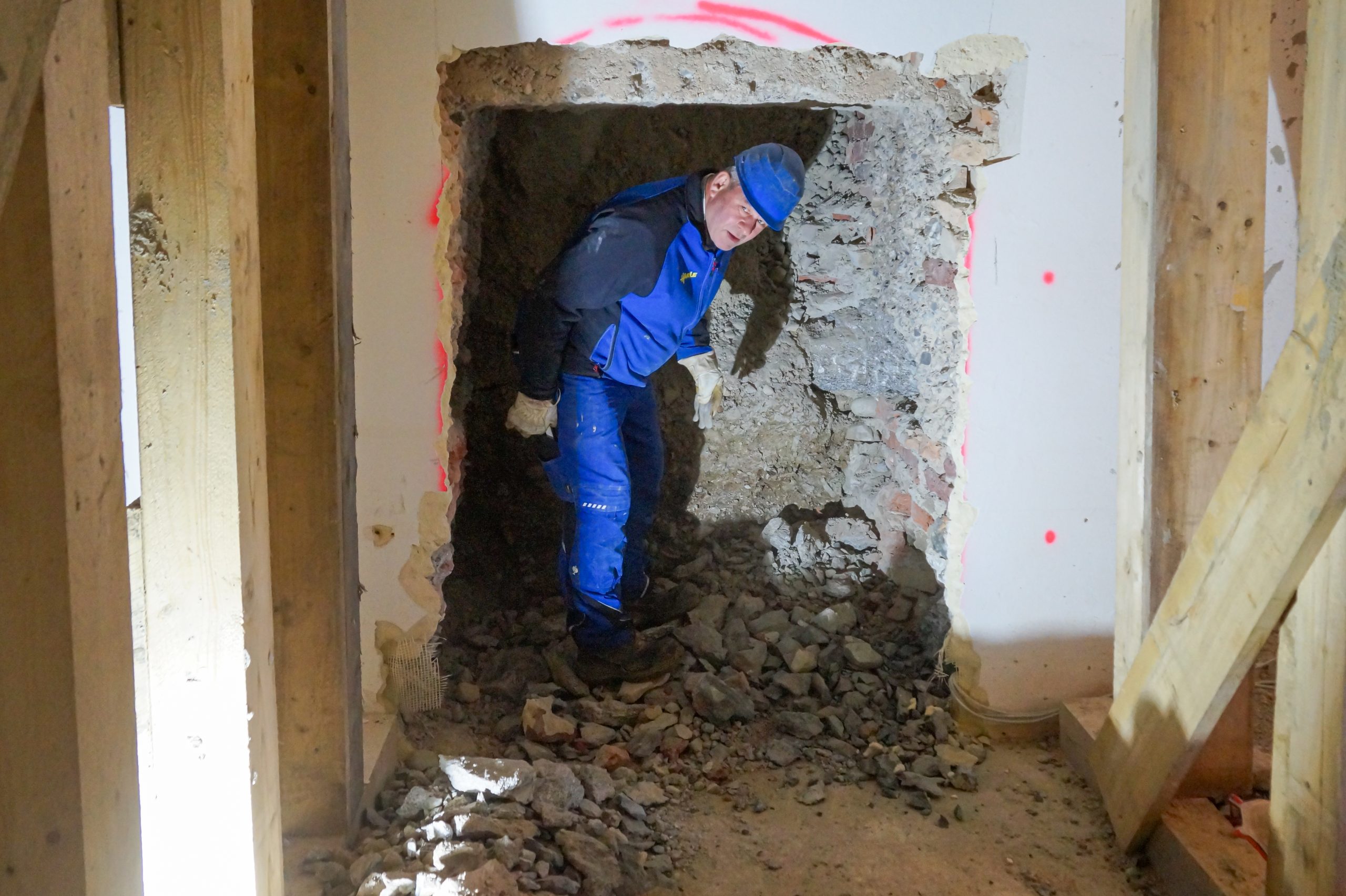

Der neue Raum unter der Apsis der Franziskuskapelle wird freigelegt. Nach dem Wanddurchbruch kann nun der verfüllte Schutt abgetragen werden.

26.03.2024

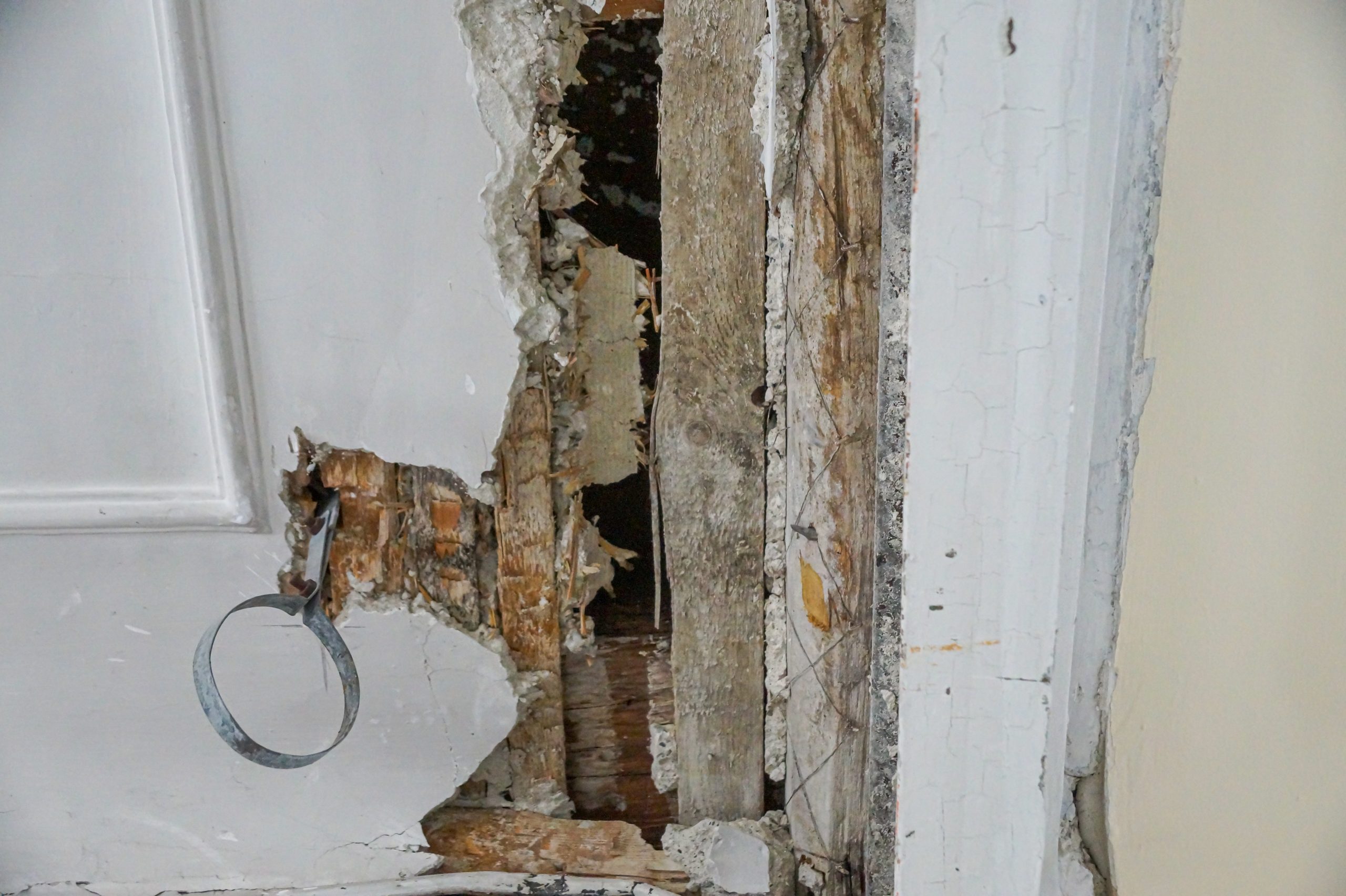

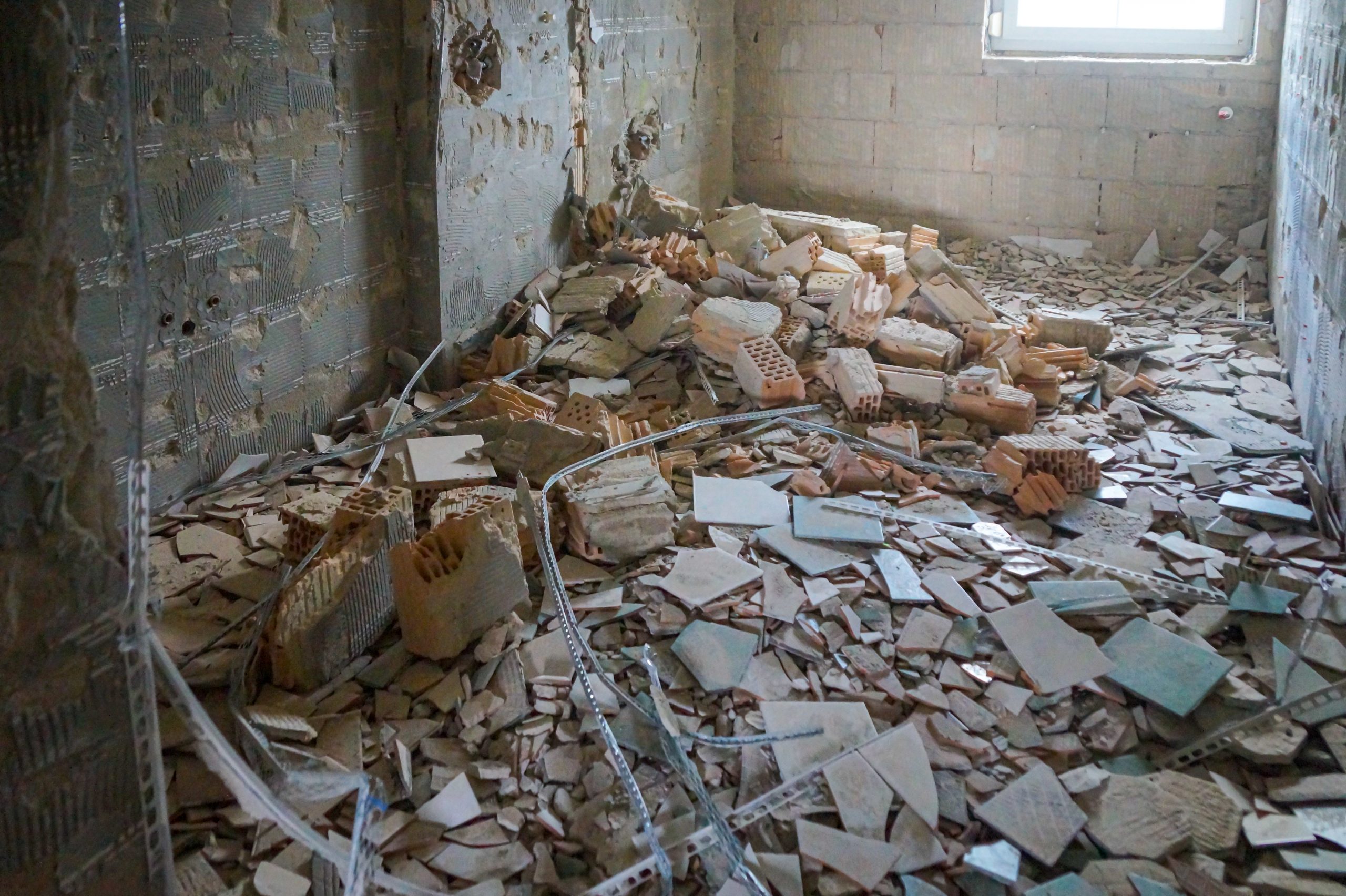

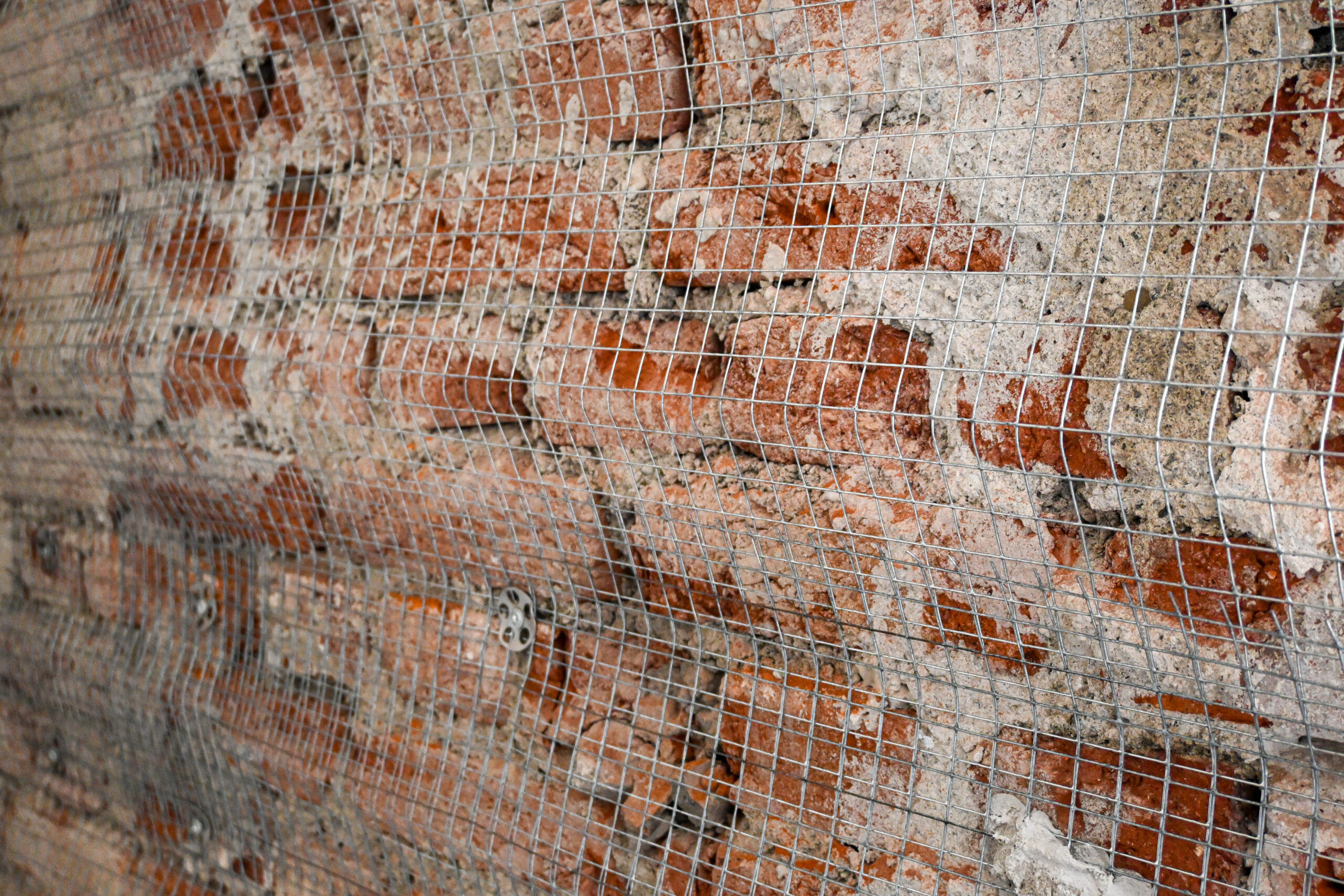

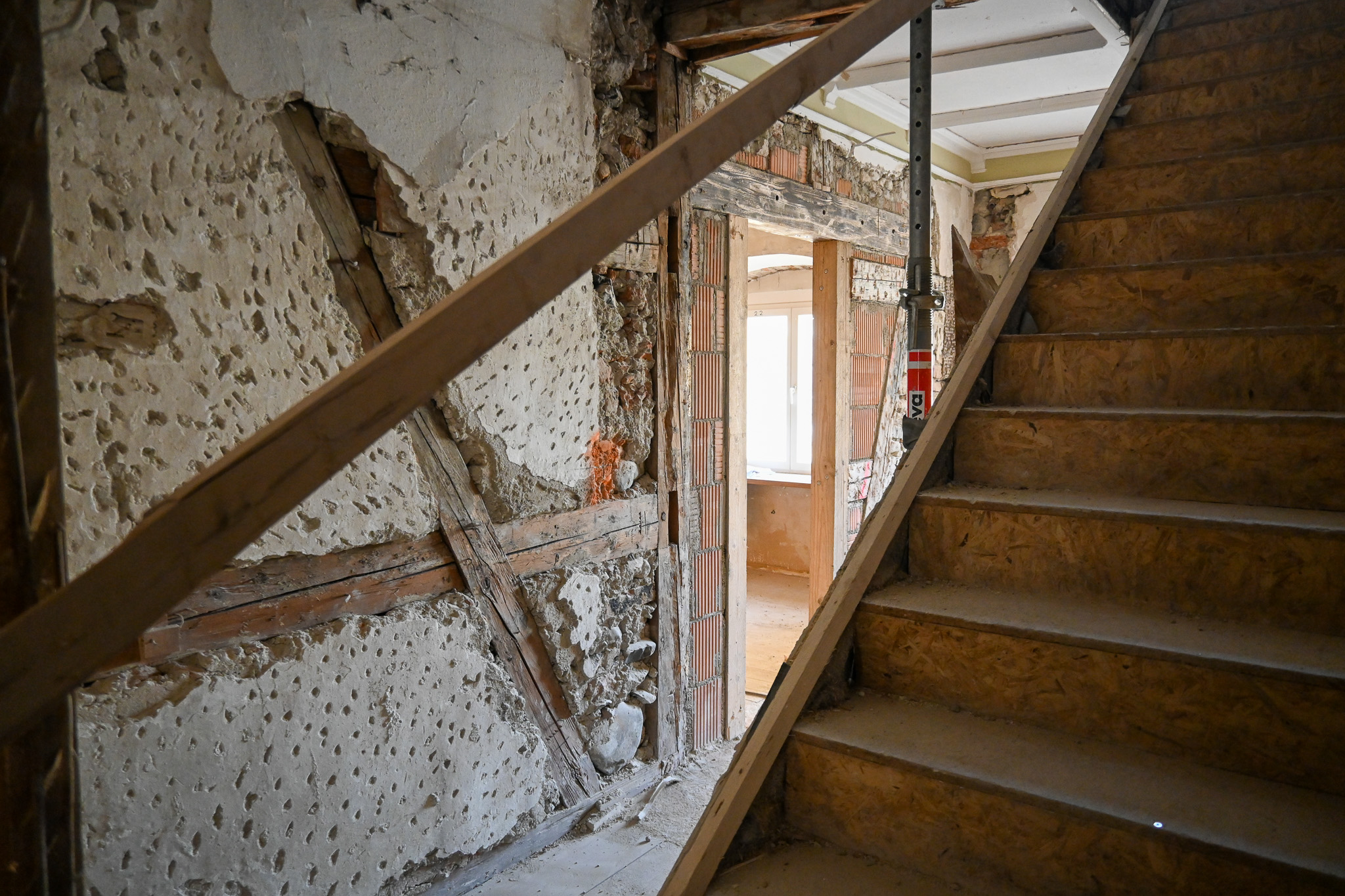

Beim Rückbau der Bodenbeläge wurde unter einem alten PVC-Belag der historische Terrazzoboden freigelegt. Eine echte Entdeckung!

24.03.2024

Die Bodendurchbrüche für den neuen Aufzug im klosternahen Wohnen werden hergestellt. Behutsam wird dabei die historische Stahlbewehrung erhalten.

22.03.2024

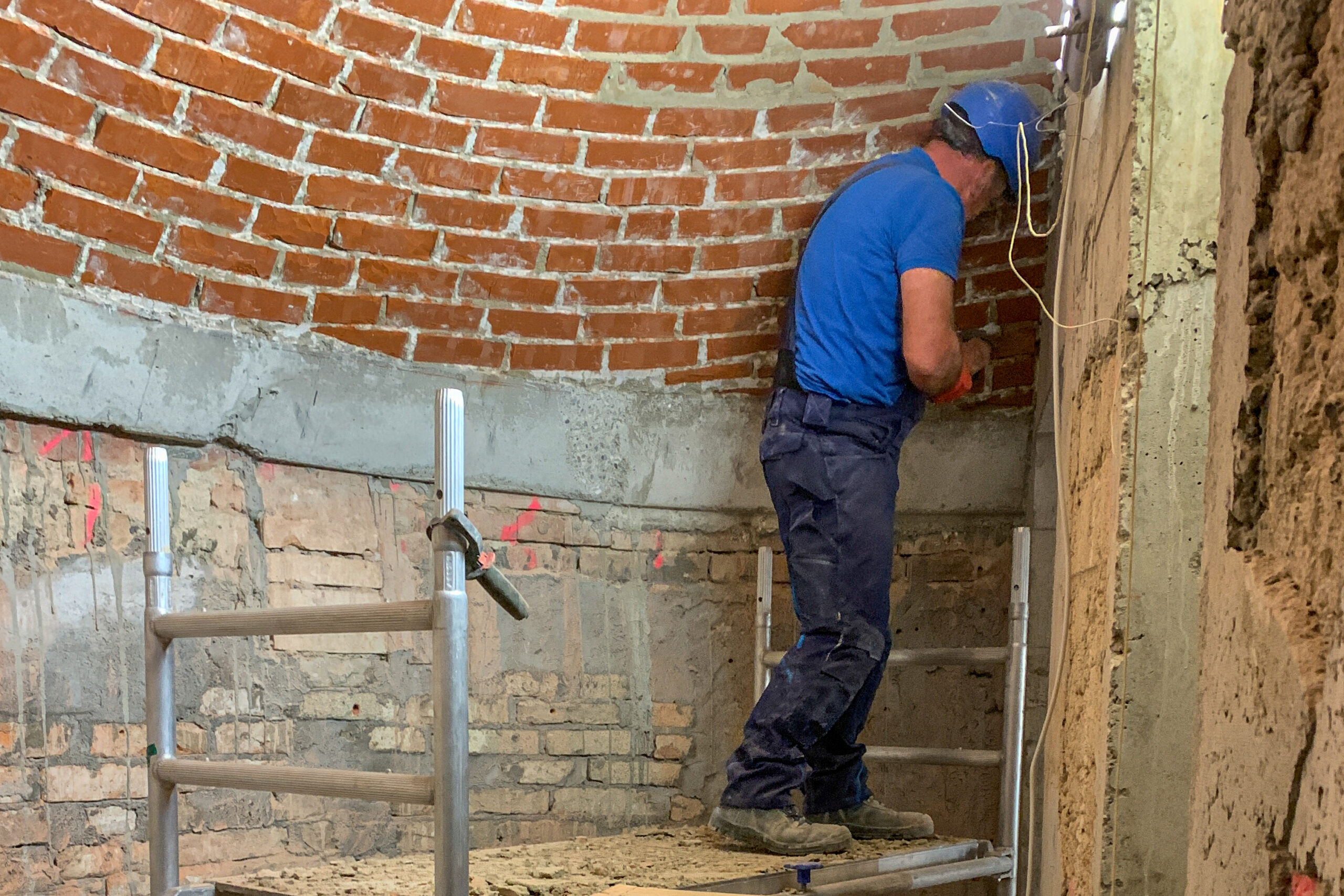

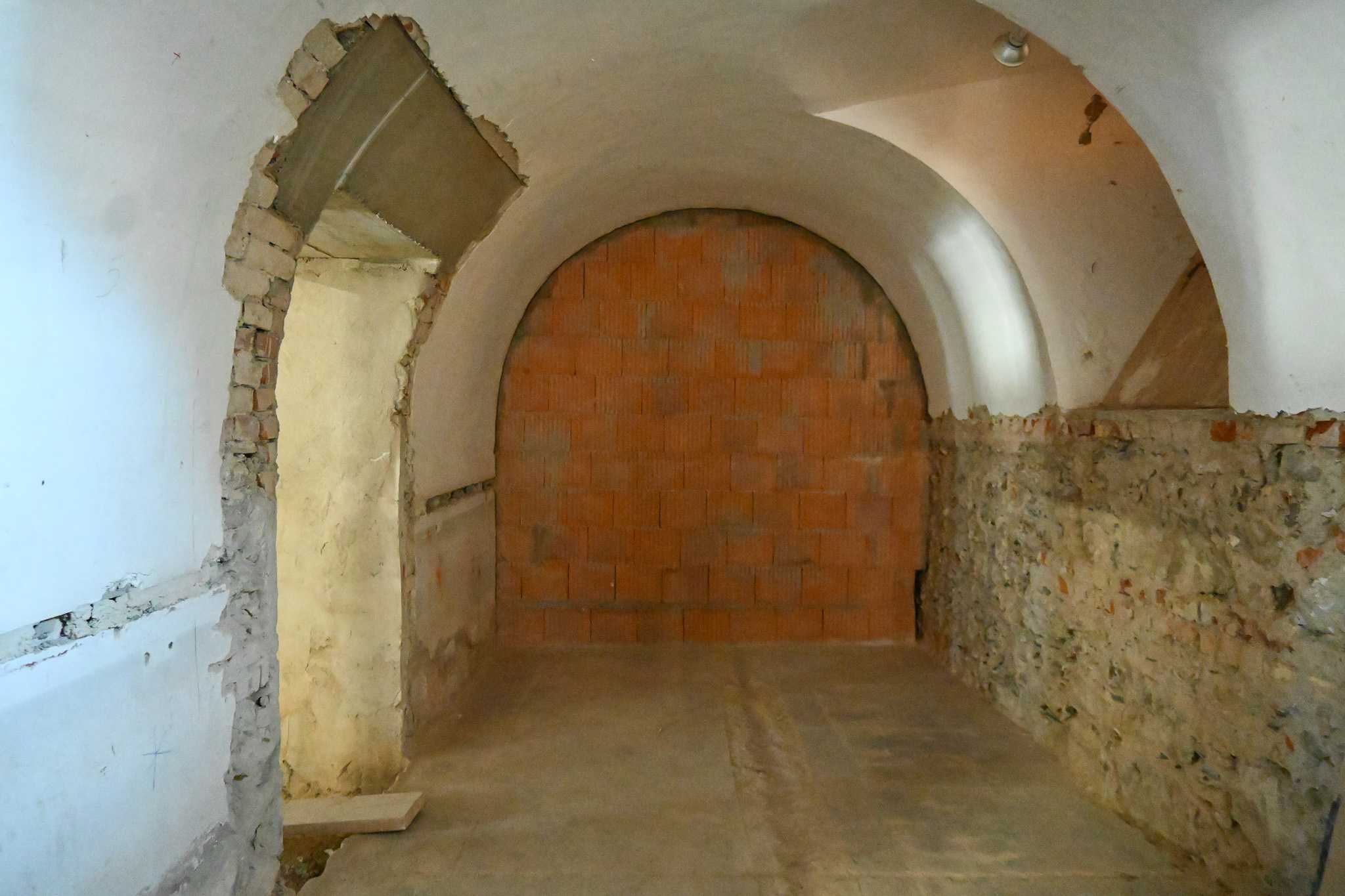

Der neue Brunnenraum unter der Apsis der Franziskuskapelle hat seinen Durchbruch bekommen. Nun muss der dort befindliche Schutt ausgehoben werden, um den Raum wiederzugewinnen.

21.03.2024

Auf den ersten drei Stockwerken ist der Bodenaufbau bereits zurückgebaut. Aufgrund der zahlreichen unterschiedlichen Aufbautypen wird nun ein einheitlicher Aufbau im gesamten Kloster eingebracht.

20.03.2024

Auf dem Klosterfriedhof blühen die ersten der über 10.000 eingesetzten Stauden.

19.03.2024

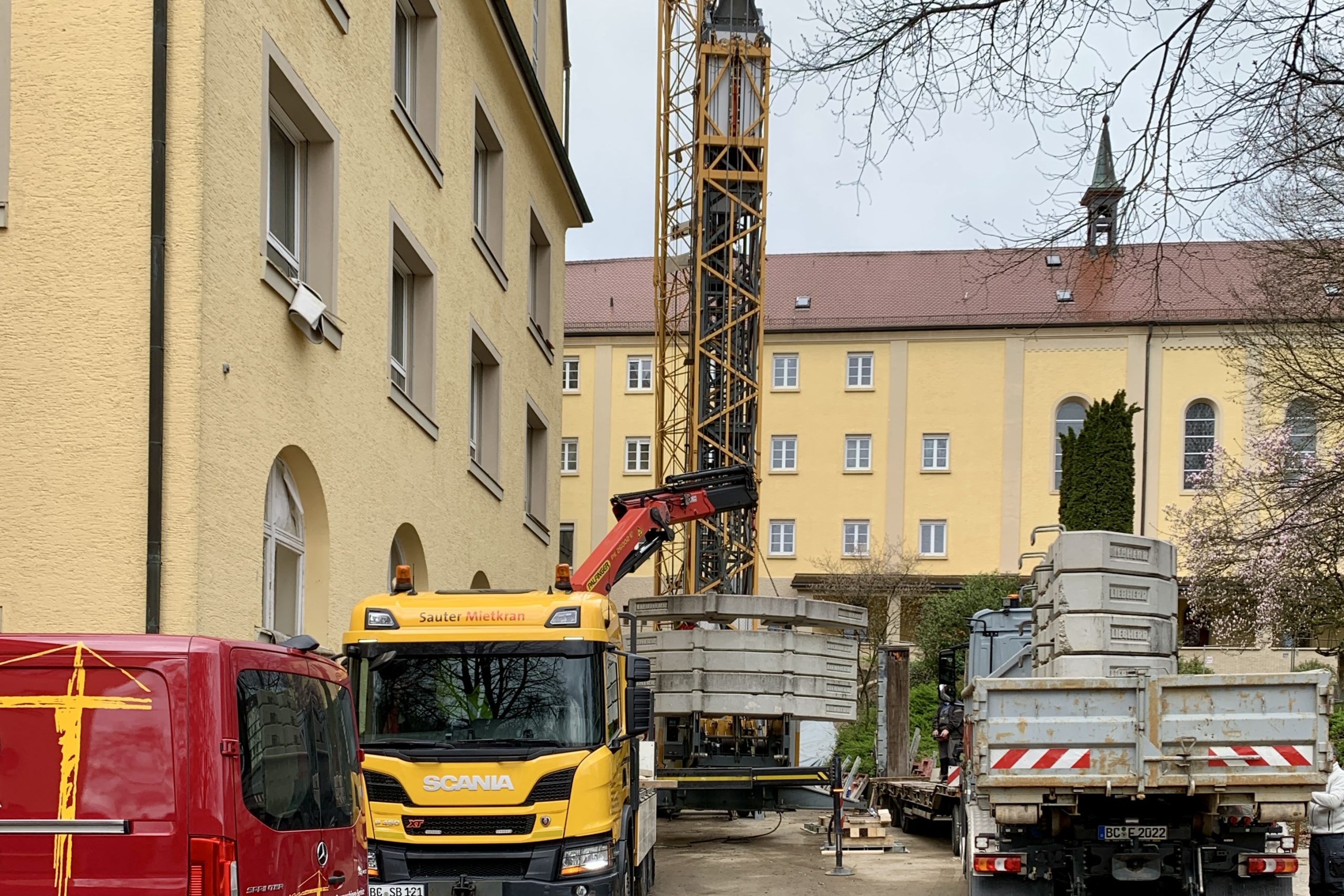

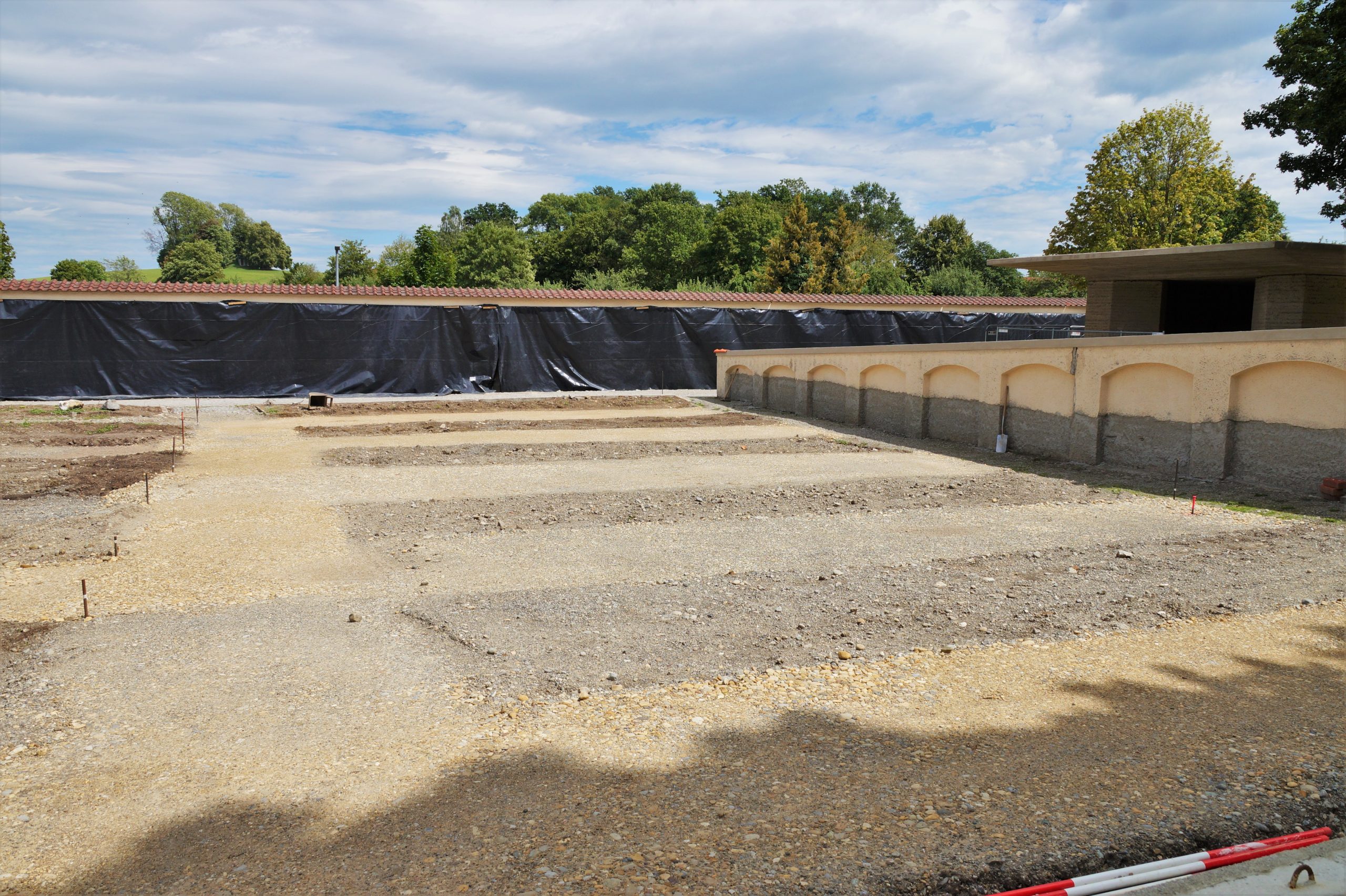

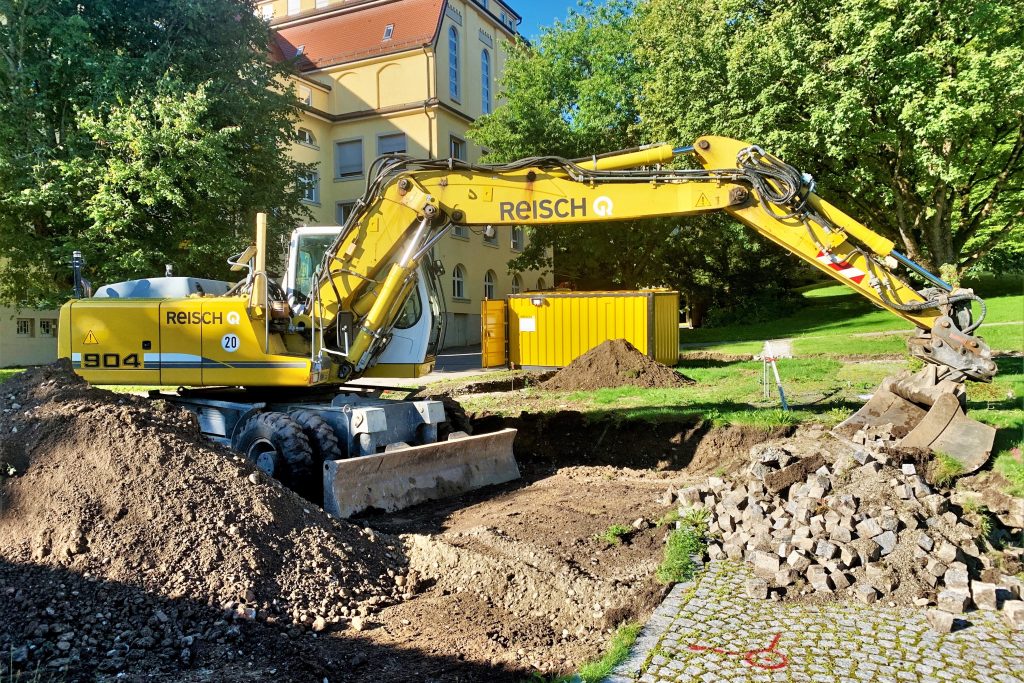

Unter der Aufsicht einer Archäologin wird die Baugrube für die Errichtung der neuen Schwesternterrasse ausgehoben.

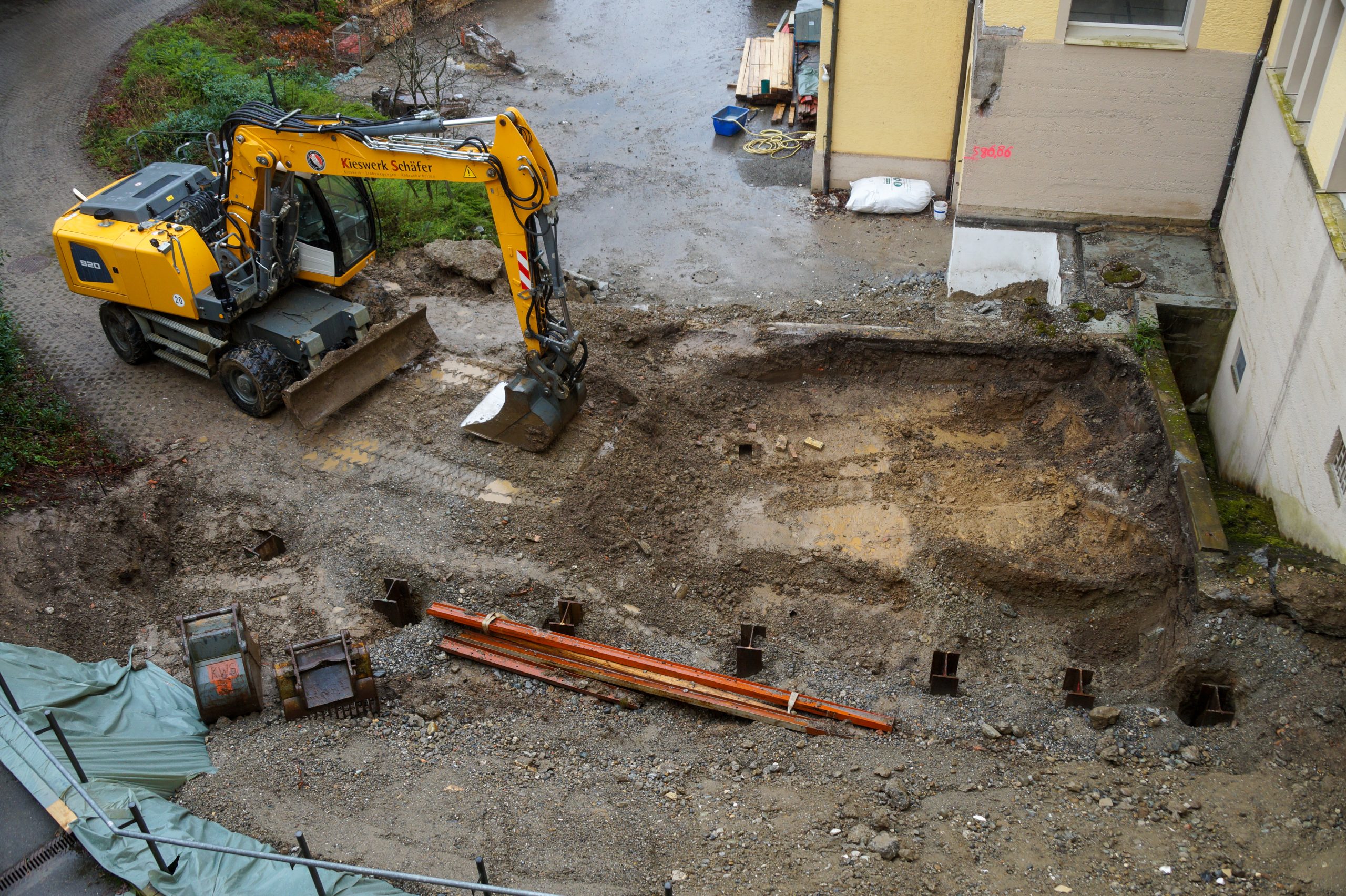

15.03.2024

Im Bereich des klosternahen Wohnens wird der neue Aufzugschacht aufgebaut, der alle vier Geschosse des Ostbaus erschließt.

15.03.2024

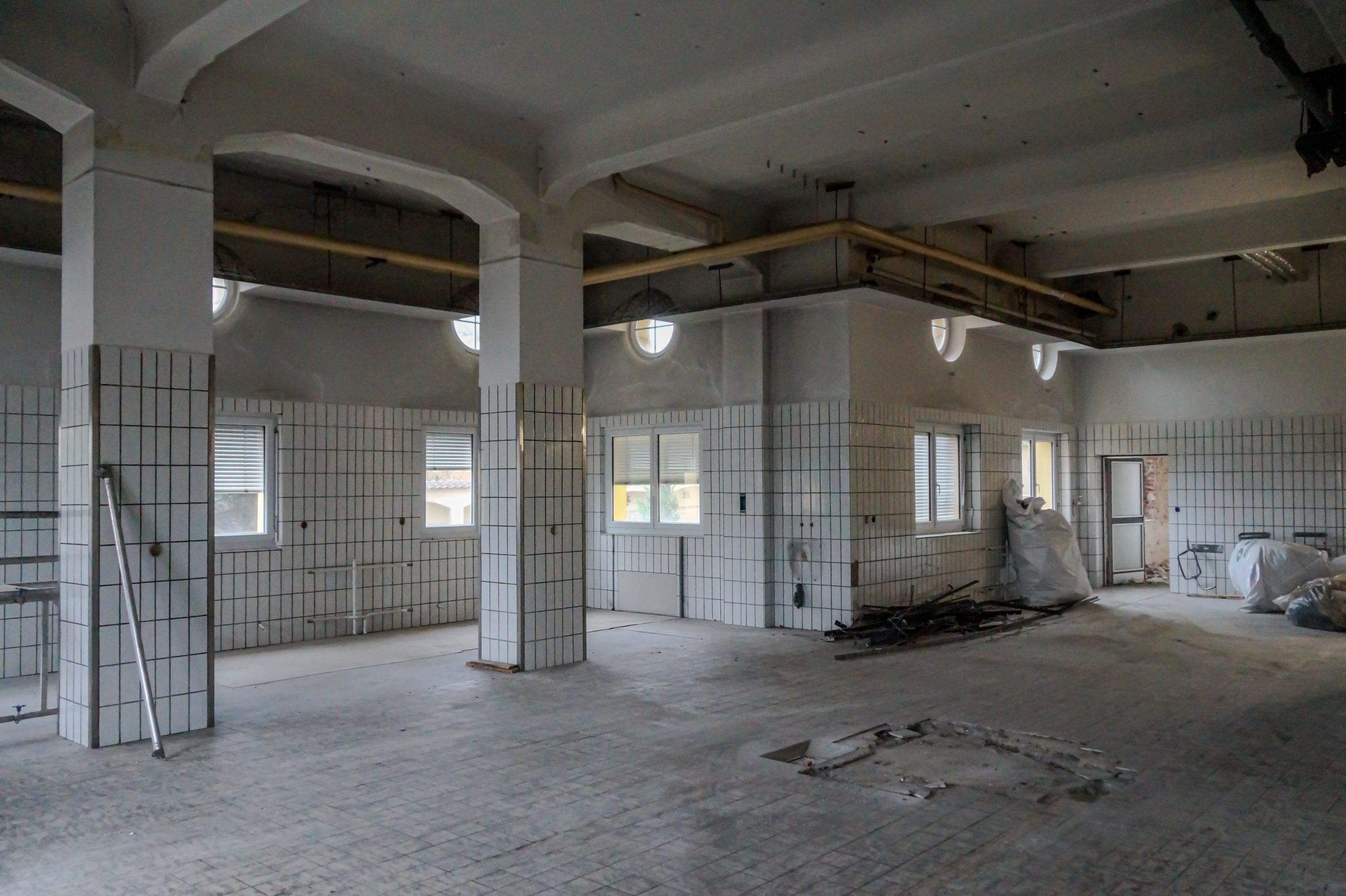

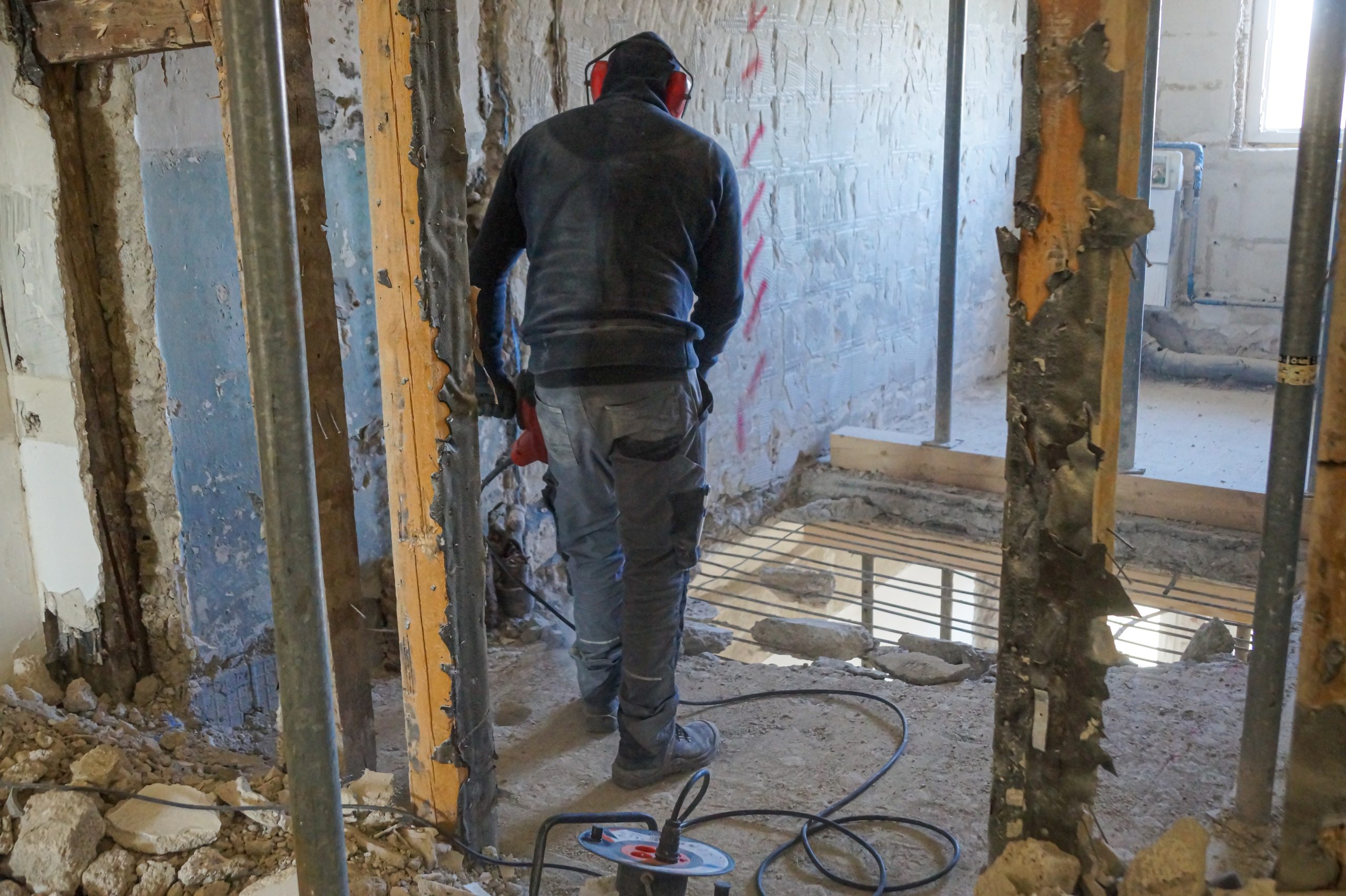

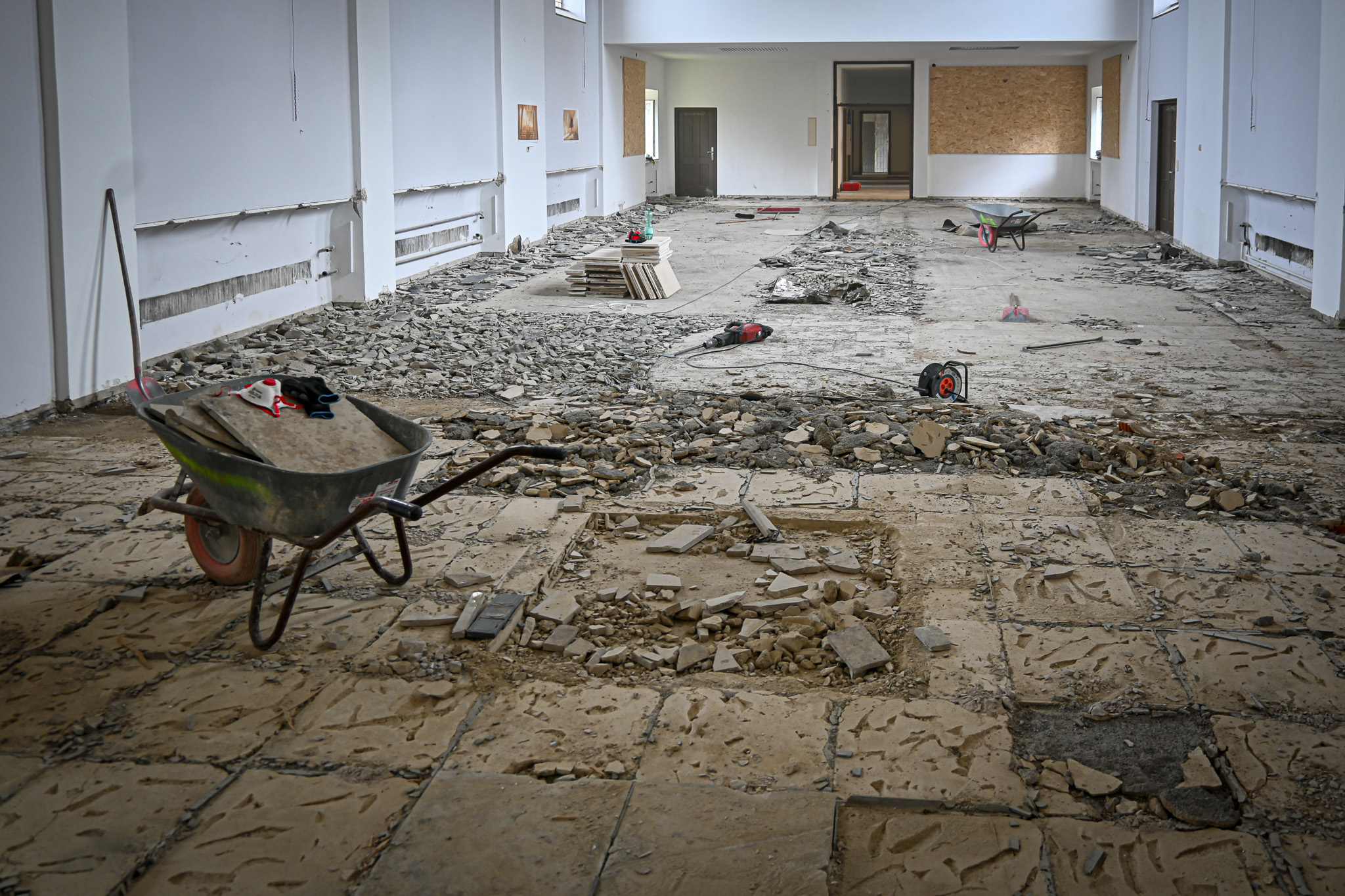

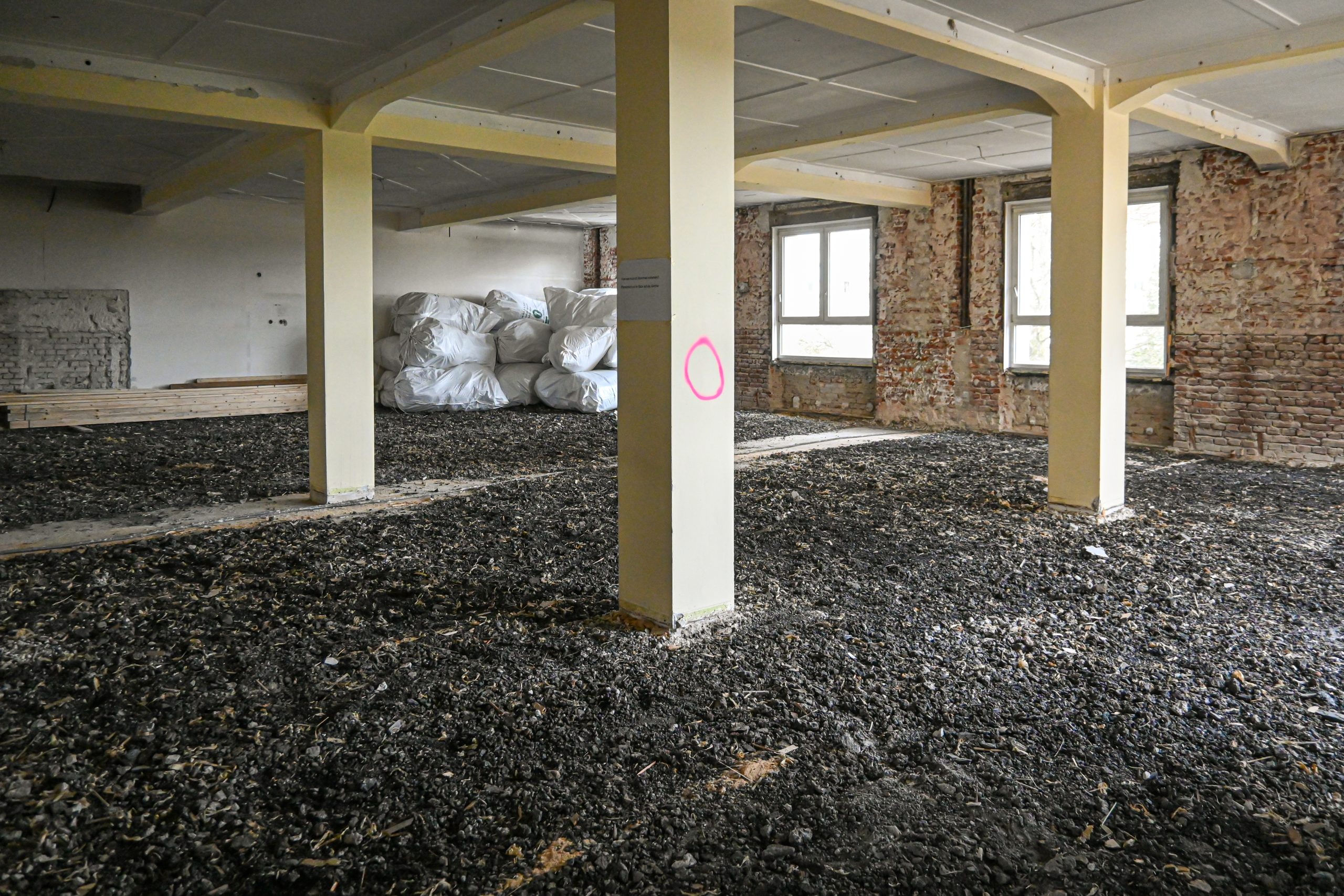

Im Mutterhaus beginnt der Ausbau der Fußbodenaufbauten. Im gesamten Kloster wird ein einheitlicher Aufbau eingebracht.

14.03.2024

In der früheren Pilgerstätte beginnt der Durchbruch zu dem neu zu schaffenden Raum unter der Apsis der Franziskuskapelle. Hier wird später der Gut Betha-Brunnen stehen.

13.03.2024

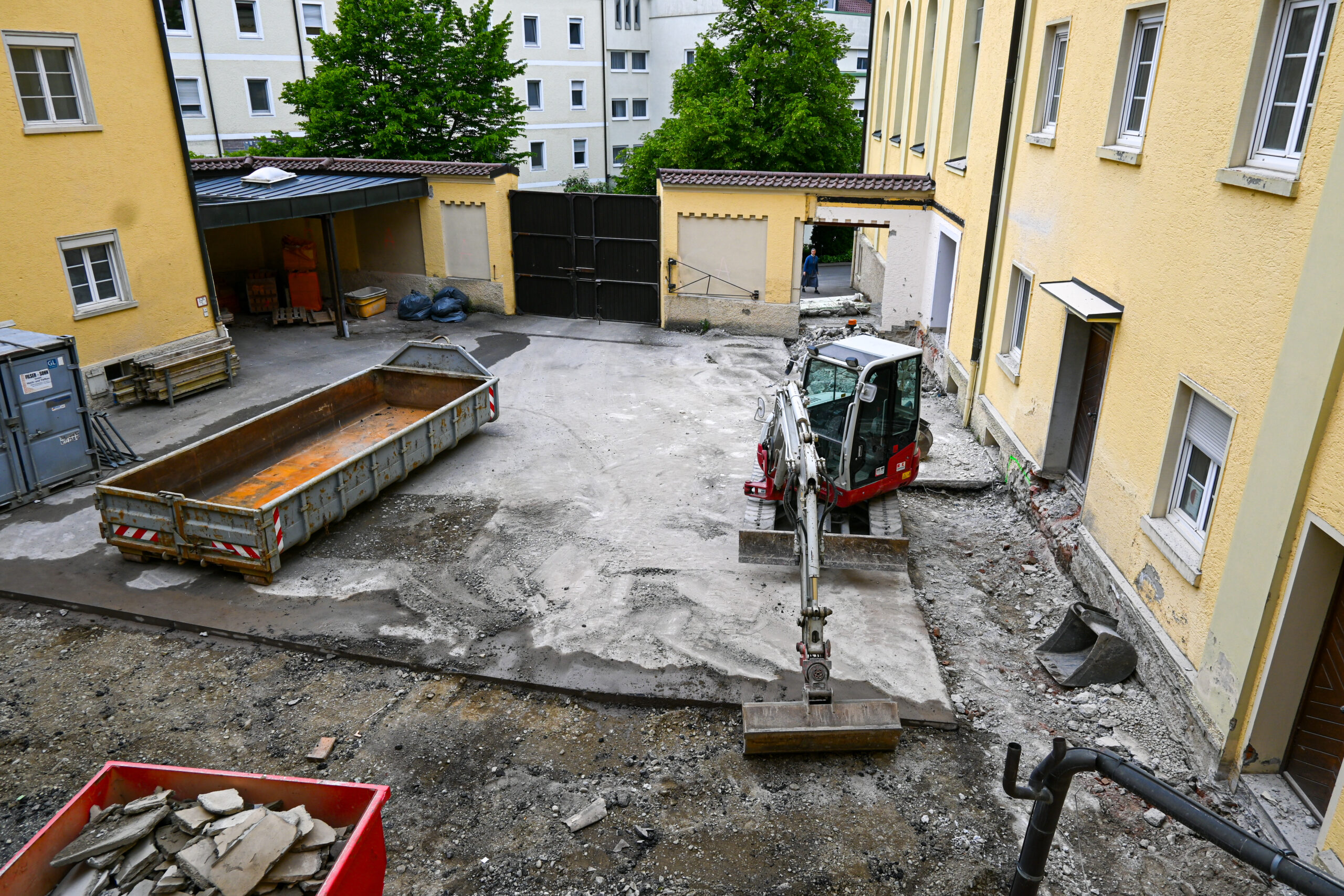

Nachdem die Pfahlgründungen für die neue Terrasse gesetzt sind, kann der Außenkeller an der Nordseite des Mutterhauses abgebrochen werden.

08.03.2024

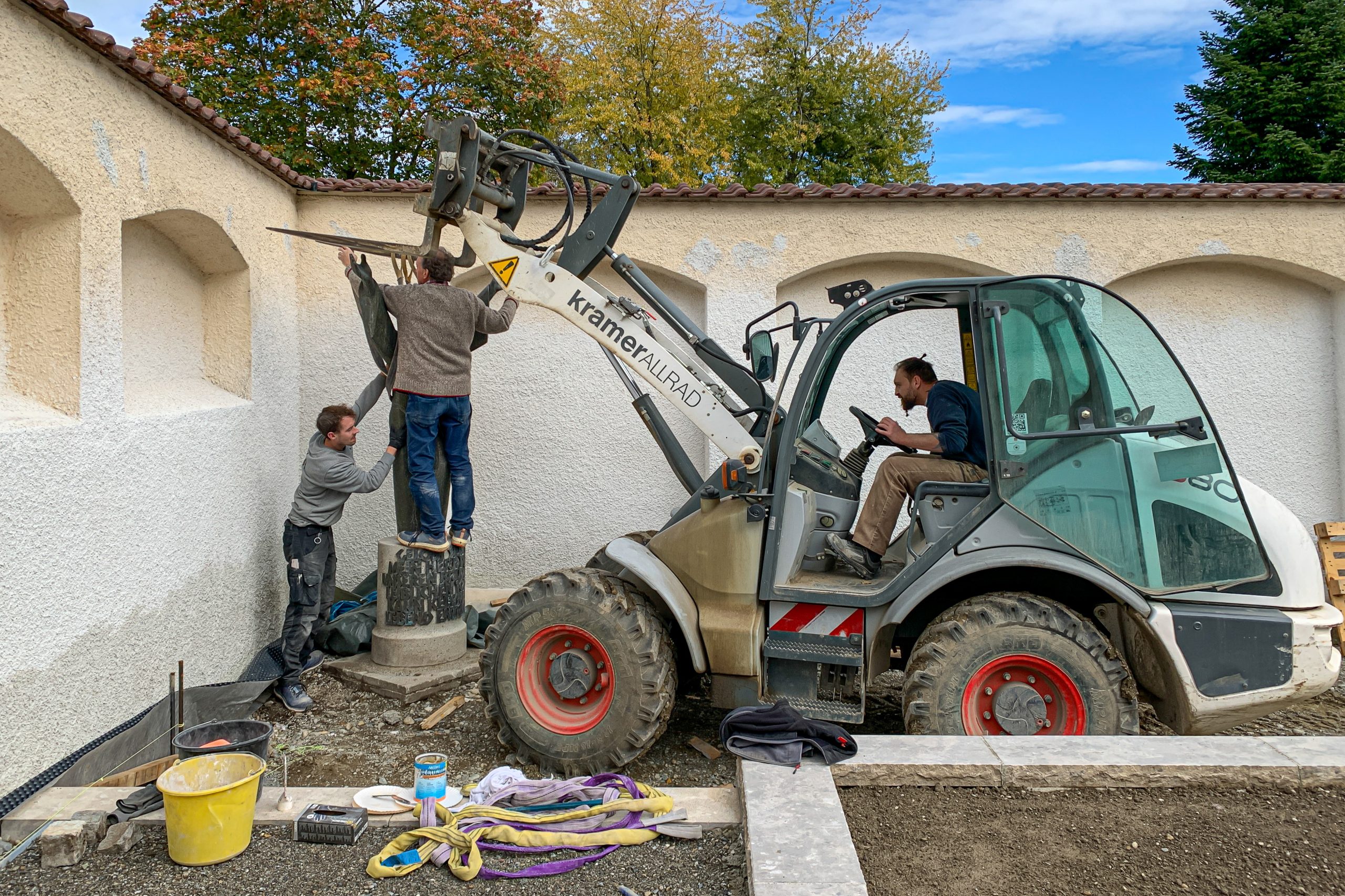

An der Nordseite des Mutterhauses wurden die Pfahlgründungen für die neue Terrasse des Pflegeschosses eingerammt und betoniert.

04.03.2024

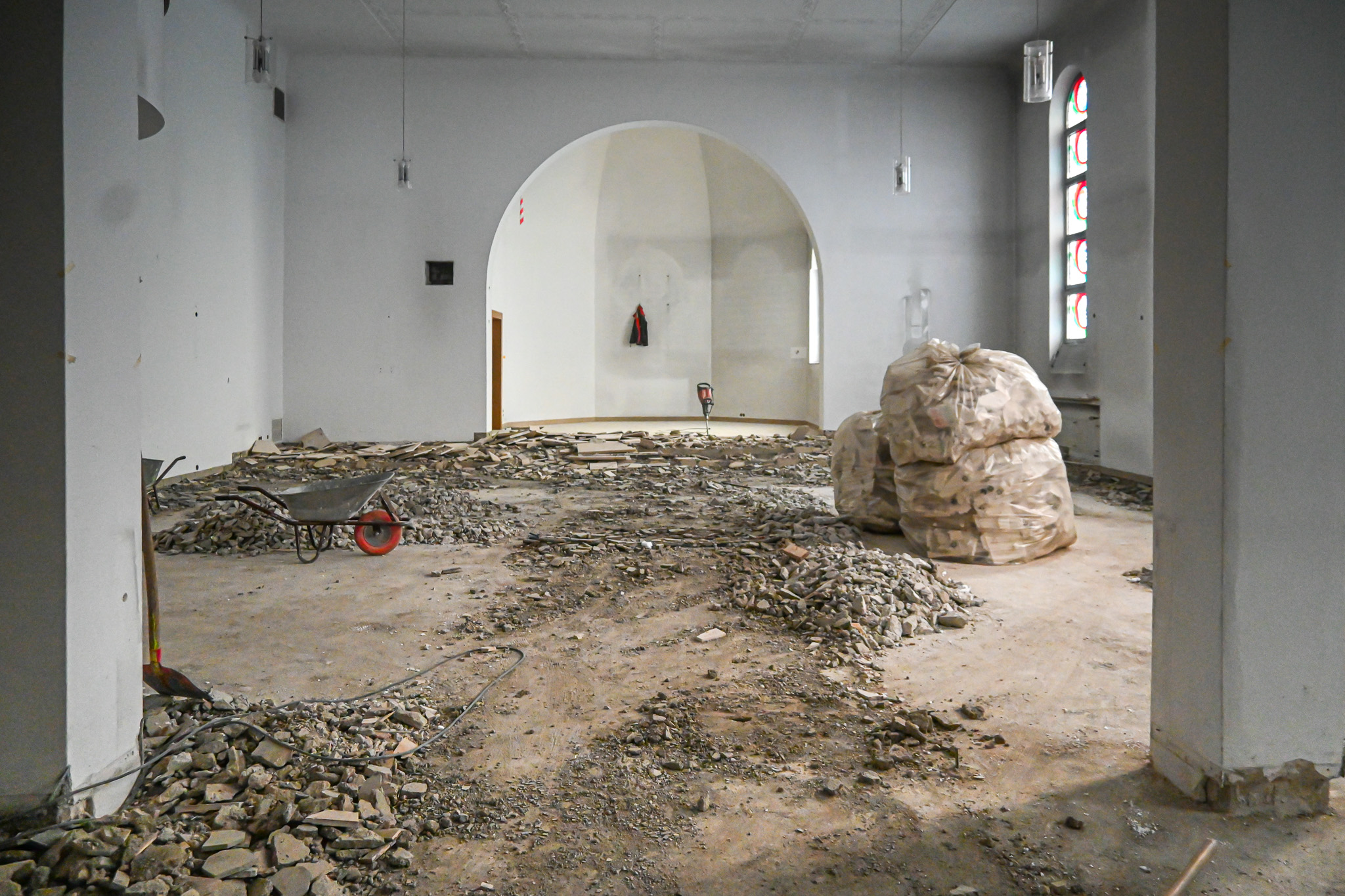

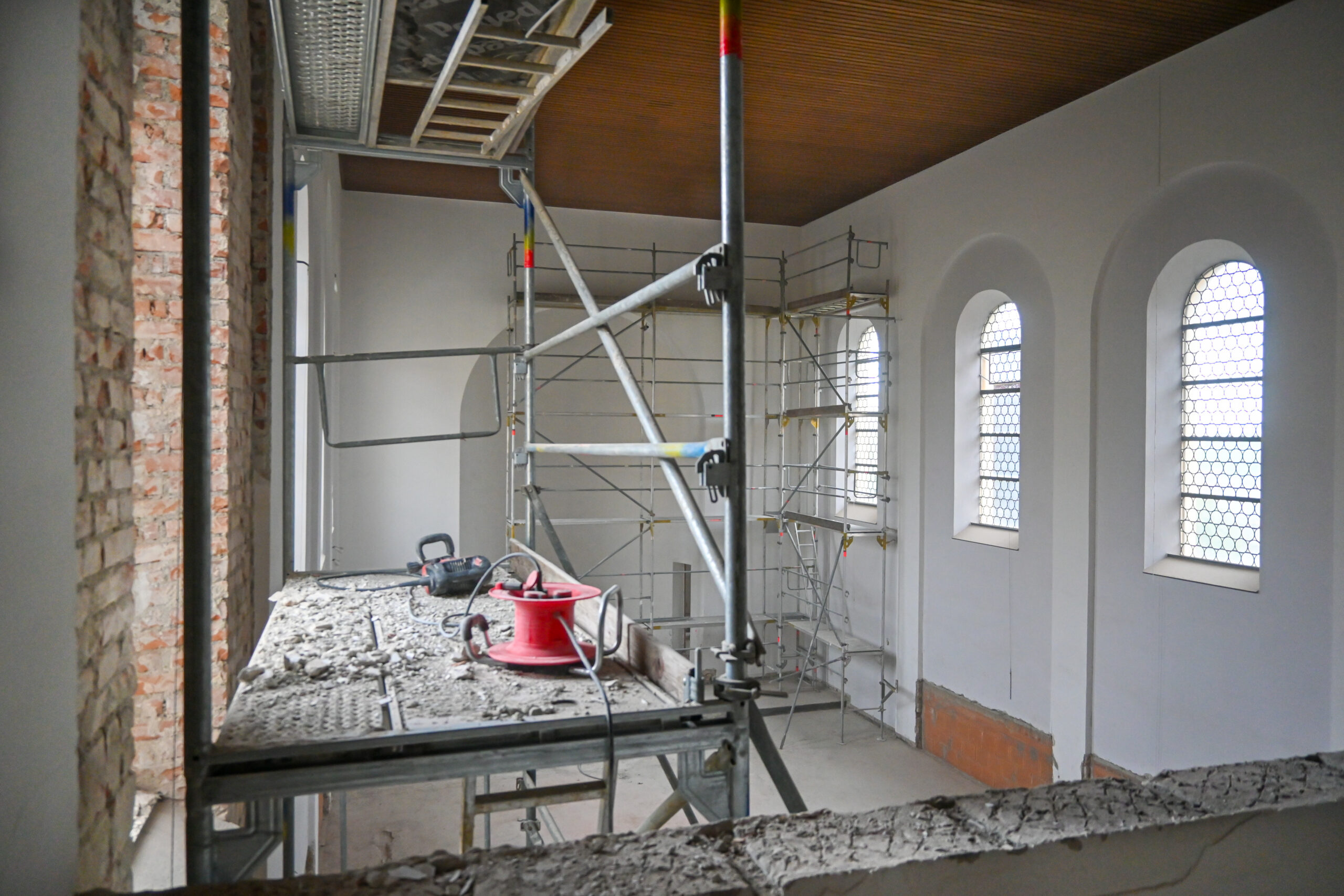

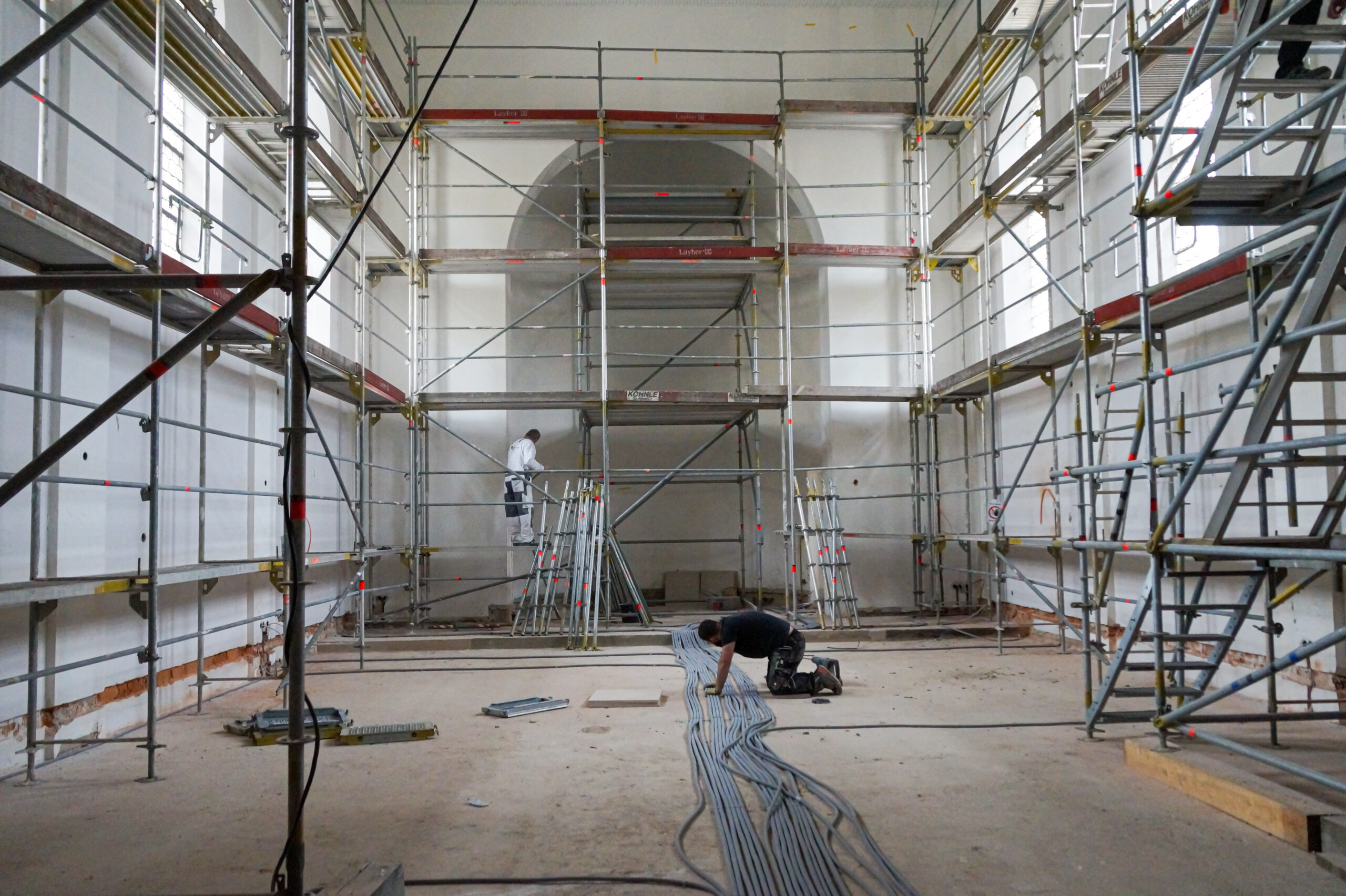

In der Franziskuskapelle wird der Steinfußboden ausgebaut und die bisherige Altarzone abgebrochen.

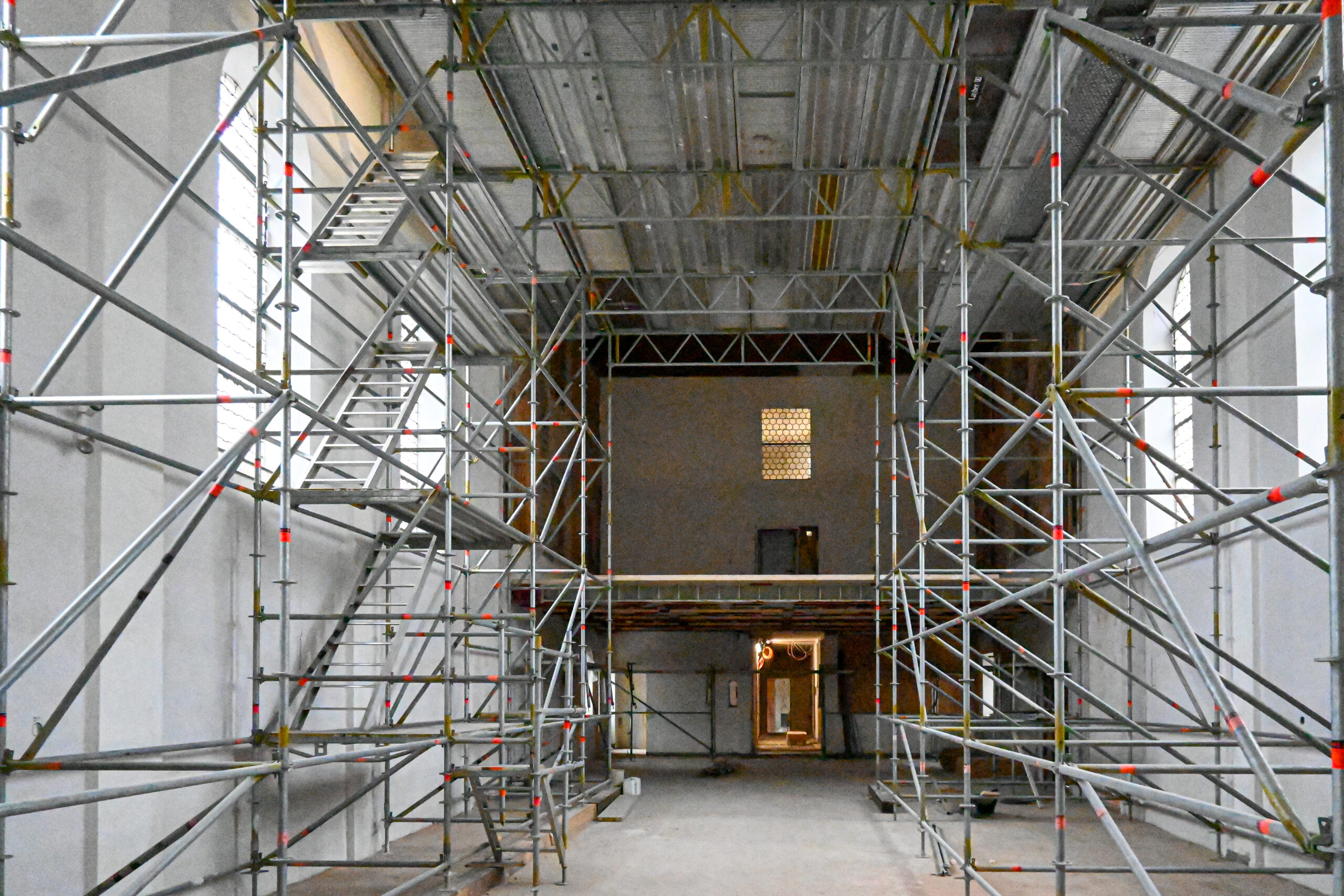

Hier entsteht die gemeinsame Kapelle für Schwestern, Gäste und Besucher.

04.03.2024

Die vorbereitenden Arbeiten für den Bau einer Terrasse für den Pflegebereich im Mutterhaus haben begonnen. Bestehende Bauwerke müssen dafür abgetragen werden.

01.03.2024

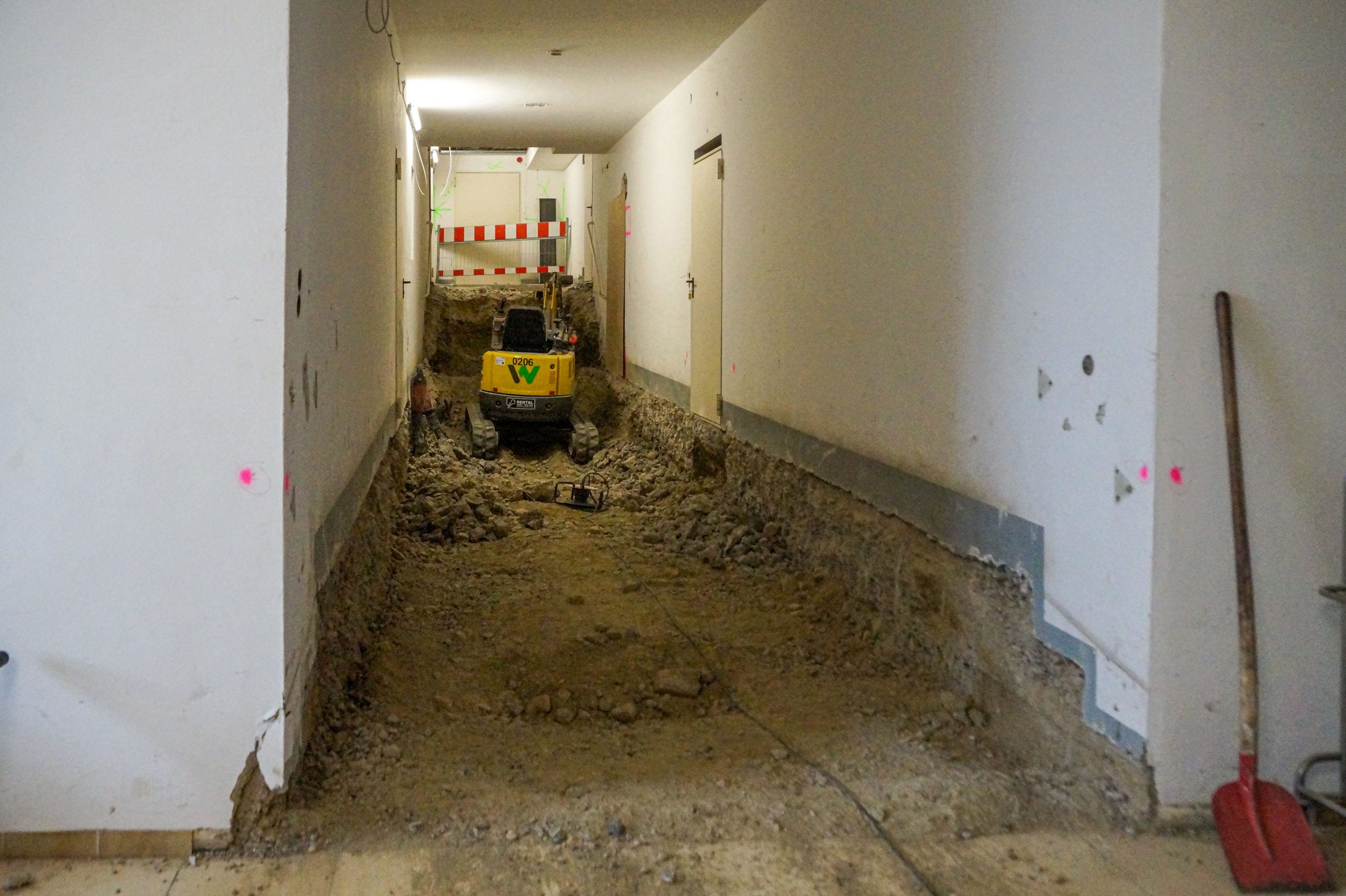

Beim klosternahen Wohnen beginnen die Bauarbeiten für den Aufzugsschacht und den Durchbruch zum bestehenden Treppenhaus.

29.02.2024

In der früheren Mutterhauskapelle im Klausurbereich wird der Steinboden ausgebaut.

28.02.2024

Der Wanddurchbruch auf der Ebene -1 zur Schaffung des künftigen Schwesternrefektors ist erfolgt.

27.02.2024

Die kleine Reiser-Orgel (Opus 314, 1962) der Franziskuskapelle wird abgebaut. Sie findet an einem anderen Ort eine neue Verwendung.

26.02.2024

Auf der Ebene -1 werden die Wanddurchbrüche zum zukünftigen Refektor der Schwestern hergestellt.

23.02.2024

In der früheren Wäscherei ist die ursprüngliche Raumstruktur wieder sichtbar. Hier entsteht der sogenannte Kapitelsaal als Versammlungsraum der Gemeinschaft.

22.02.2024

Sr. M. Martha Göser wird als erste Schwester auf dem neu gestalteten Klosterfriedhof beigesetzt. Über 300 Menschen nehmen Abschied von Sr. Martha.

16.02.2024

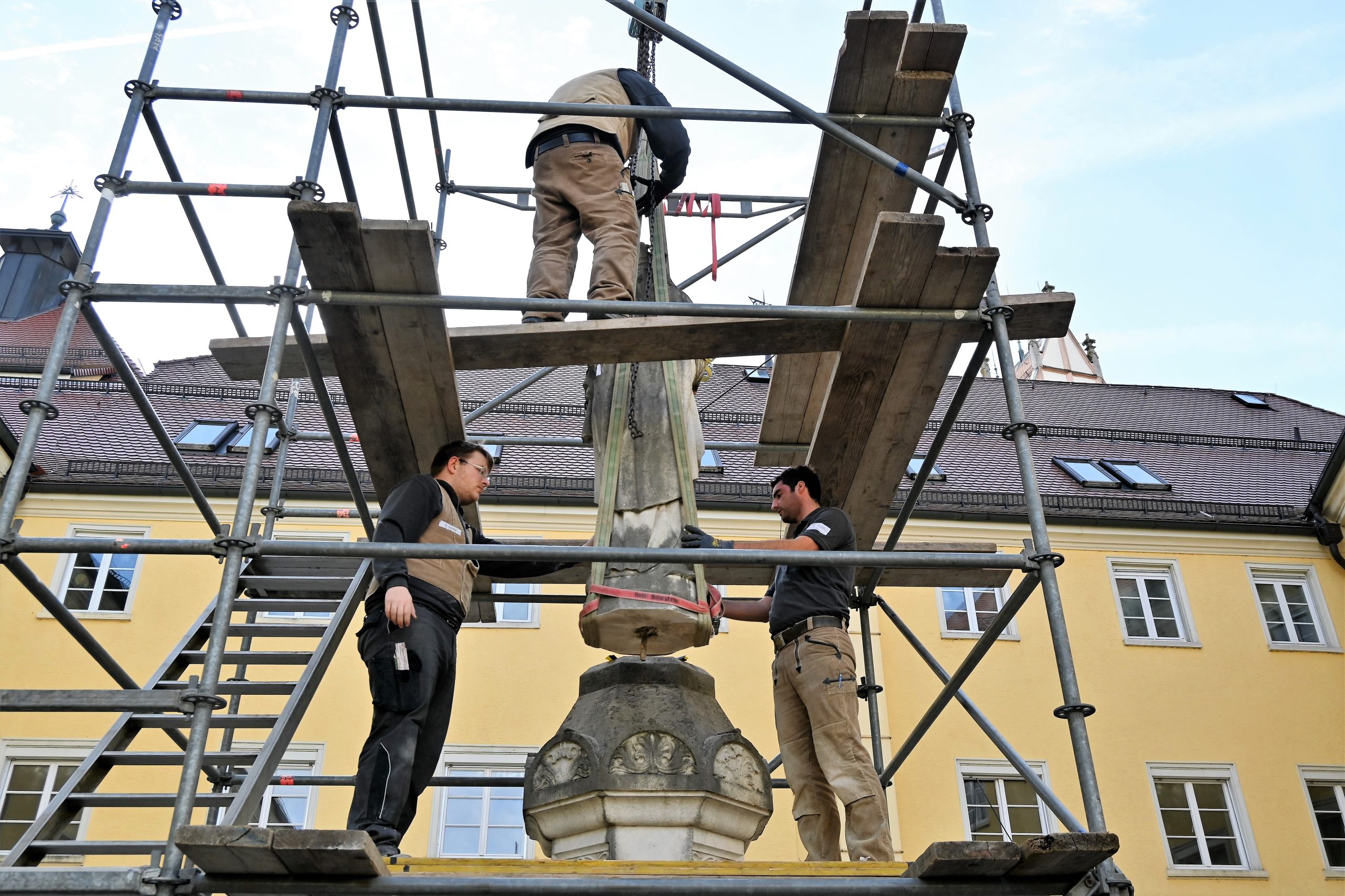

Die Marienstatue im Lichthof des historischen U wurde fachmännisch demontiert und eingelagert. Nach Ende der Bauarbeiten erhält sie einen neuen Platz im Innenhof.

13.02.2024

Im Mutterhaus beginnen die Vorarbeiten für den Einbau eines zweiten Fahrstuhlschachts und der Herstellung des Eingangs für das klosternahe Wohnen.

10.02.2024

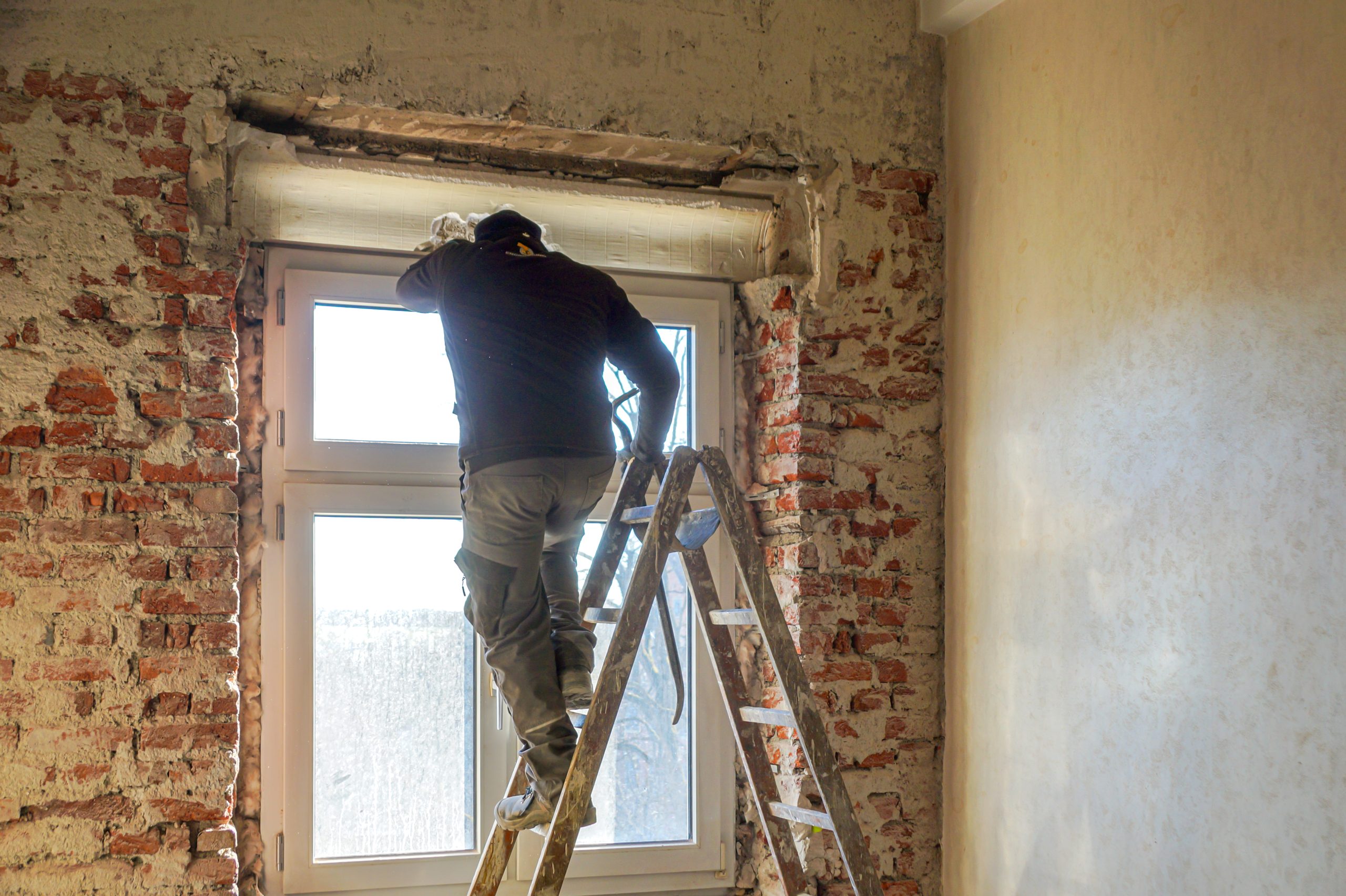

Im Mutterhaus werden alle Rollladenkästen zurückgebaut. Die neuen Fenster erhalten ihre historische Höhe zurück sowie die ebenfalls historisch belegten Fensterläden.

08.02.2024

Im historischen U haben die Vorarbeiten für den Austausch der Fenster begonnen. Zusammen mit den neuen Fenstern werden auch wieder Holzläden eingebaut, die dem historischen Zustand entsprechen.

25.01.2024

Im Mutterhaus beginnen die Vorarbeiten für den Einbau eines zweiten Fahrstuhlschachts und der Herstellung des Eingangs für das klosternahe Wohnen.

25.01.24

Im Untergeschoss werden Fundamentunterfangungen für die Herstellung der Barrierefreiheit und der Vertiefung des vorhandenen Fahrstuhlschachts betoniert.

24.01.24

Die Abbruch- und Rückbauarbeiten haben nun auch im historischen U begonnen. Nach dem Rückbau der Elektroinstallationen laufen die Arbeiten in der früheren Zentralküche an.

10.01.2024

In der früheren Pilgerstätte beginnen die Rückbauarbeiten. Hier entsteht der neuen Ort der Stille mit dem Gut-Betha-Brunnen.

2024
23.12.2023

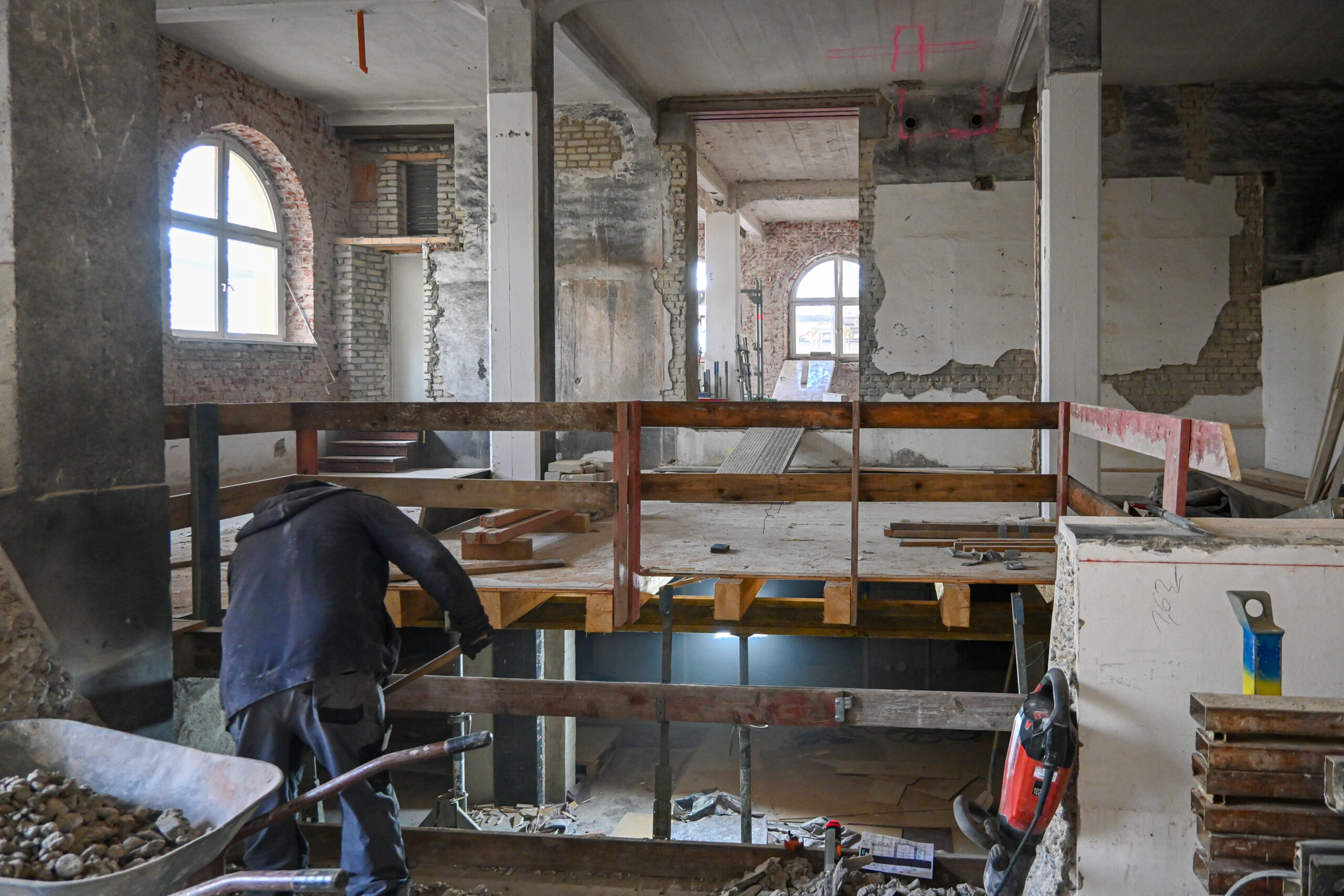

Kurz vor der Weihnachtspause zeigt sich auch die Geschossebene -1 im Rohbauzustand und erlaubt interessante Blicke auf die Gebäudestruktur.

18.12.2023

Um die Barrierefreiheit im zukünftigen Küchen- und Refektorbereich herzustellen, musste eine bestehende Treppenanlage abgebrochen werden.

15.12.2023

Nach den Rohbauern und Elektrikern haben die  Sanitärbauer ihre Arbeit begonnen. Die vorhandenen Anlagen und Installationen werden zurückgebaut.

28.11.2023

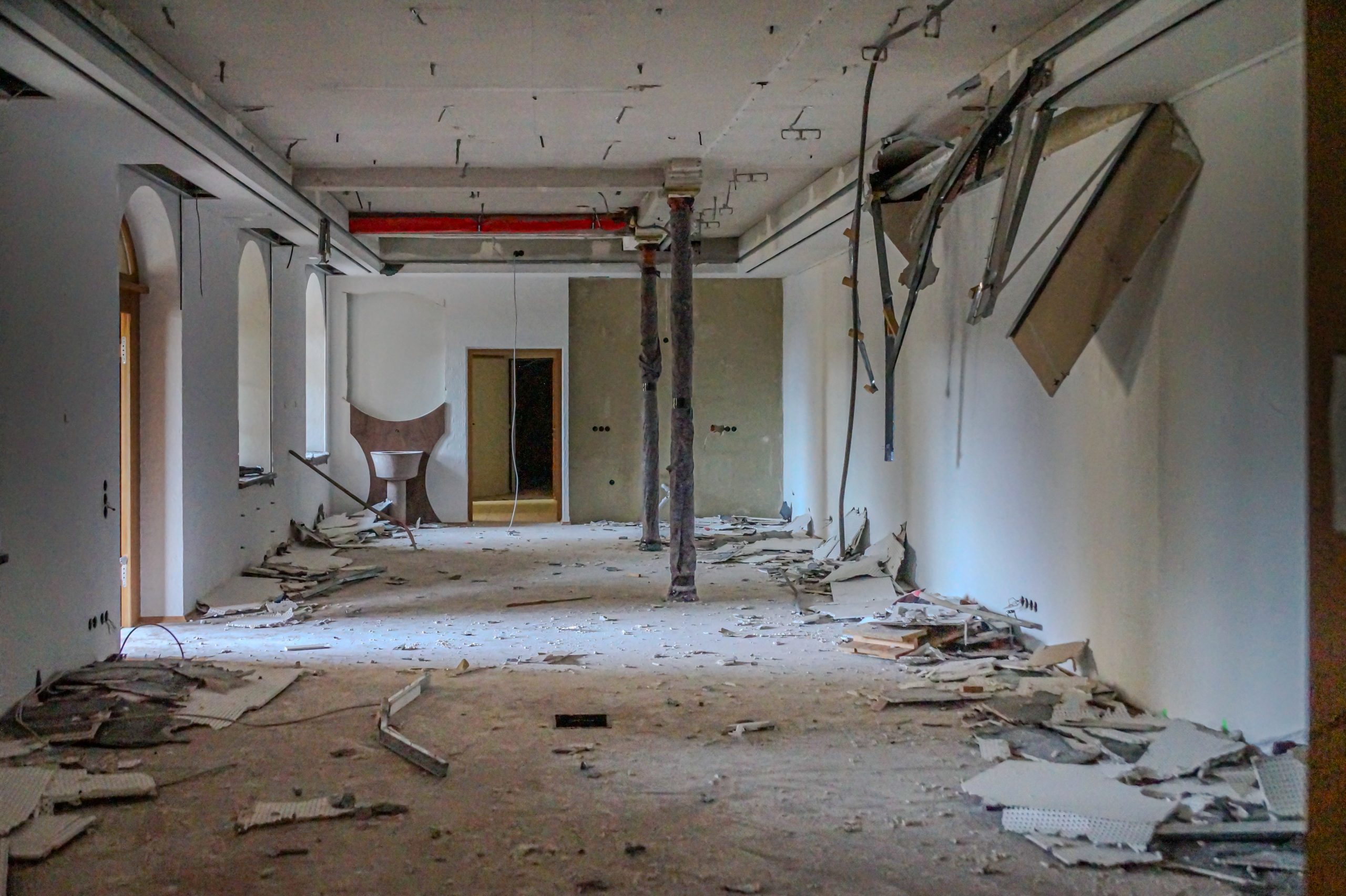

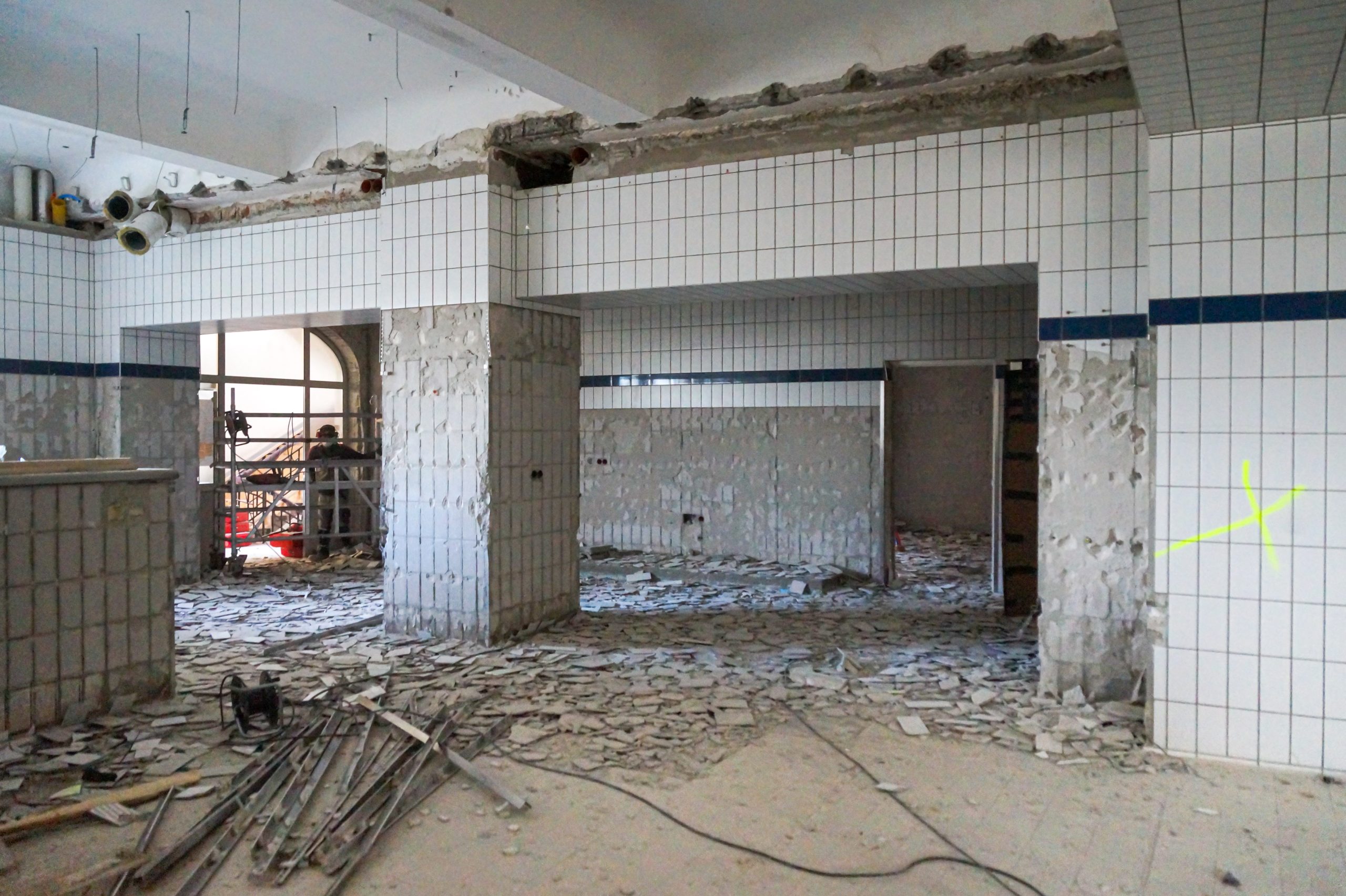

Im Mutterhaus gehen die Abbrucharbeiten weiter. Neben den Rohbauern sind jetzt auch Elektriker vor Ort, Um Leitungen und Installationen rückzubauen.

26.11.2023

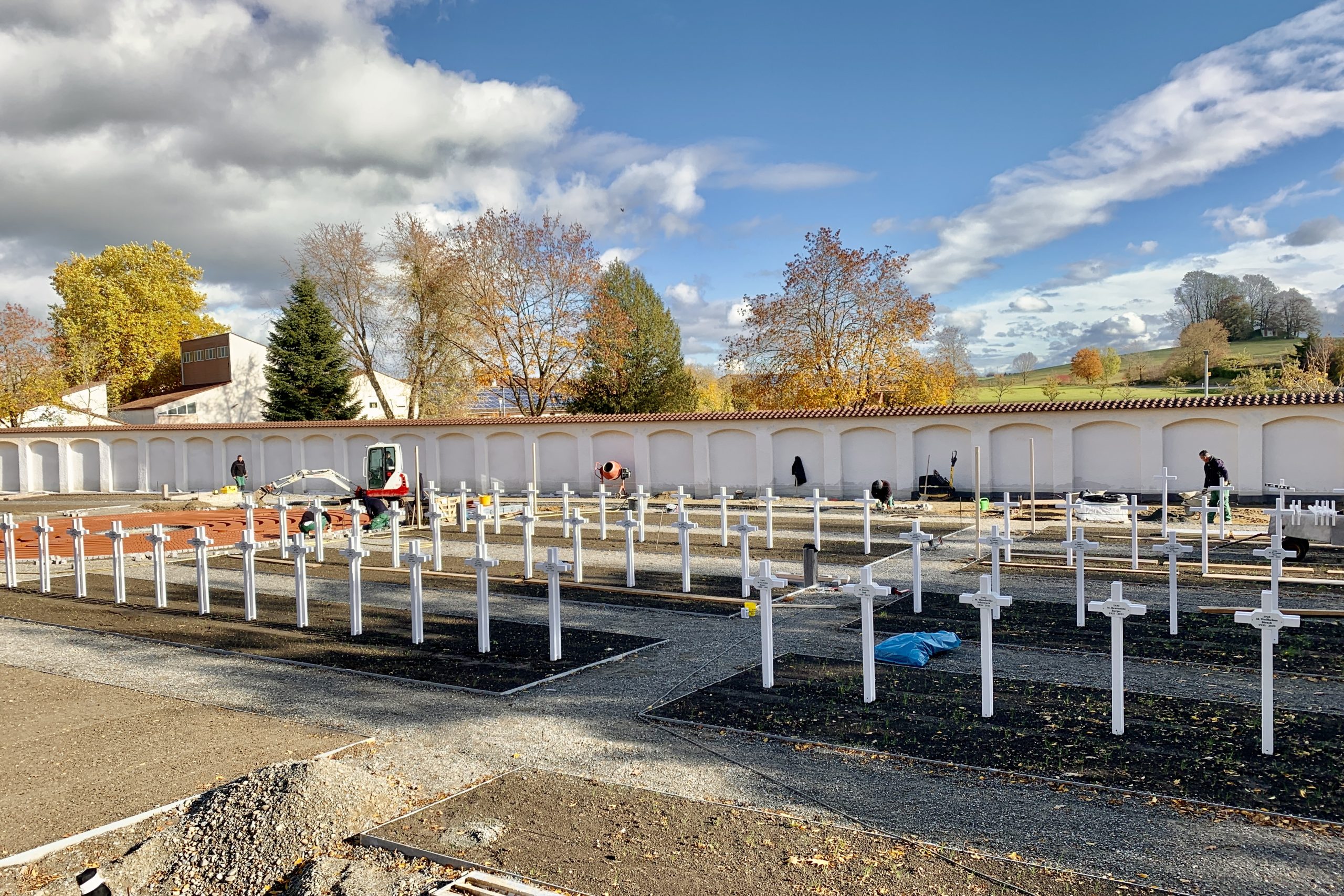

Weihbischof Thomas Maria Renz hat zur Einweihung Klosterfriedhof, Aussegnung und Labyrinth gesegnet.

24.11.2023

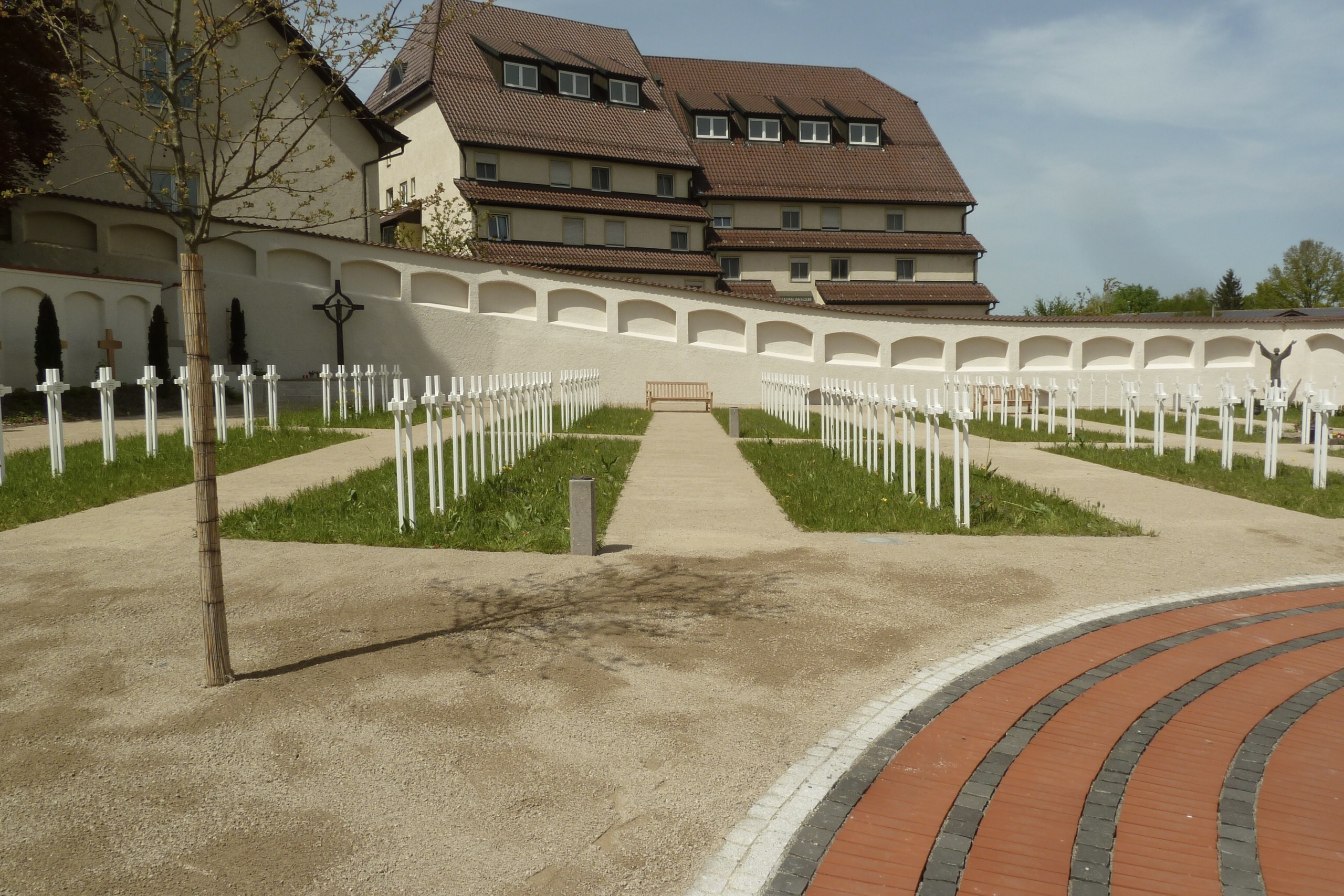

Die Umgestaltung des Klosterfriedhofs ist beinahe abgeschlossen. Das neue Labyrinth ist fertig. Für die Aufbringung der Wegedecken wird nun trockenes Wetter benötigt.

23.11.2023

Die Aussegnung ist fertig! Die letzten Arbeiten konnten rechtzeitig zur Einweihung abgeschlossen werden.

22.11.2023

Im Eingangsbereich der Aussegnung wird ein Stahlrost eingelassen. Er soll den Lehmboden der Aussegnung schützen. Elektrik und Inneneinrichtung werden fertiggestellt.

21.11.2023

Nach den Gräberfeldern werden auch die anderen Grünflächen angelegt, Stauden und Säuleneiben eingesetzt. Zuvor wurden bereits über 10.000 Blumenzwiebeln in den Gräberfeldern eingesetzt.

20.11.2023

Die Umfriedungsmauer der neuen Aussegnung wird mit Cortenstahl-Platten eingedeckt. Davor wurde der Betonsockel der Mauer farblich an den Lehmaufbau angepasst.

17.11.2023

Der Außenbereich an der neuen Aussegnungshalle wird angelegt. In der Aussegnung arbeiten Elektriker und Schreiner an der Lichtgestaltung und Inneneinrichtung.

16.11.2023

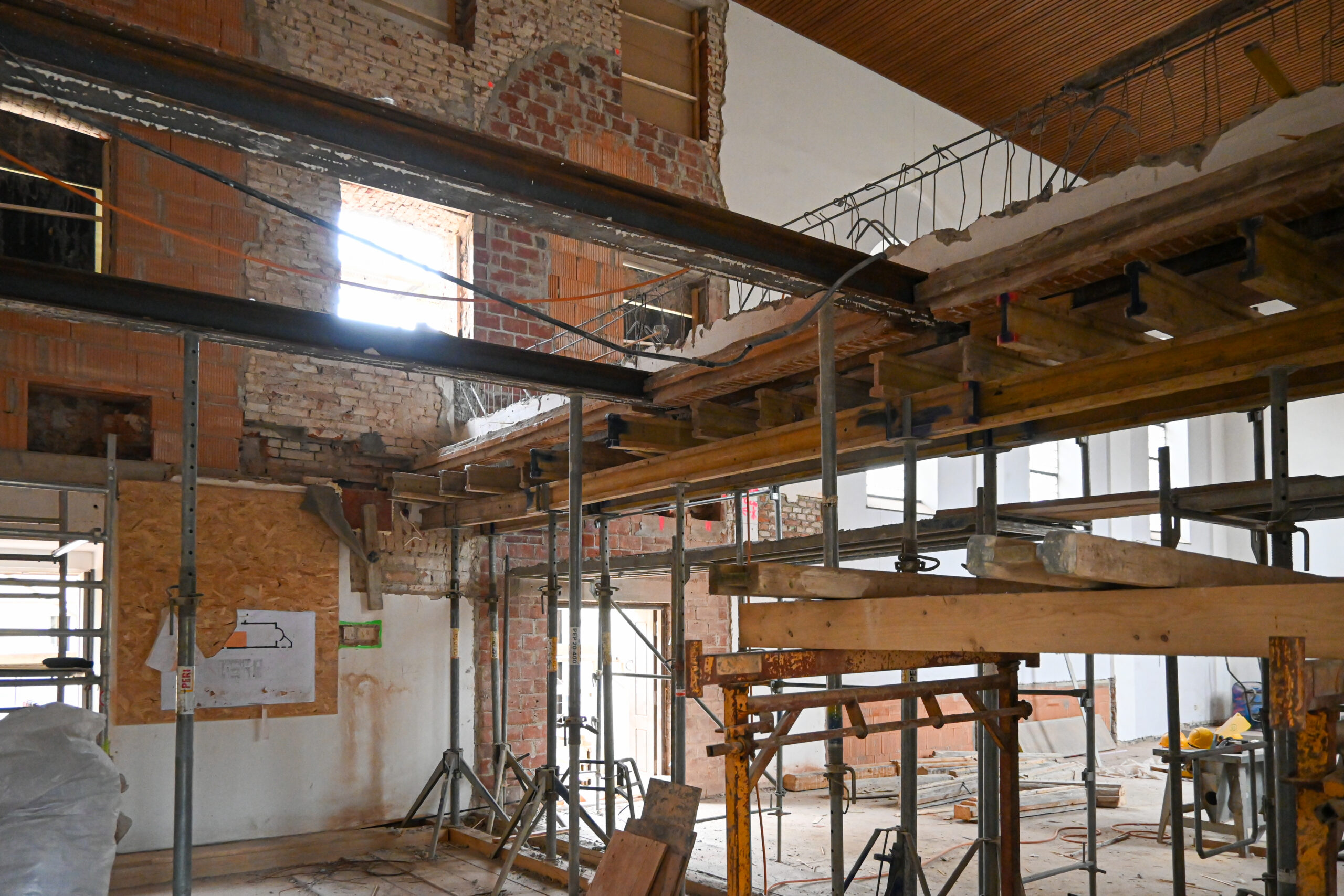

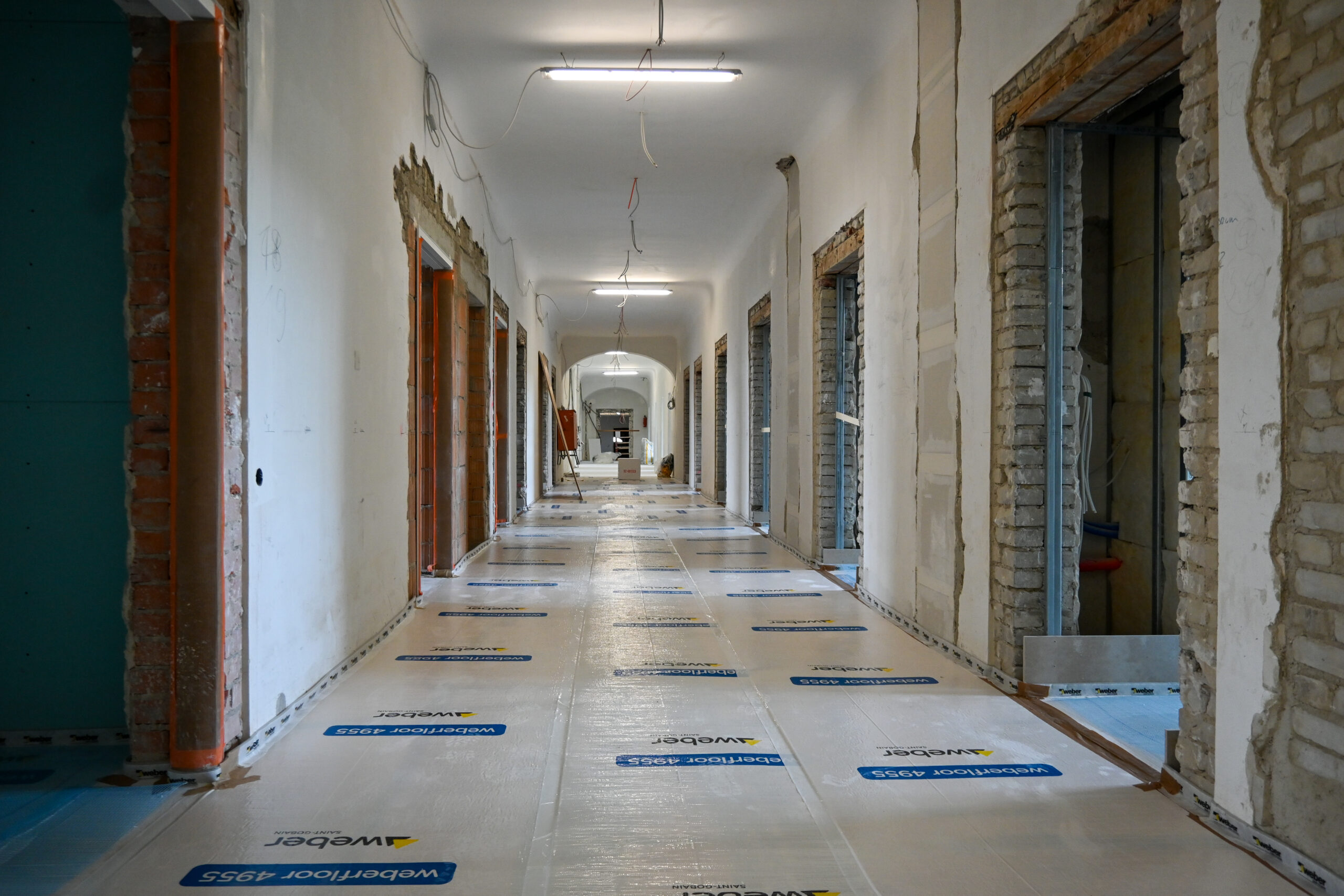

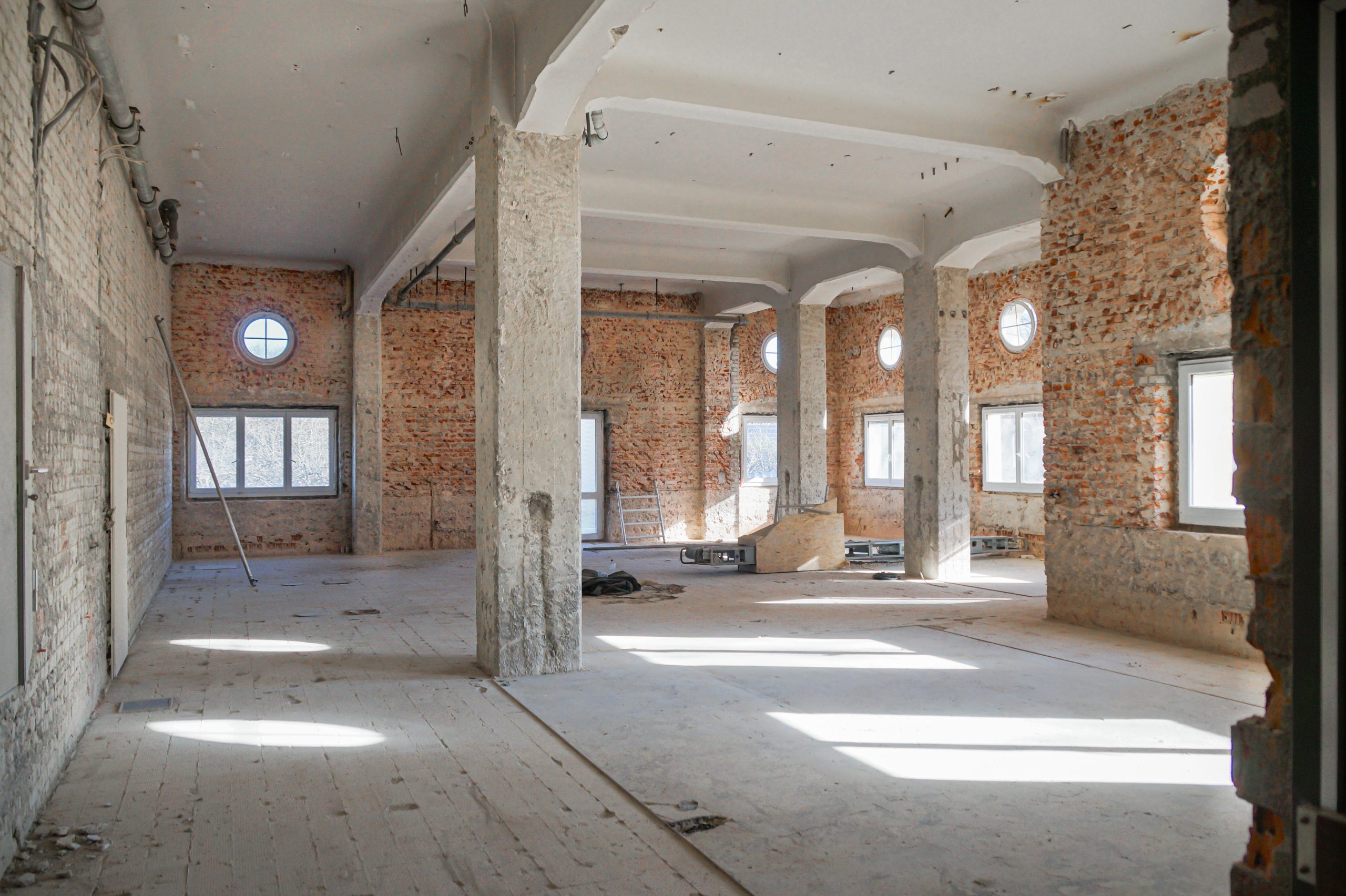

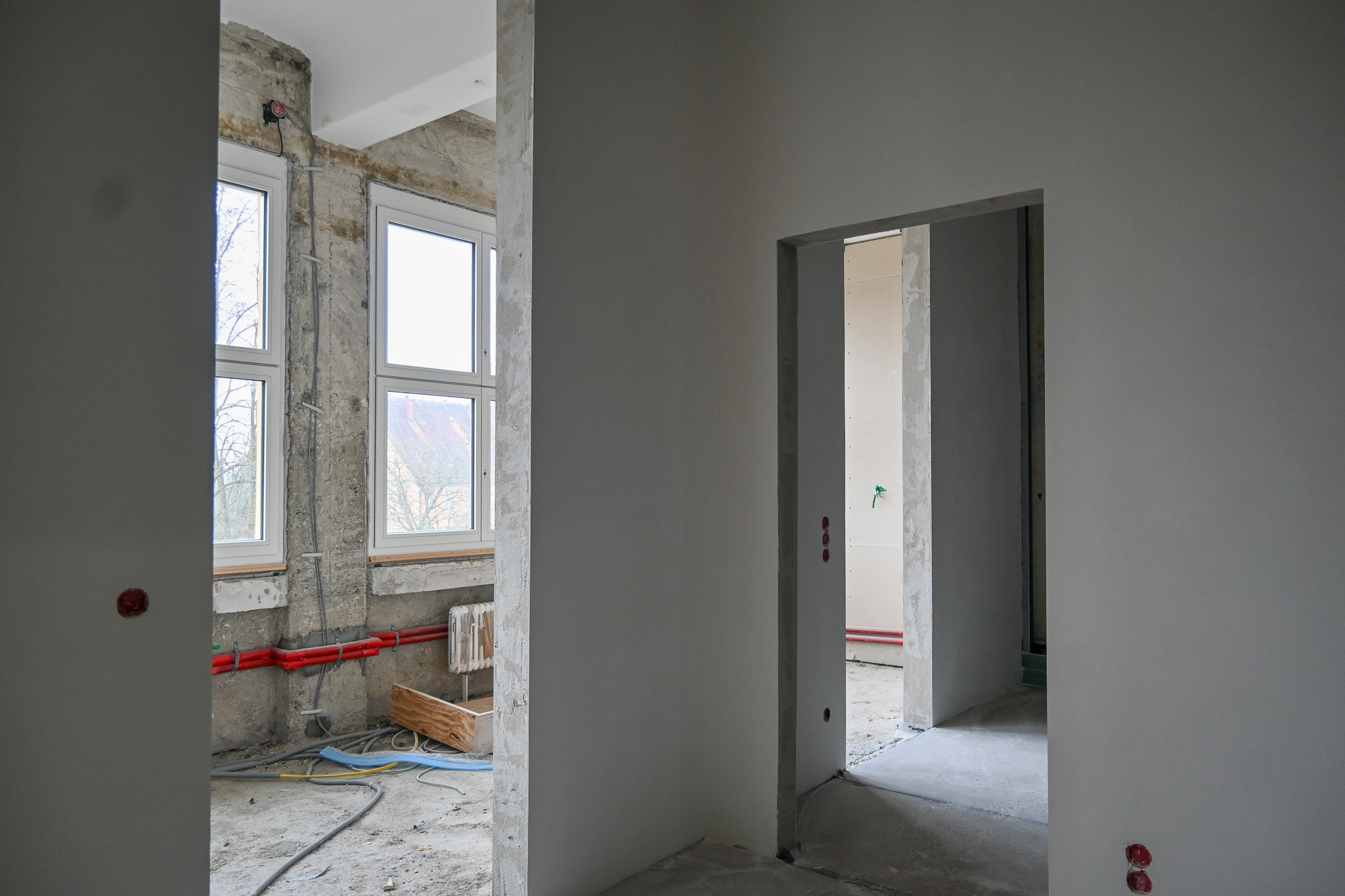

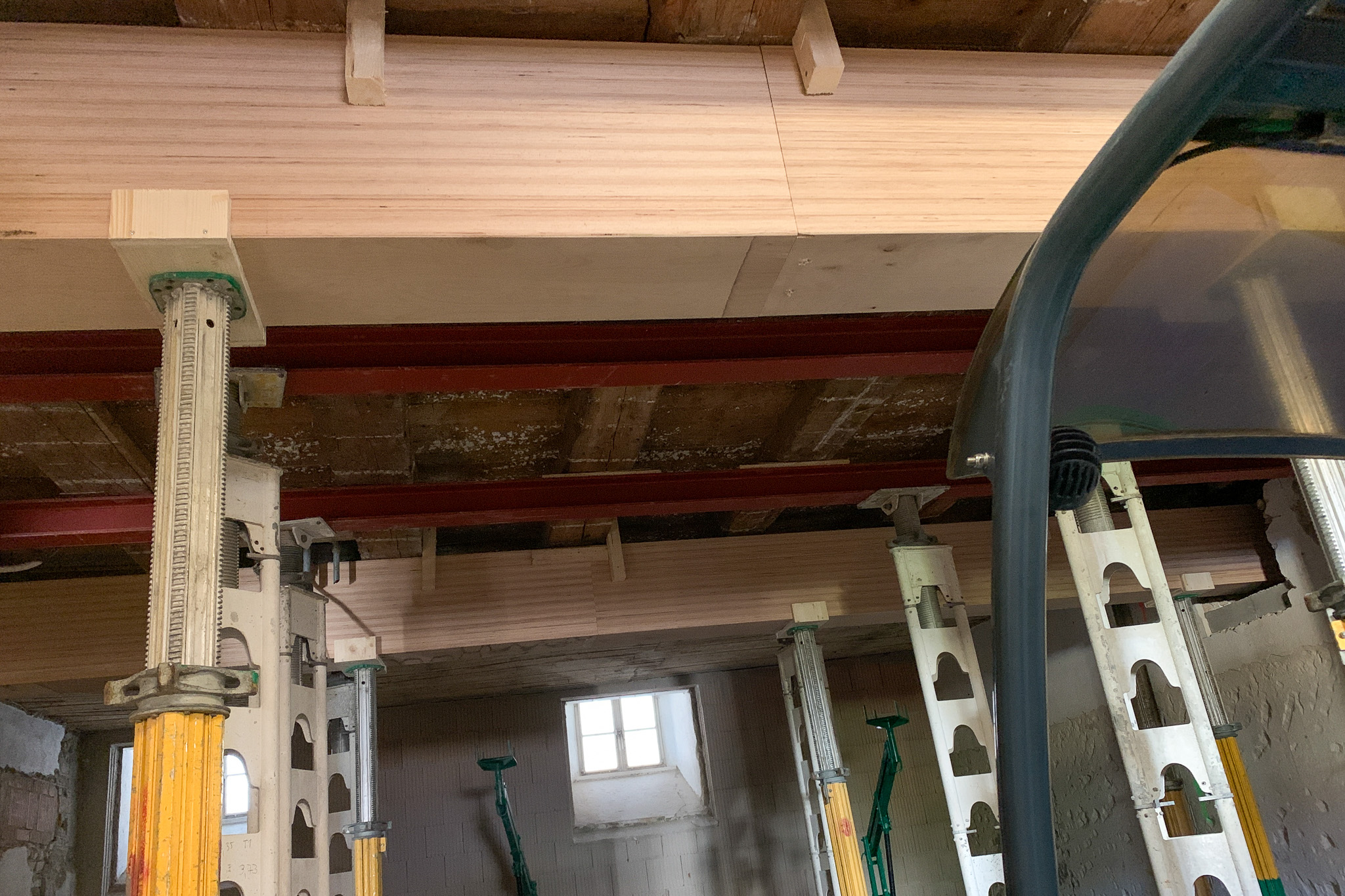

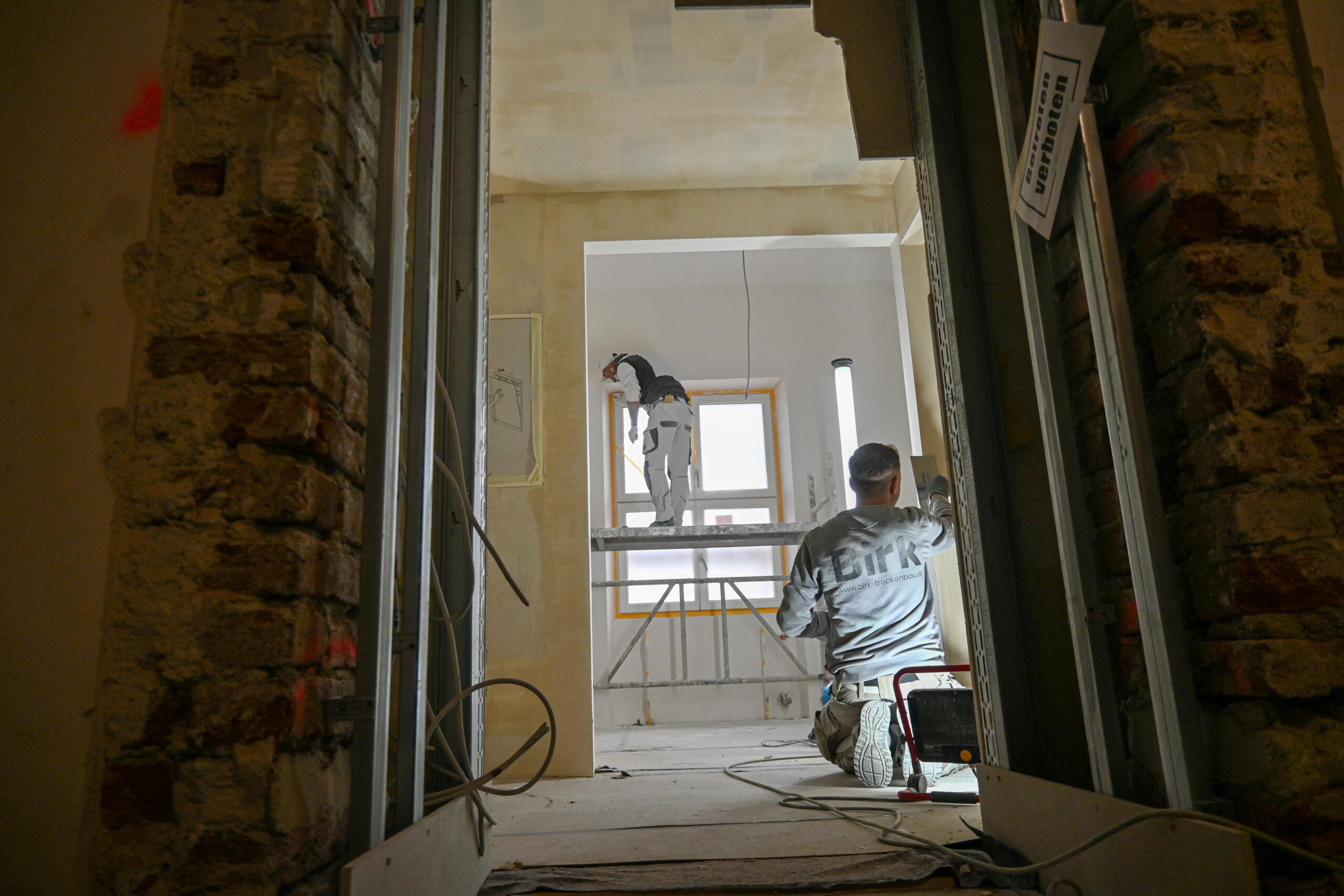

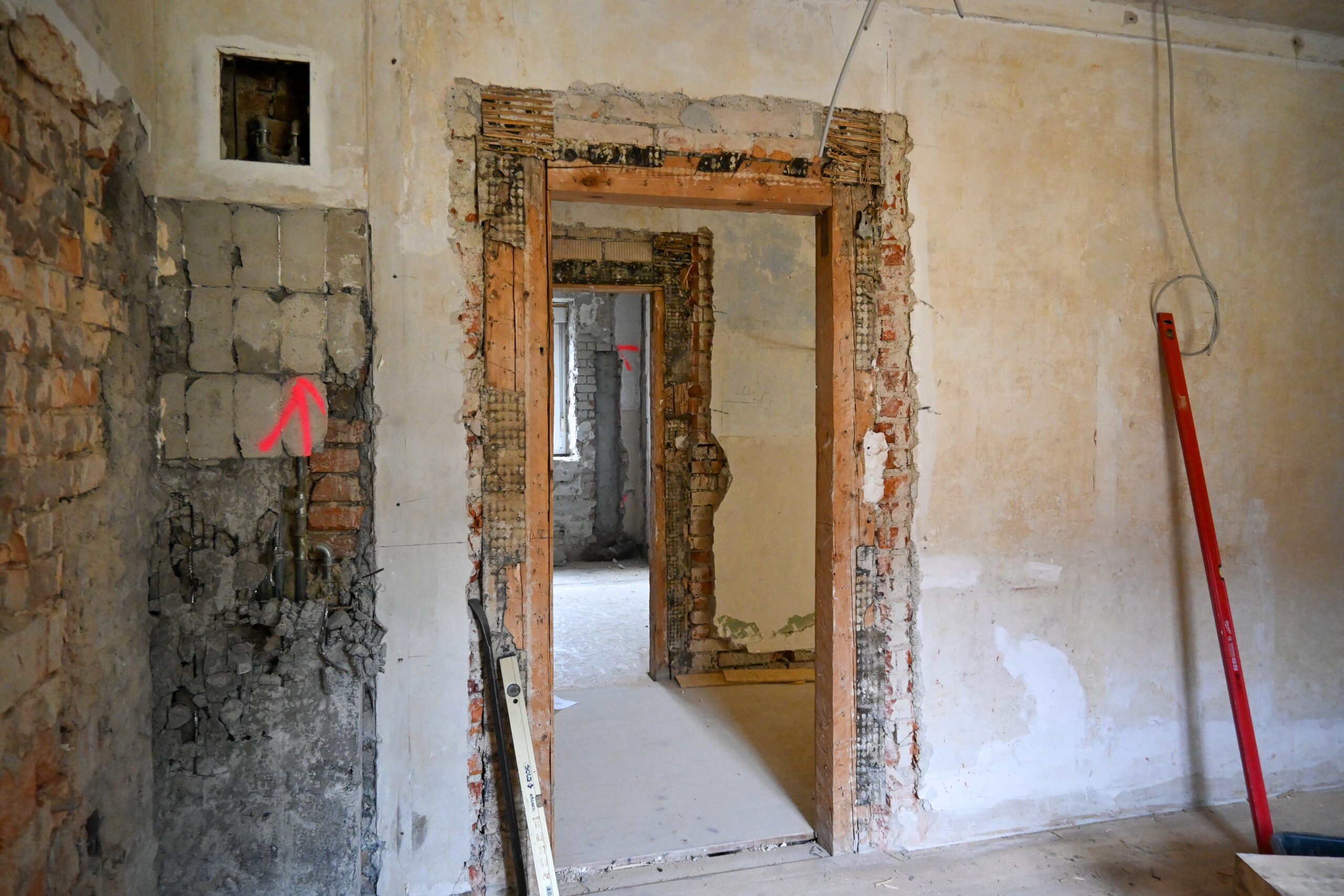

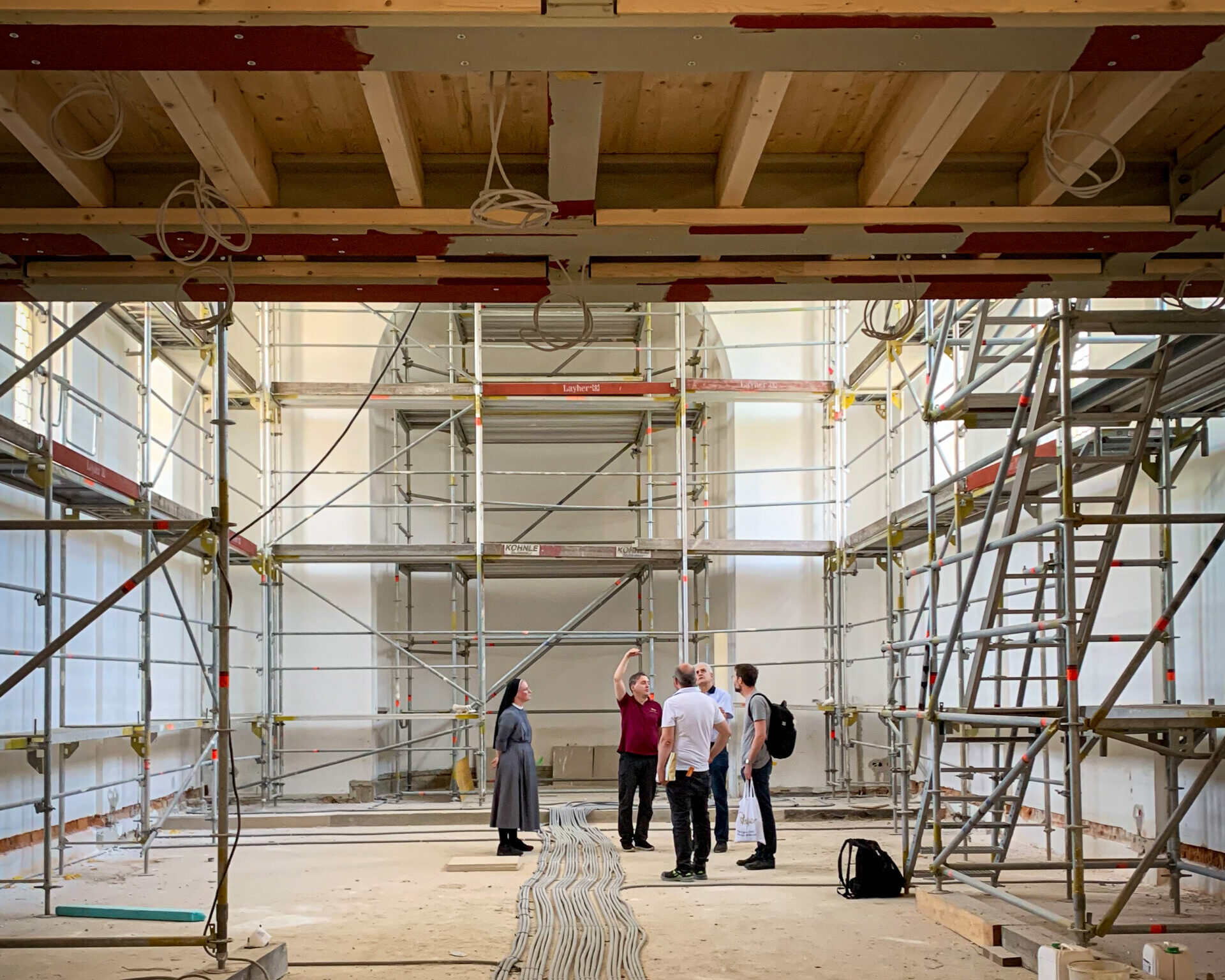

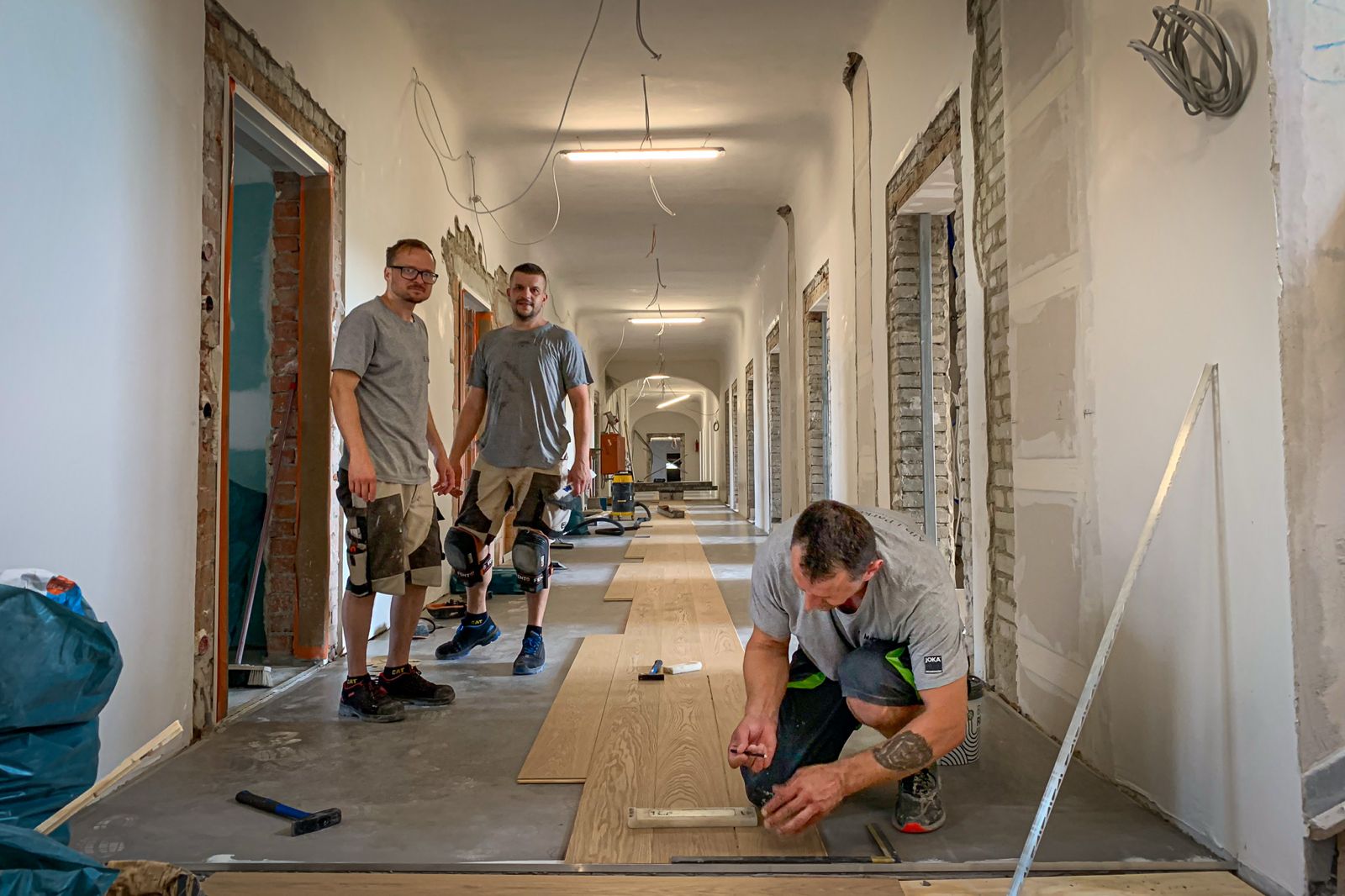

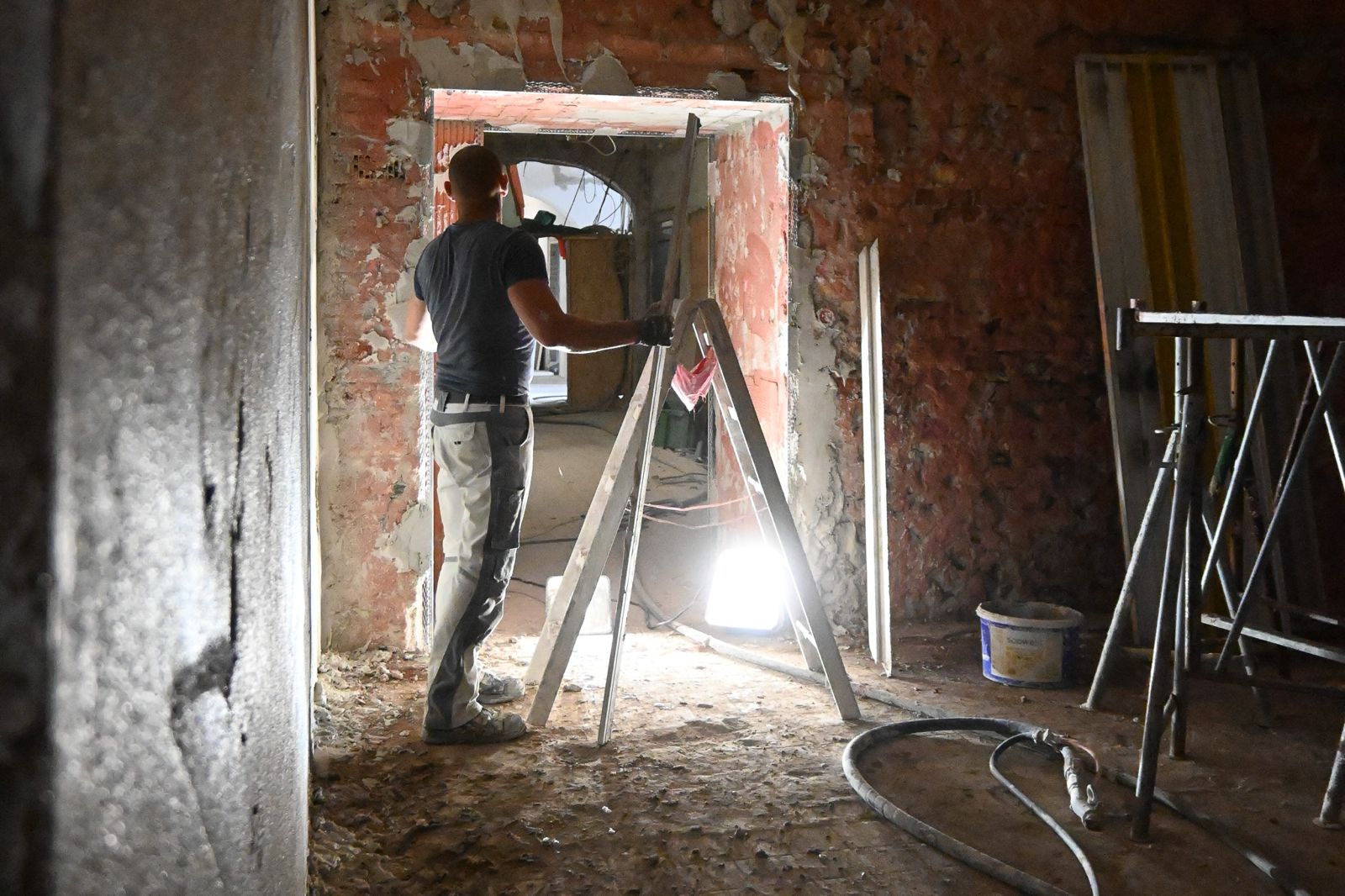

Im Mutterhaus arbeiten sich die Rohbauer von oben weiter nach unten durch. Der alte Putz wird abgeschlagen und die Innenseiten der Außenwände freigelegt. Sie werden später mit einem Dämmputz neu aufgebaut.

15.11.2023

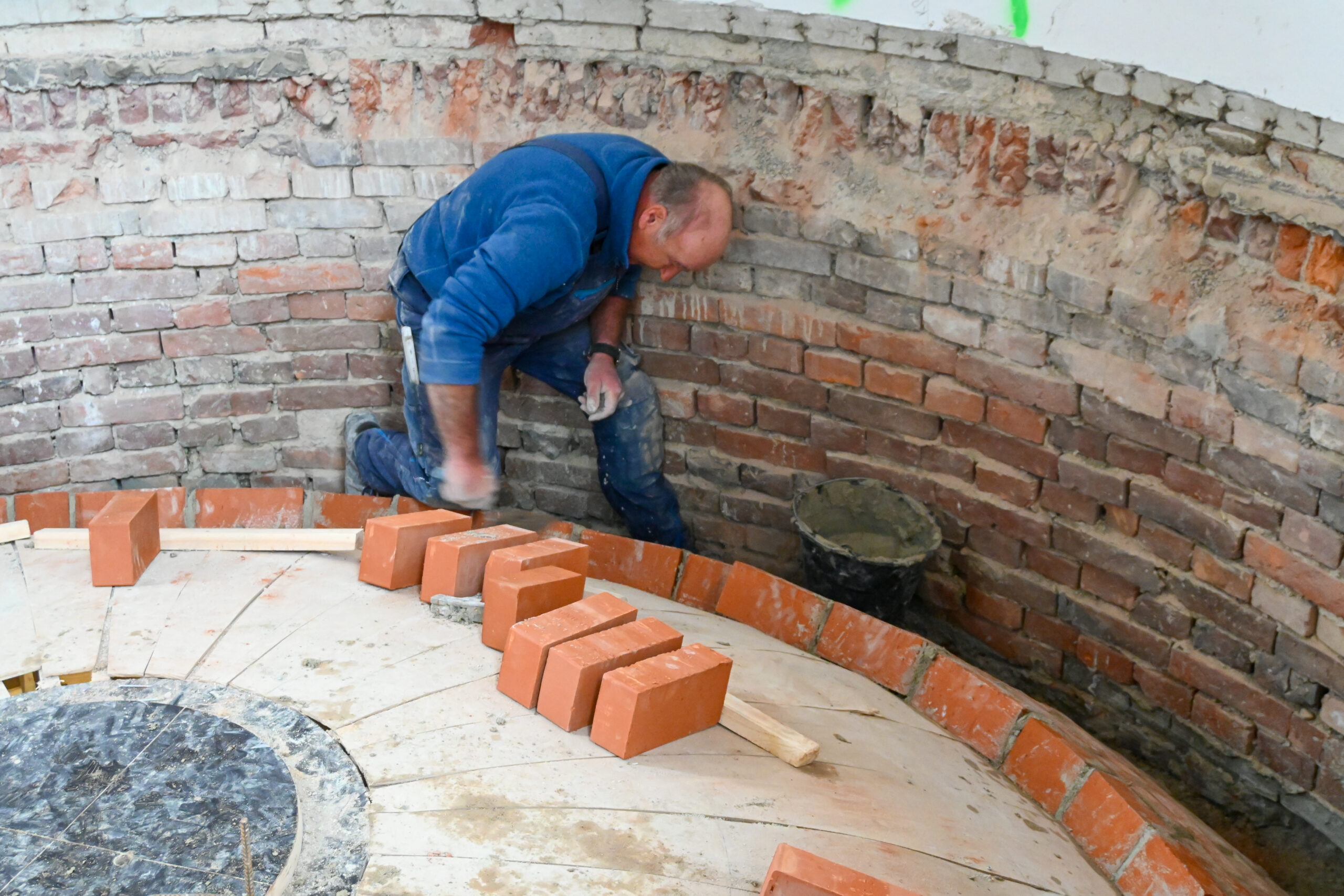

Der Klosterfriedhof bekommt einen neuen Schöpfbrunnen. Der steinerne Brunnentrog und die Zapfgarnitur aufgestellt.

13.11.2023

Die Eichenholztore der Aussegnungshalle wurden geliefert und montiert. In das Holz ist eine Passage aus dem Vater unser eingraviert - in deutsch, portugiesisch und indonesisch, den Sprachen unserer Schwestern.

10.11.2023

Die künstlerische Ausstattung der Aussegnungshalle nimmt Gestalt an. Aus den Ordenszeichen verstorbener Schwestern wird die Bodenabdeckung für die Zeitkapsel gegossen.

08.11.2023

Der Friedhof bekommt sein neues Gesicht. Die Hausmeister stellen die neuen Grabkreuze auf.

07.11.2023

Das Mutterhaus ist an die Architekten übergeben - der Startschuss für den Beginn der Rückbau- und Rohbauarbeiten im großen Stil.

06.11.2023

Der Labyrinthweg ist vollständig verlegt. In den kommenden Tagen wird die Umrandung angelegt und der Mittelstein gesetzt.

26.10.2023

Das Labyrinth im Zentrum des Klosterfriedhofs gewinnt mit jedem Tag mehr Kontur. Die Arbeit ist anspruchsvoll und für Planer und Handwerker Neuland.

25.10.2023

Auf dem Klosterfriedhof hat die Bronzeskulptur des "Bruder Tod" ihren angestammten Platz gefunden.

24.10.2023

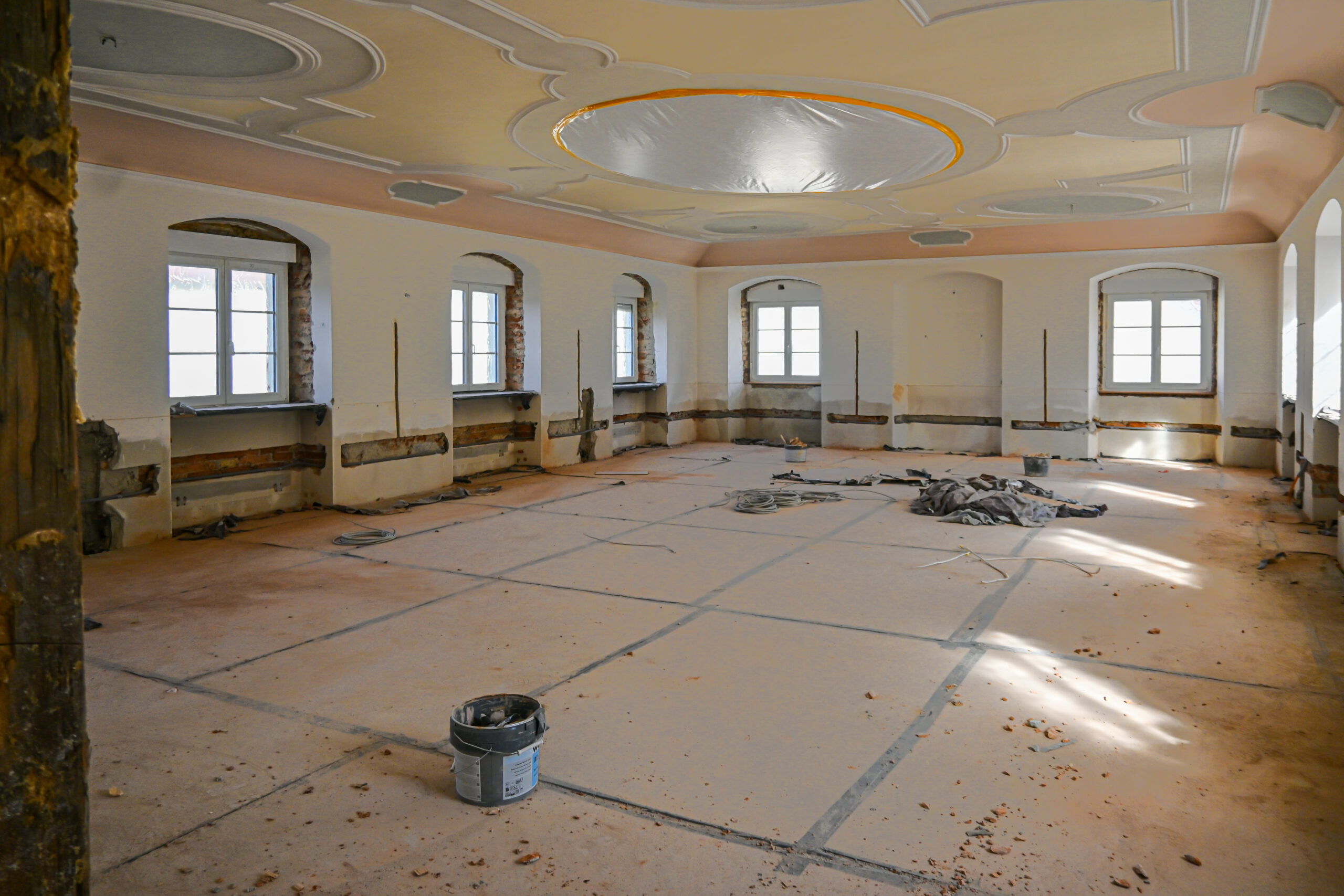

In der Mutterhaus- und Franziskuskapelle wurden die Prinzipalien - Altar, Ambo, Tabernakel und Altarwandkreuz abgebaut und eingelagert.

23.10.2023

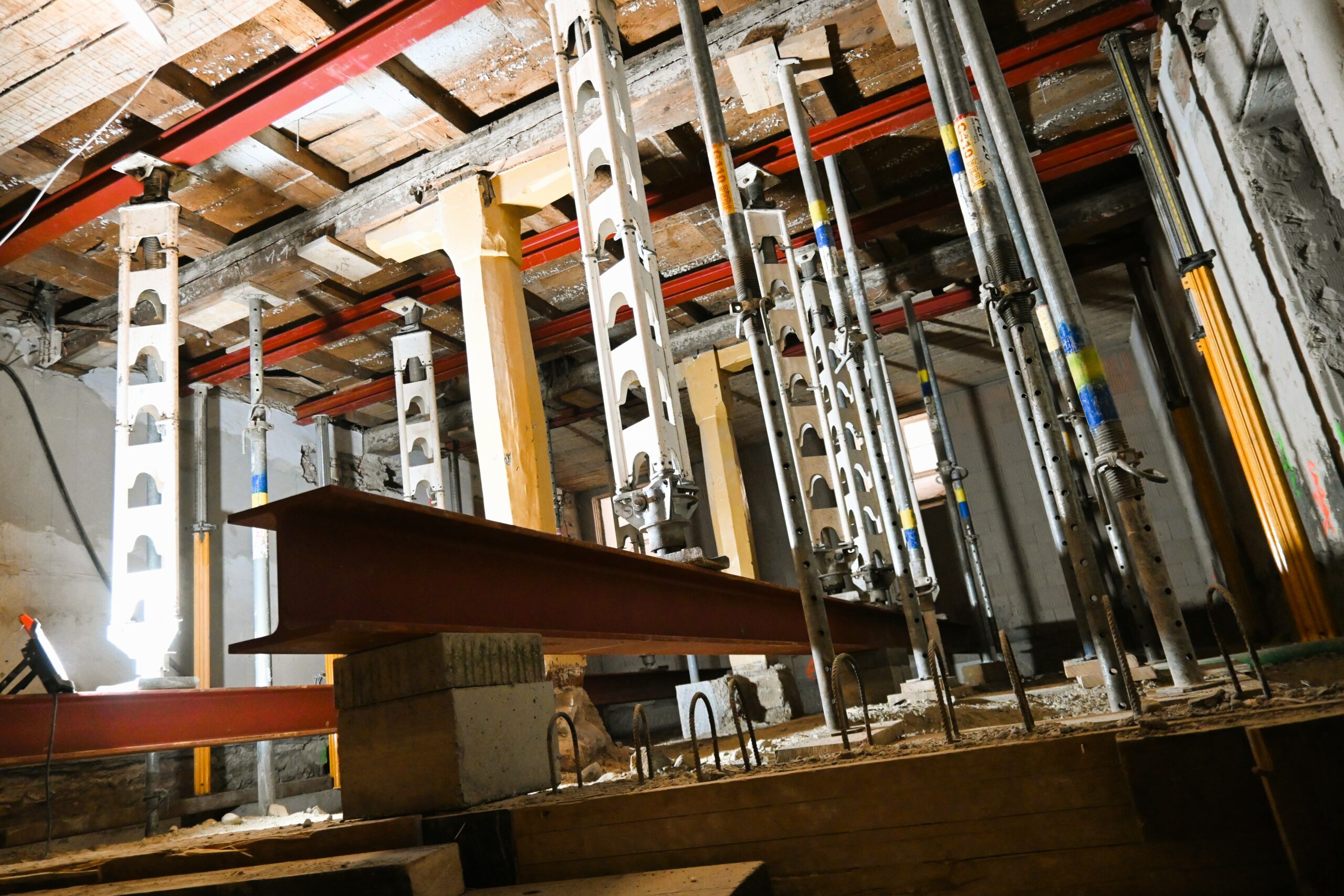

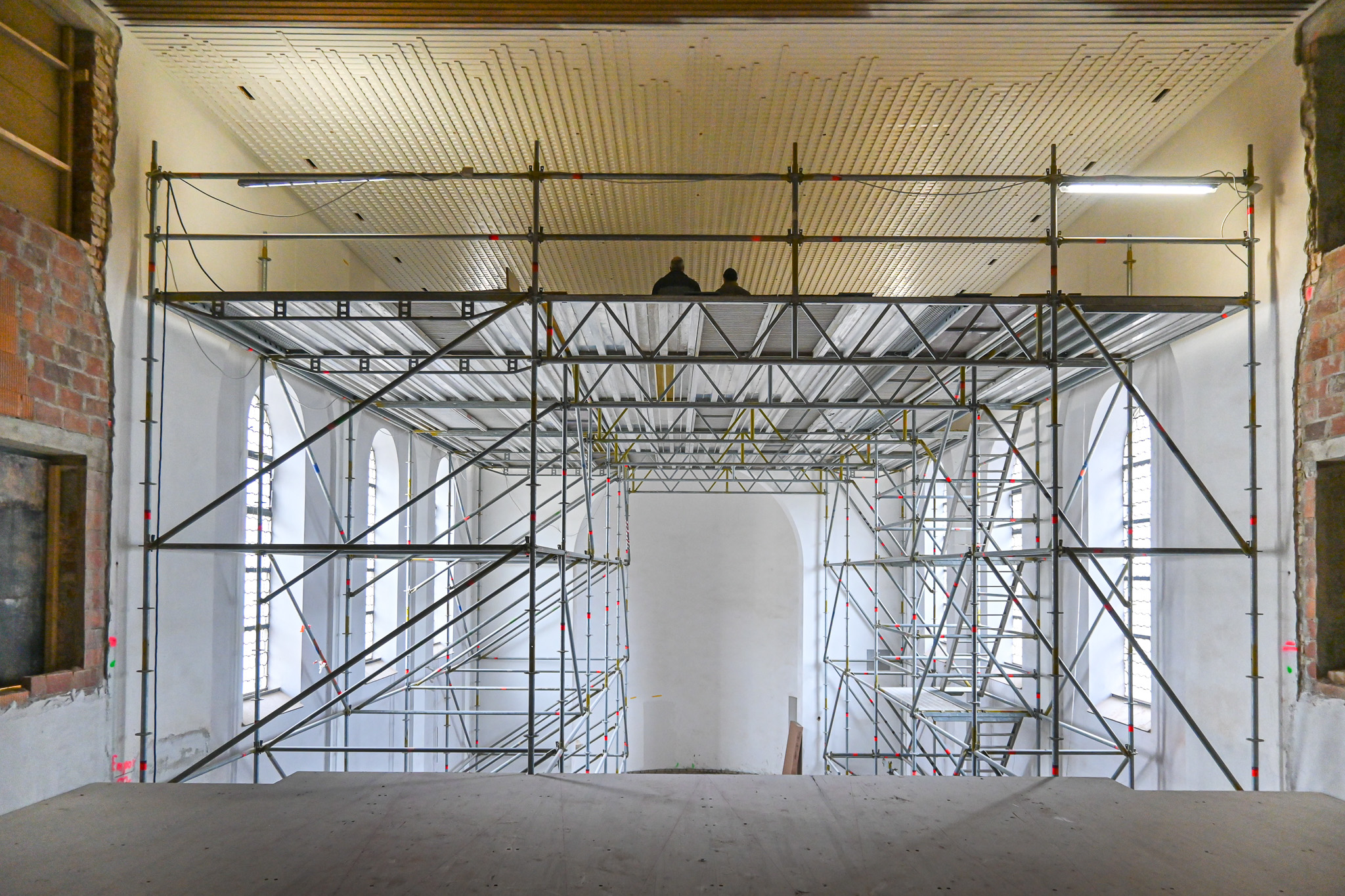

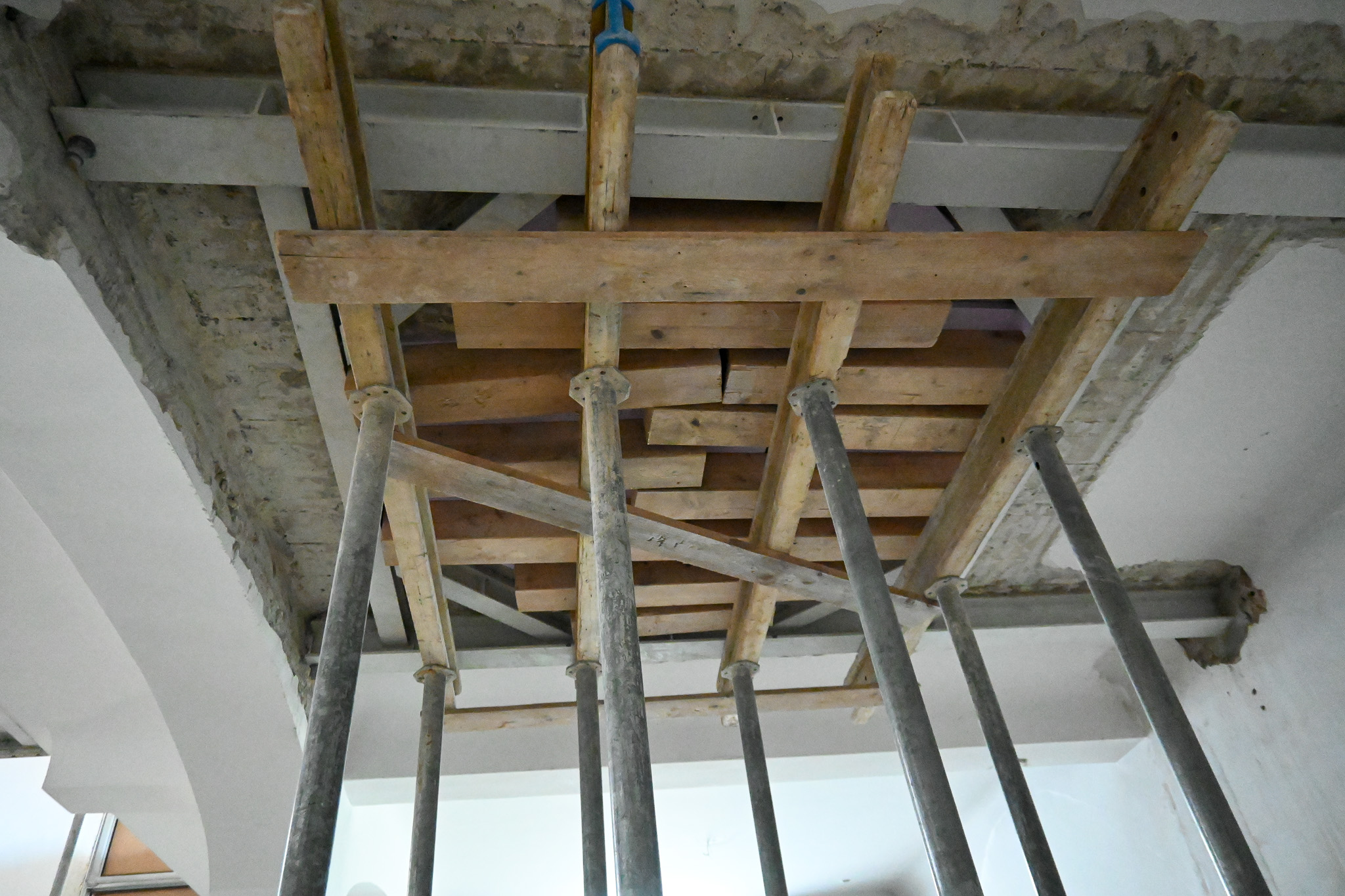

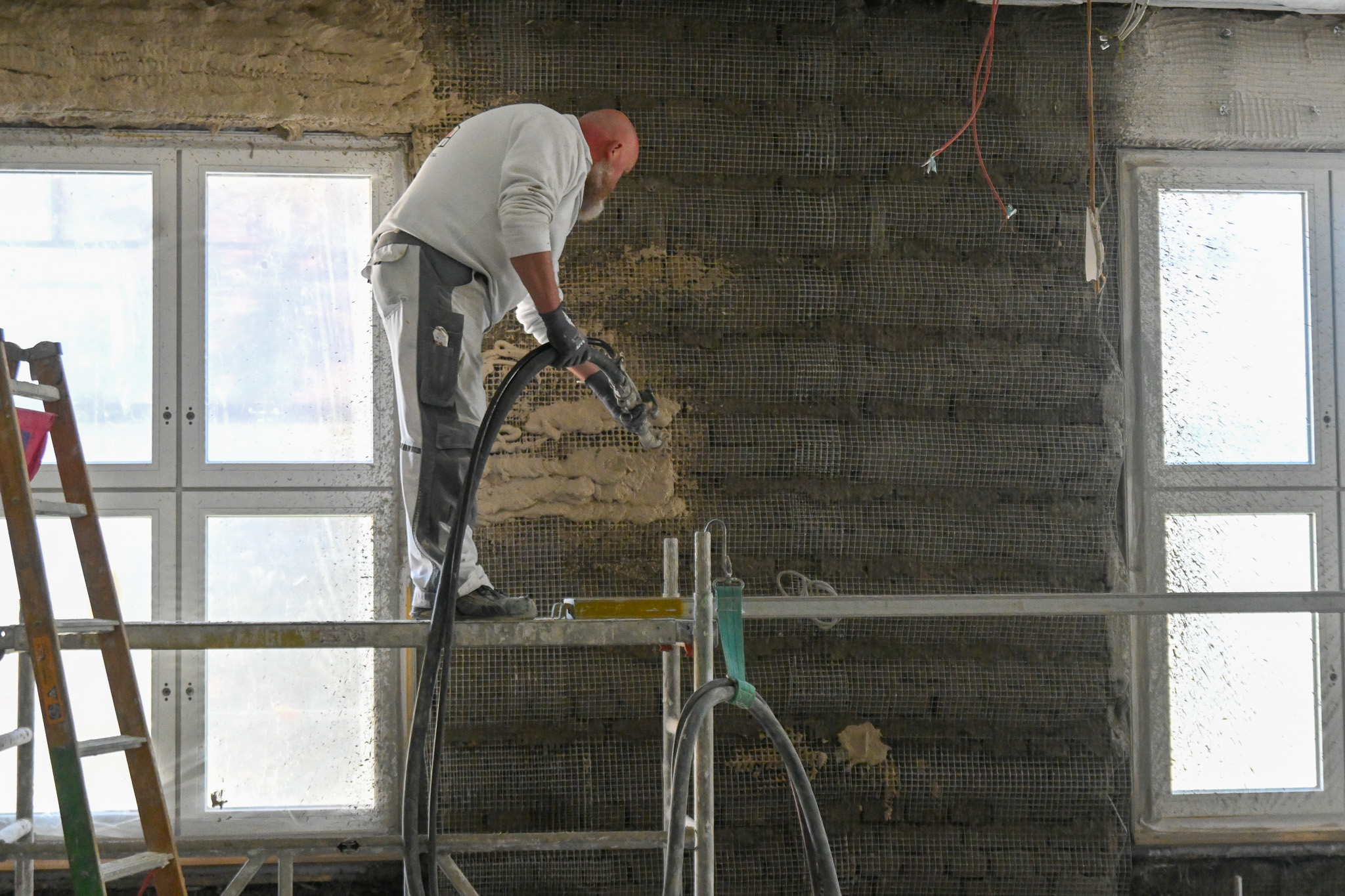

Die Sicherungsarbeiten für die denkmalgeschützten Terrazzoböden und weitere Einbauten im Mutterhaus haben begonnen - wichtige Vorarbeiten für den Einsatz der Rohbauer.

18.10.2023

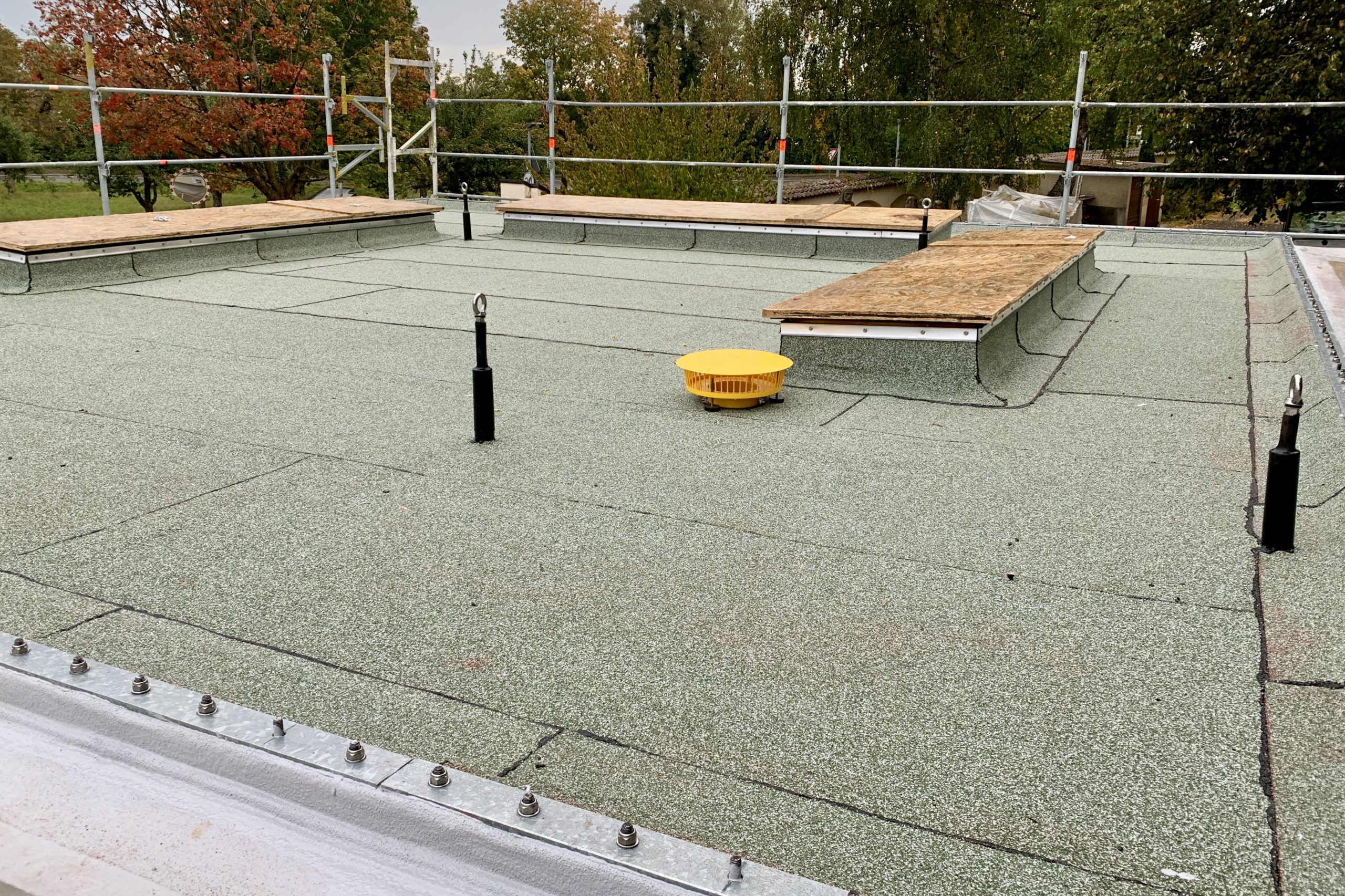

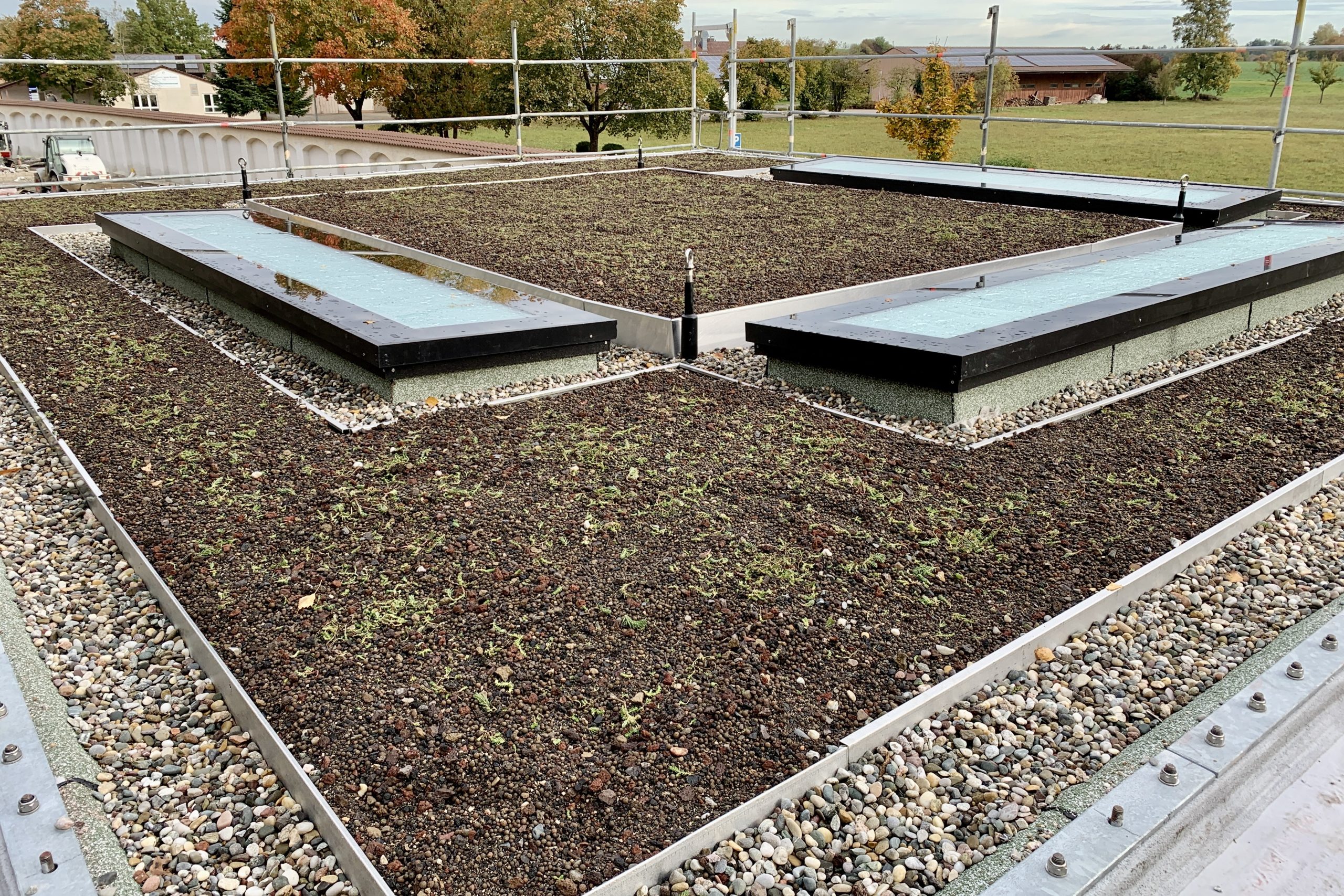

Die Begrünung auf dem Dach der Aussegnung ist eingebracht. Sie ist Teil des Nachhaltigkeitskonzepts des Klosterbergprojekts.

18.10.2023

Das Dach der Aussegnung ist dicht. Rechtzeitig zum Wetterumschwung wurde das Dach Wasser- und wetterfest gemacht.

16.10.2023

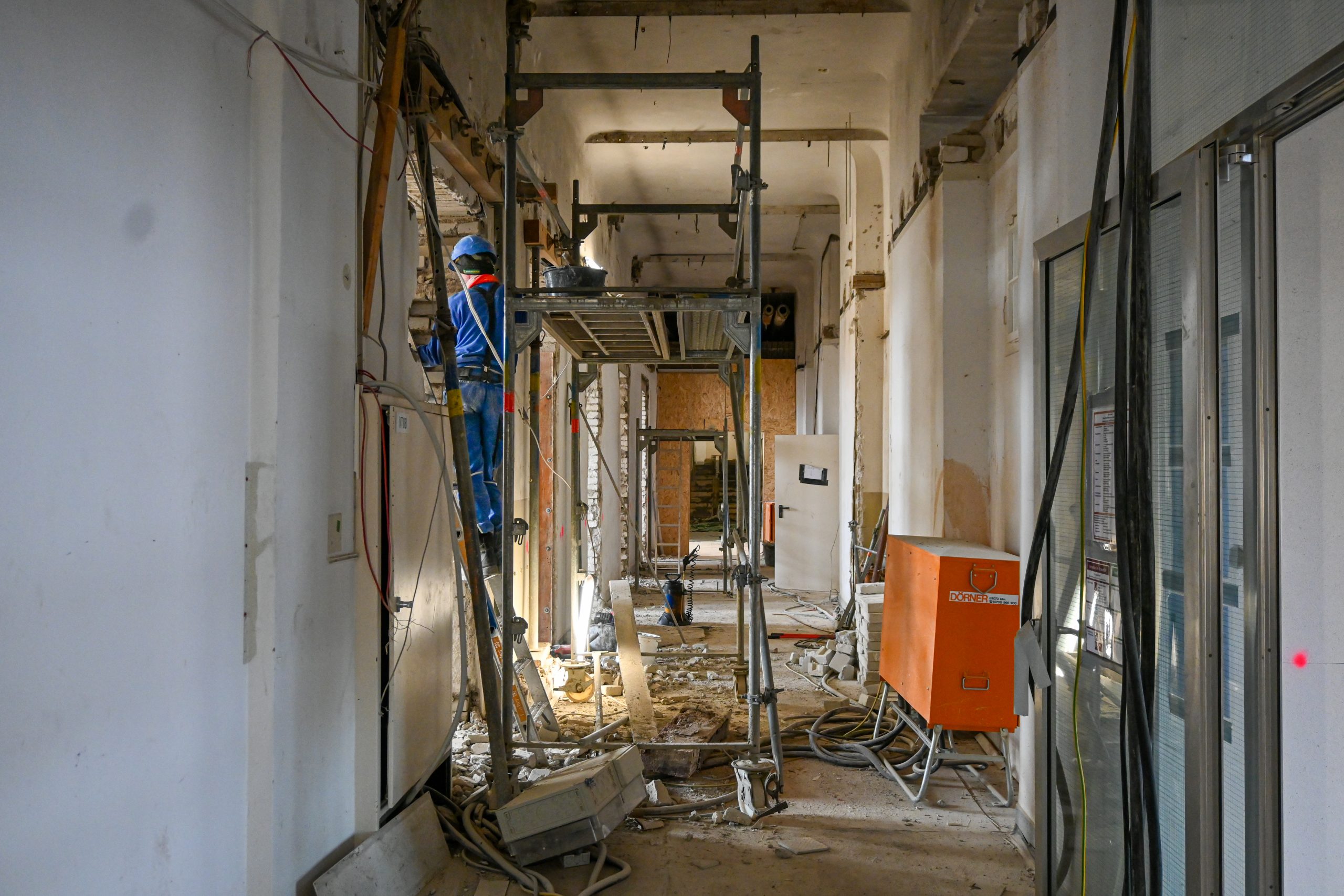

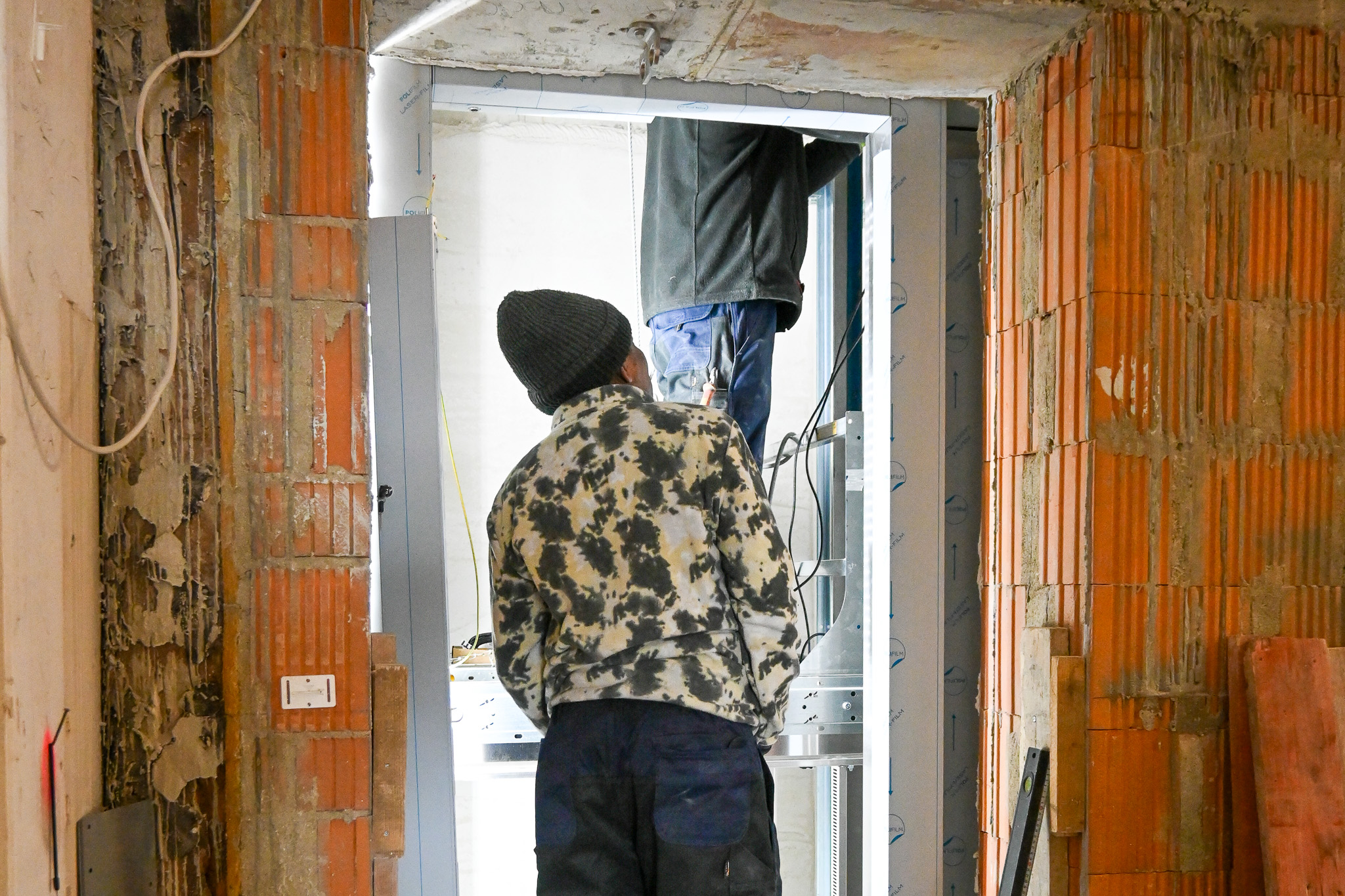

Im Mutterhaus haben die Vorarbeiten für den Umbau begonnen. Im gesamten Gebäudekomplex werden die alten Heizkörper ausgebaut und im Innenhof gesammelt.

11.10.2023

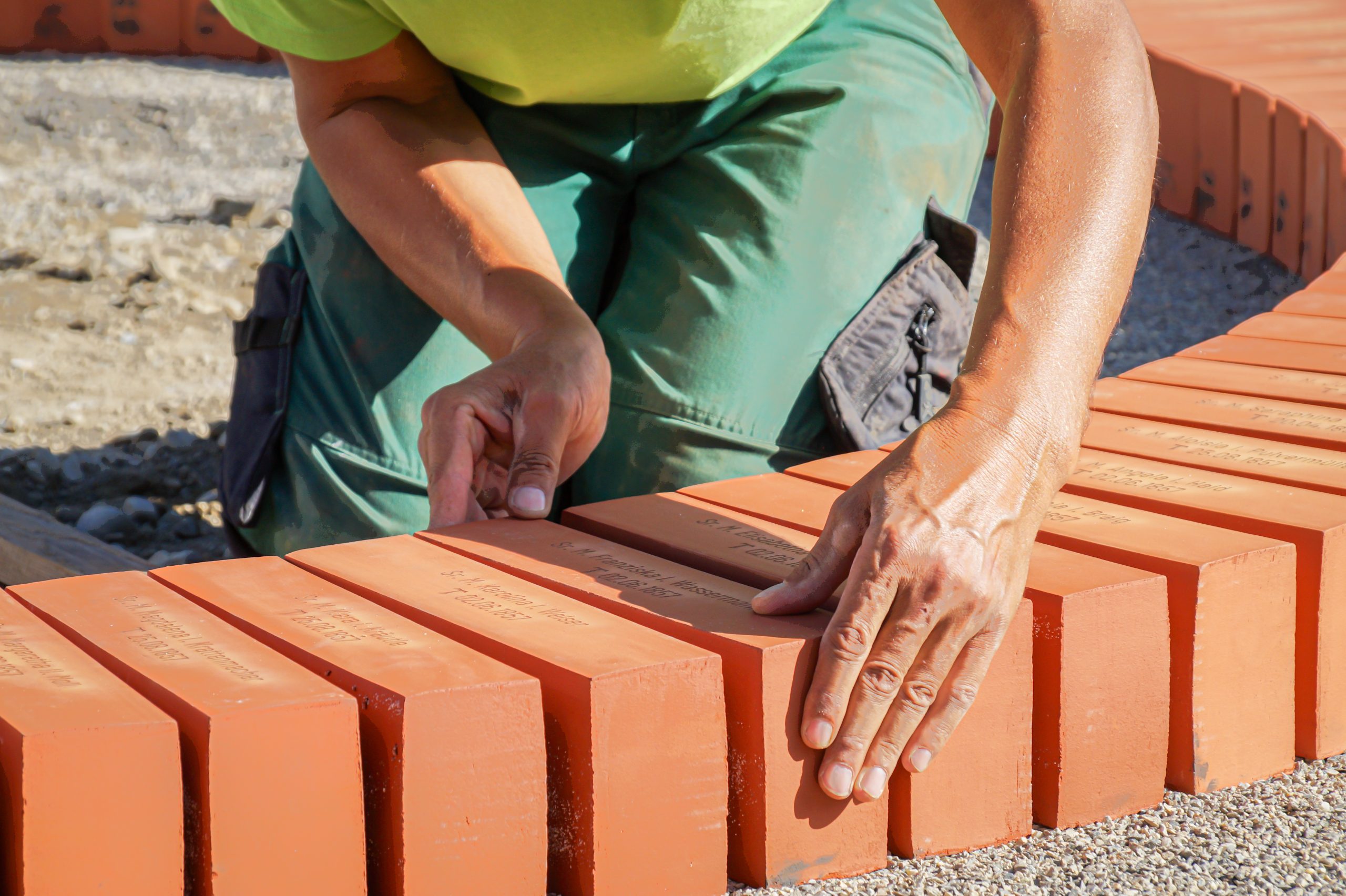

Das Verlegen der Steine für das neue Labyrinth hat begonnen. Über 3.300 Steine müssen verlegt werden, damit das Labyrinth begehbar ist.

09.10.2023

In diesen Tagen entsteht die künstlerische Ausstattung der neuen Aussegnungshalle.

05.10.2023

Die Ziegelsteine für das begehbare Labyrinth sind da! Am 05.10.2023 wurden sie von der Manufaktur Melzer angeliefert, sorgfältig nummeriert und sortiert. Nun wird die Verlegung des Labyrinths vorbereitet.

02.10.2023

Der Friedhof nimmt Gestalt an. Die neuen Einfassungen der Gräberfelder und die Wege sind bereits erkennbar. In Kürze beginnen die Natursteinarbeiten und die Einsaat der Gräber.

19.09.2023

Die Arbeiten an der Aussegnungshalle gehen weiter. Lehmbauer der Firma Lehm Ton Erde Baukunst bringen den Lehmboden ein.

13.09.2023

Die Sanierung der Klostermauer ist fast abgeschlossen. Nach Abnahme der Schutzfolien ist das Ergebnis zu sehen. Feuchteschäden und Fehlstellen im Mauerwerk sind beseitigt.

31.08.2023

Nach der Sommerpause werden die Arbeiten auf dem Klosterfriedhof fortgesetzt. Landschaftsplaner und Handwerker liegen mit ihren Arbeiten im Zeitplan.

23.06.2023

Die Landschaftsbauer haben die Gräber auf dem Friedhof abgeräumt und bereiten die Fläche für die Umgestaltung vor. Während der laufenden Erdarbeiten wird die Friedhofsmauer neu verputzt und die Mauerkrone neu eingedeckt.

23.06.2023

Die Sanierung der Klostermauer hat begonnen. Bevor die Umgestaltung des Klosterfriedhofs begonnen werden kann, müssen Feuchteschäden aus den zurückliegenden Jahren beseitigt werden.

19.06.2023

Die Orgel der Klausurkapelle im Mutterhaus wird abgebaut. Das Instrument aus der Vorarlberger Werkstatt Rieger mit 19 Registern wird verkauft und zwischengelagert, um an einem anderen Ort aufgestellt zu werden.

15.06.2023

Die Verschalungen für die Herstellungen des Dachs an der Aussegnungshalle sind abgebaut und der Blick ist erstmals frei auf das Gebäude mit dem neuen Dach.

09.06.2023

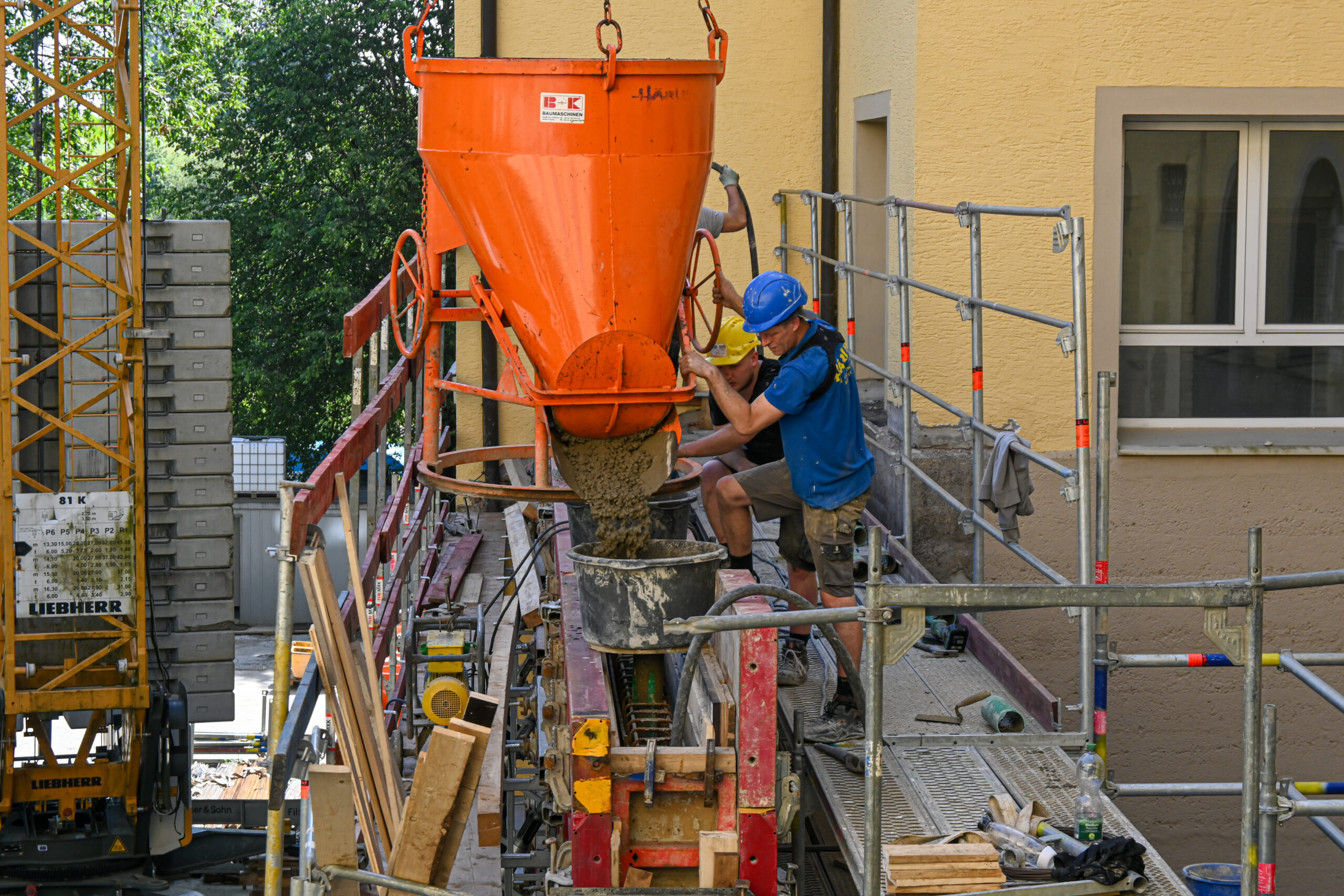

Betonarbeiten auf der Aussegnungshalle: das Dach wird gegossen. In den folgenden Wochen muss das Dach aushärten. Dann kann der Innenausbau im Rohbau beginnen.

28.04.2023

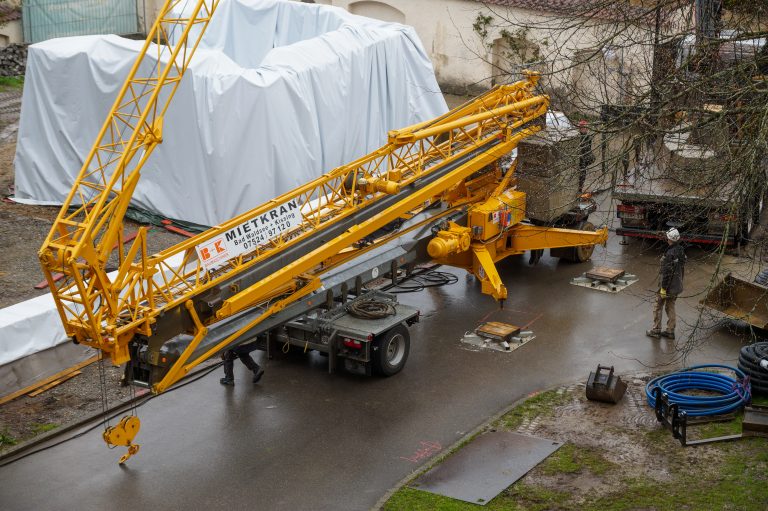

Im Klosterhof steht wieder ein Baukran. Mit seiner Hilfe wird in den nächsten Wochen das Dach für den Lehmbau hergestellt und dann in einem Stück auf das Gebäude aufgesetzt.

24.04.2023

Das Zelt, das den Rohbau der neuen Aussegnungshalle den Winter über geschützt hat, wurde abgebaut.  Dazu war der Einsatz eines Mobilkrans erforderlich. Der Rohbau bleibt bis zum Weiterbau mit einer Schutzplane abgedeckt.

22.04.2023

Zur dritten öffentlichen Führung durch das Mutterhaus und die Baustelle kamen über 40 Interessierte. Sie konnten einen Blick hinter die Klostermauern werfen und sich über das Projekt informieren.
17.04.2023
Die Vorarbeiten für die Umgestaltung des Friedhofs und den Weiterbau unserer neuen Aussegnungshalle haben begonnen. Die Leitungen für die Strom- und Wasserversorgung der Aussegnungshalle werden verlegt.
15.03.2023

Die Zentralküche bezieht ihre Interimsräume im Gut Betha-Haus. Bis zur Fertigstellung der neuen Küche werden Schwestern und Gäste von hier aus mit frischen Mahlzeiten versorgt.

25.02.2023

Zur ersten öffentlichen Baustellenführung kommen 40 Interessierte aus der ganzen Umgebung. Weitere monatliche Termine sind geplant.

07.02.2023

Kirchenbänke und Ausstattung aus der Klausur- und Franziskuskapelle werden in drei großen Transporten an Gemeinden in Ungarn, Albanien und Kroatien abgegeben. Die Kapellen sind nahezu leergeräumt.

2023
05.12.2022

Die Baustelle leert sich. Die Umfriedungsmauer wird winterfest gemacht. Folien sollen sie vor Regen und Frost schützen. Bis zum kommenden Frühjahr werden Aussegnungshalle und Mauer nun austrocknen und härten.

02.12.2022

Zum Abschluss der Bauarbeiten an der Umfriedungsmauer sind Freunde des Klosters auf die Baustelle gekommen. Gemeinsam haben sie unter Anleitung und mit kräftiger Unterstützung der Lehmbauer kräftig mit Hand angelegt.

23.11.2022

Die Lehmarbeiten gehen mit der Errichtung der Umfriedungsmauer weiter.

22.11.2022

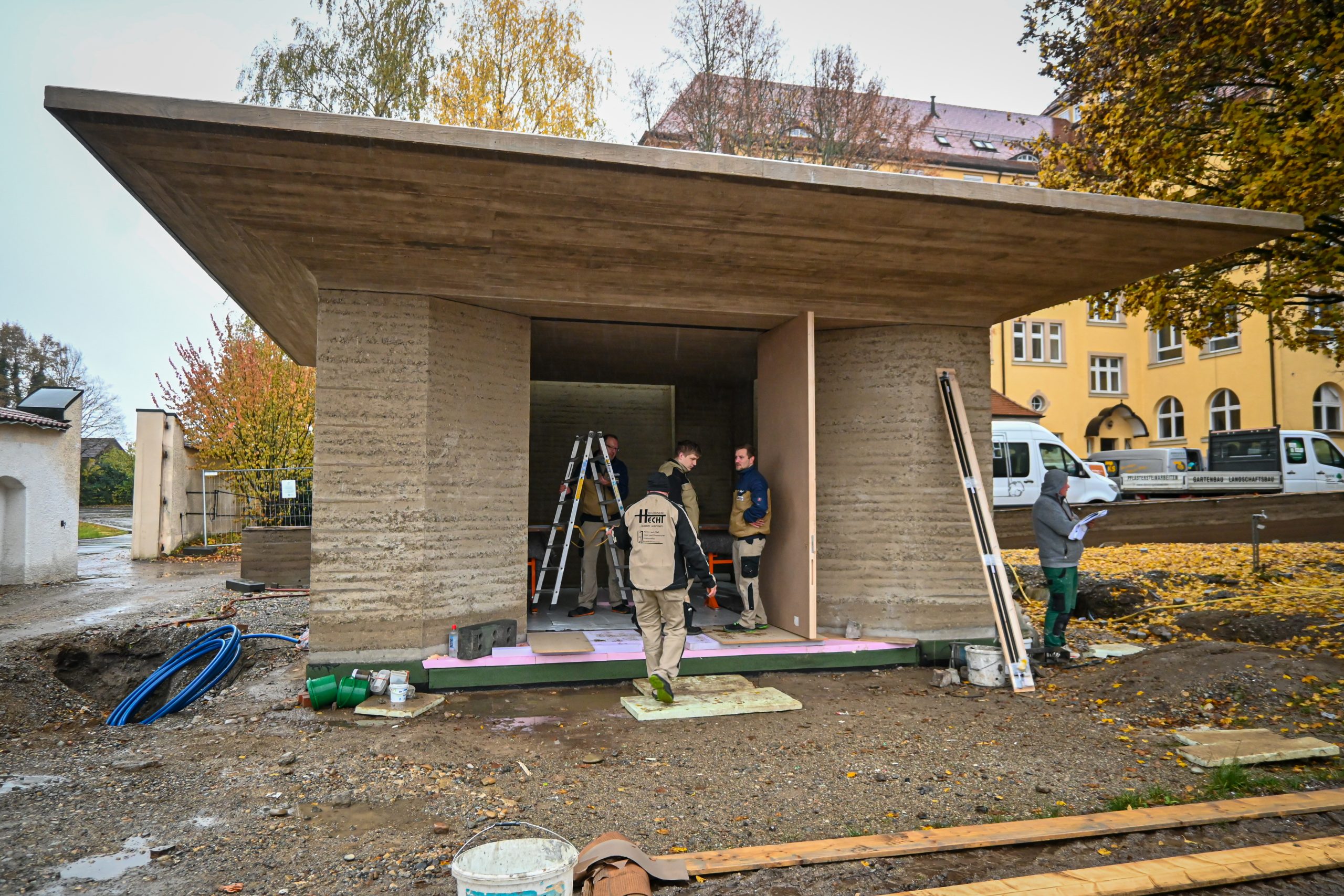

Heute ist die Aussegnungshalle als Rohbau endlich frei zu sehen. Das Ergebnis ist großartig.

Der Rohbau wird während der Trocknung von einem Zelt geschützt.

20.11.2022

Die Wandverschalung wird abgebaut. In wenigen Tagen wird die Aussegnungshalle frei und ohne Schalungen zu sehen sein. Sr. Maria Hanna dankt den Lehmbauern für ihren großartigen Einsatz.

07.11.2022

Die Lehmbauarbeiten haben begonnen. Am 07.11.2022 ist Lehmbaupionier Martin Rauch aus Vorarlberg auf die Baustelle gekommen, um die Erdgaben aus den Kirchengemeinden für die Innenwände der Aussegnungshalle zu mischen.

22.10.2022

Die Schalungen für die Aussegnungshalle stehen. Als unterste Schicht wird nun ein Sockel aus Trasskalk in die Schalung eingebracht, der die Lehmwände gegen Feuchtigkeit schützen wird.

21.10.2022

Die Interimsküche im Gut Betha-Haus ist bald bereit für den Einbau der Geräte und den Umzug der Klosterküche aus dem Mutterhaus.

20.10.2022

Die Innenwand der Schulung ist aufgerichtet und mit Holz verkleidet. Die Aussparungen für die Lichtschächte sind deutlich zu sehen.

11.10.2022

Beginn der Aufrichtung der Wandschalung durch die Mitarbeiter der Fa. Lehm Ton Erde Baukunst GmbH, Schlins.

04.10.2022

Aufstellung des Baukrans. Sperrung der Kardinal von Rodt-Straße. Betonieren der Bodenplatte.

27.09.2022

Einbringen der Pfahlgründung für die Bodenplatte der Aussegnungshalle.

21.09.2022

Festakt zum Baubeginn der Aussegnungshalle und des Gesamtprojekts mit Bischof Dr. Gebhard Fürst.

12.09.2022

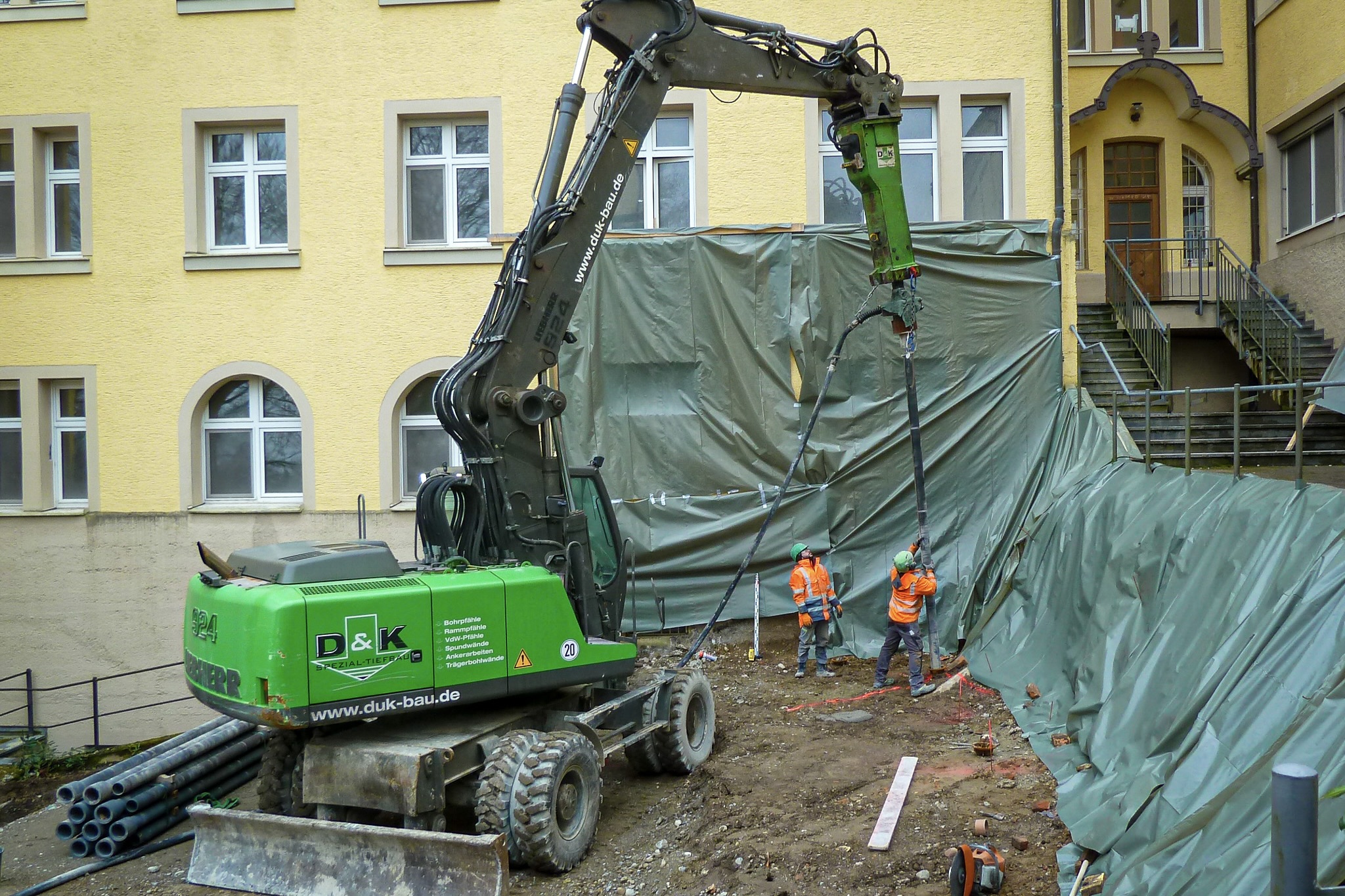

Erster Baggerbiss: Herstellung der Baugrube für das Fundament der neuen Aussegnungshalle.

12.09.2022

Festlegung der Ausführung der Lehmwände für die neue Aussegnungshalle bei Lehmbauer Martin Rauch in Schlins/Vorarlberg.

04.08.2022

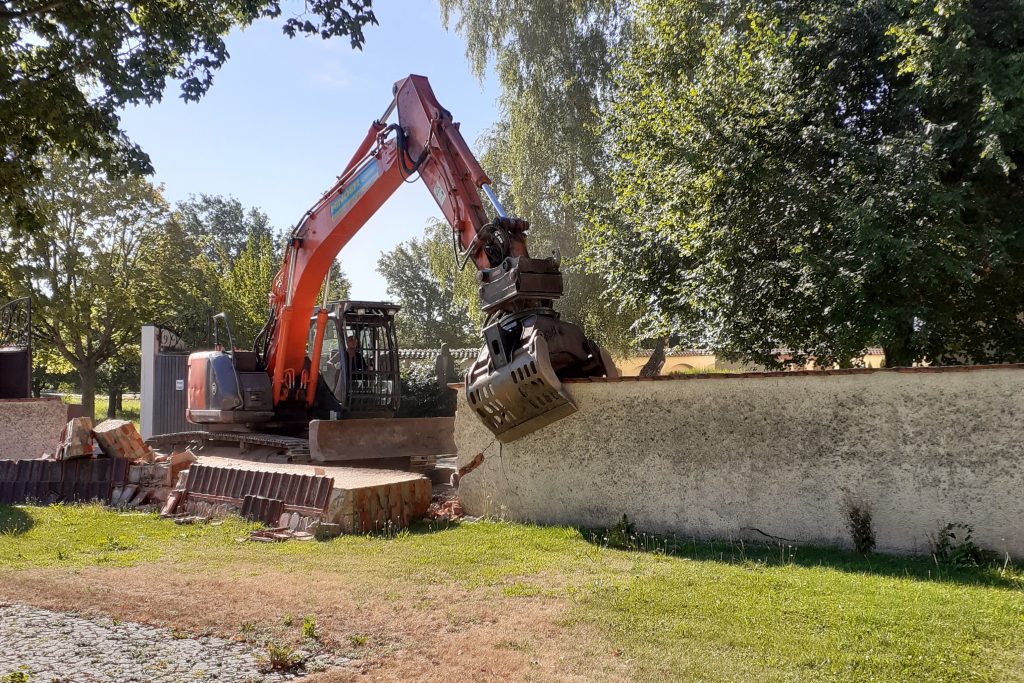

Die Umfassungsmauern des alten Friedhofs werden abgetragen und das Baufeld für die neue Aussegnungshalle vorbereitet.

01.07.2022

Der Klosterladen eröffnet sein Interimsquartier an neuer Stelle im Haus St. Antonius.

30.06.2022

Feierlicher letzter Gottesdienst in der Mutterhauskapelle. Übertragung des Allerheiligsten in die Franziskuskapelle.

2022
13.04.2022

Oberbürgermeister Matthias Henne übergibt die Baugenehmigung für die Aussegnungshalle im Beisein von Ministerin Nicole Razavi MdL

2021
09.12.2021

Generaloberin Sr. Maria Hanna und Generalvikarin Sr. M. Rebecca unterzeichnen das Baugesuch für die neue Aussegnungshalle und den Mutterhausumbau.

Bauen Sie mit an der Zukunft des Klosterbergs Reute!

Viele Menschen haben sich schon begeistern und anstecken lassen von dem Mut und dem Zukunftsgeist unserer Gemeinschaft – so wie Andrea und Christoph Siegle:

Video abspielen

Datenschutz-Hinweis: Beim Anklicken des Videos sammelt die Plattform YouTube Nutzerdaten von Ihnen. Wenn Sie dies nicht möchten, klicken Sie den Videolink nicht an.

einfach mitmachen

Wir laden auch Sie ein, sich am Klosterbergprojekt zu beteiligen. Die Finanzierung unseres Klausurbereichs, in dem wir Schwestern leben und Wohnen, tragen wir selbst. Für die Bereiche, die wir für die Öffentlichkeit, Besucher und Gäste öffnen, sind wir dankbar für Ihre finanzielle und ideelle Unterstützung.

Gerne besprechen wir mögliche Wege Ihres Engagements. Spenden für das Klosterbergprojekt können steuerlich geltend gemacht werden.

Ansprechpartner
Bauen Sie mit an der Zukunft des Klosterbergs Reute!

Ein großes Werk braucht viele Hände. Viele Menschen haben sich schon von unseren Ideen und Plänen ansprechen und bewegen lassen. Sie unterstützen das Klosterbergprojekt, weil sie darin die Chance erkennen, in unserer Welt etwas Gutes und Wichtiges zu bewegen.

Sehen Sie sich in den kurzen Videoclips an, was die Menschen mit unserem Klosterbergprojekt verbinden.

Datenschutz-Hinweis: Beim Anklicken des Videos sammelt die Plattform YouTube Nutzerdaten von Ihnen. Wenn Sie dies nicht möchten, klicken Sie den Videolink nicht an.

einfach mitmachen

Wir laden auch Sie ein, sich am Klosterbergprojekt zu beteiligen. Die Finanzierung unseres Klausurbereichs, in dem wir Schwestern leben und Wohnen, tragen wir selbst. Für die Bereiche, die wir für die Öffentlichkeit, Besucher und Gäste öffnen, sind wir dankbar für Ihre finanzielle und ideelle Unterstützung:

  • Teilen Sie unsere Vision und Pläne mit anderen Menschen und begeistern Sie andere für dieses Zukunftsprojekt
  • Geben Sie Ihrem Vermögen Sinn und investieren Sie in die Zukunft des Klosterbergs
  • Werden Sie Mitglied im Förderverein Klosterberg Reute e.V. und begleiten Sie das Klosterbergprojekt als Förderer

Gerne besprechen wir mögliche Wege Ihres Engagements. Spenden für das Klosterbergprojekt können steuerlich geltend gemacht werden.

Ansprechpartner

Die Gesamtverantwortung trägt die Gemeinschaft der Franziskanerinnen von Reute, vertreten durch Generaloberin Sr. Maria Hanna Löhlein

Email: orden@kloster-reute.de

Projektkoordinator ist Claus Mellinger

Leiter der Stabsstelle Projektmanagement und Öffentlichkeitsarbeit

Email: mellinger@kloster-reute.de

Telefon: 07524 708-201

Spendenkonten

Franziskanerinnen von Reute e.V., Bad Waldsee

Kreissparkasse Ravensburg

IBAN DE63 6505 0110 0101 7775 55

BIC: SOLADES1RVB

LIGA-Bank eG, Stuttgart

IBAN DE20 7509 0300 0106 4850 06

BIC: GENODEF1M05

Verwendungszweck: Klosterbergprojekt

Kontakt zum Klosterbergprojekt
Baustellenführungen

Wagen sie einen Blick hinter die Klostermauern und gehen sie mit uns auf eine Entdeckungsreise über die Klosterbaustelle. Sie bekommen einmalige Einblicke in unser denkmalgeschütztes, über 600 Jahre altes Kloster und können sich über das Klosterbergprojekt und unsere Pläne informieren. Bei einem Gang über den neu gestalteten Klosterfriedhof können sie das große, begehbare Steinlabyrinth entdecken und in die Atmosphäre der neuen Aussegnungshalle eintauchen.

Öffentliche Führungen finden einmal monatlich statt (zu den Terminen). Möchten Sie als Gruppe oder Teilnehmende im Franziskanischen Zentrum eine Führung buchen, wenden Sie sich bitte direkt bei der Buchung an das Franziskanische Zentrum – Kloster Reute.

Für Einzelgruppen nutzen Sie bitte das Kontaktformular auf dieser Seite.

Hinweis zum Datenschutz auf dieser Seite: Wir verwenden eingebundene Inhalte von Drittanbietern (YouTube, Google Maps). Bei der Verwendung dieser Inhalte werden von diesen Anbietern Nutzerdaten von Ihnen angefordert und übertragen. Nutzen Sie diese Inhalte nicht, wenn Sie damit nicht einverstanden sind.

Copyright 2022 Franziskanerinnen von Reute e.V.

Impressum

Datenschutz

Stabsstelle Projektmanagement und Öffentlichkeitsarbeit

Claus Mellinger

Email: mellinger@kloster-reute.de

Telefon: 07524 708-201

Klostergasse 6, 88339 Bad Waldsee

Suche

Besuchen Sie unsere Social Media-Seiten
